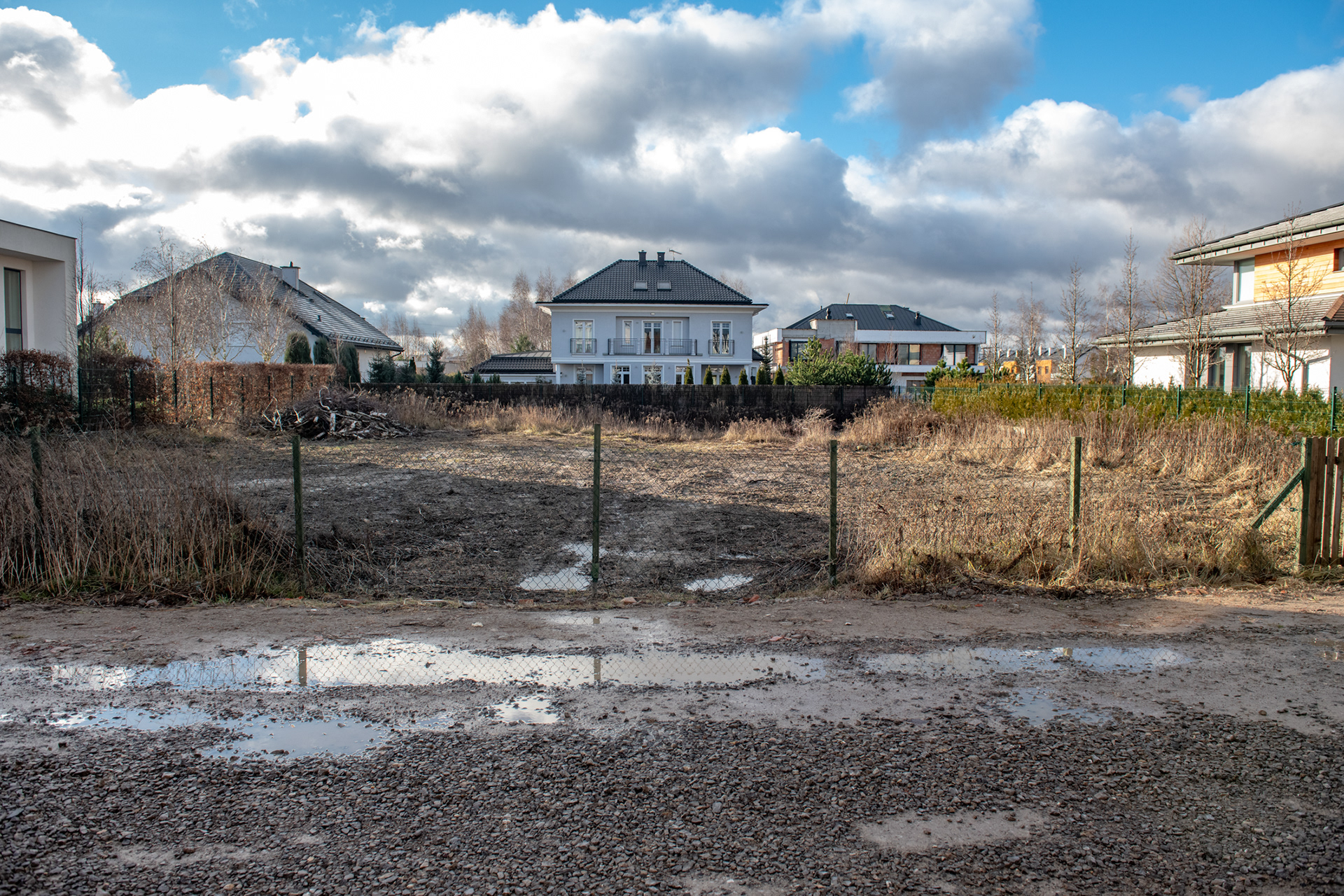

31 października 2017 roku
Mamy działkę!!! Kiedyś powstanie tu nasz nowy dom

Tak będzie wyglądał, energooszczędny, ciepły i śliczny



26 października 2018 roku (blisko rok od zakupu)

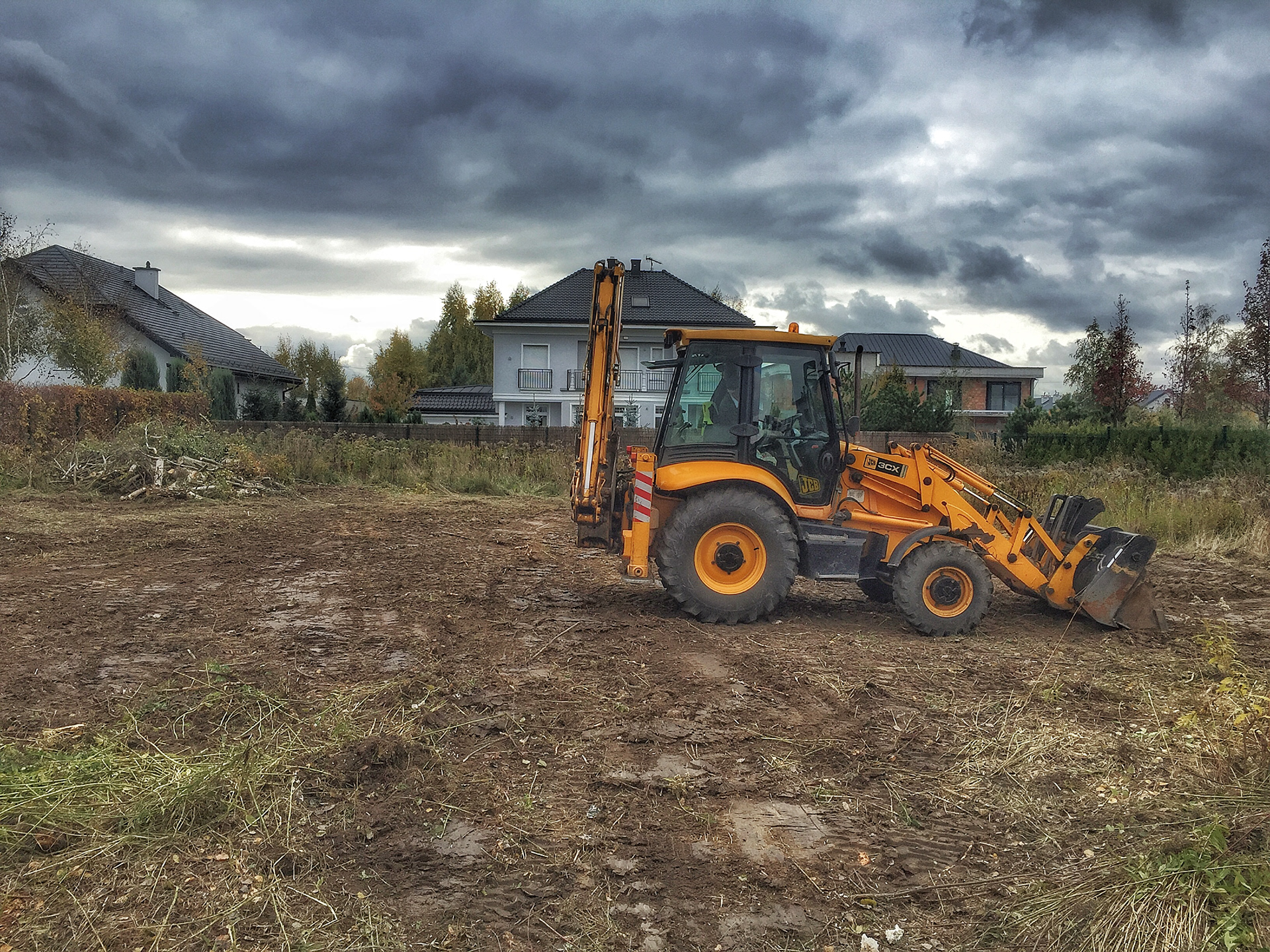

Czyścimy działkę. Musimy usunąć dwie dość wysokie brzozy, kilka młodych olch i innych krzewów.

Działka czysta, gotowa do dalszych prac


8 listopada 2018
Kopanie studni.

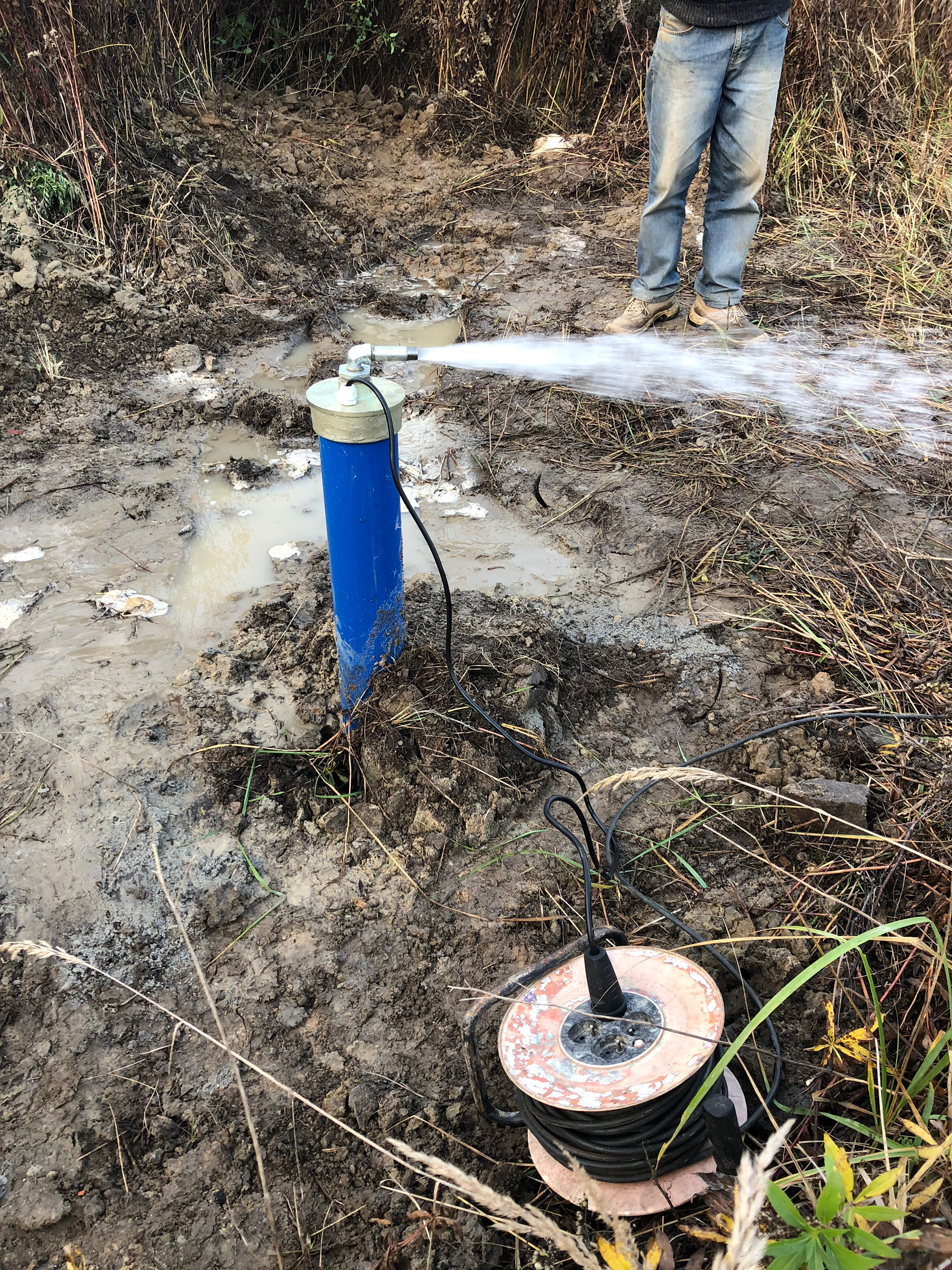

Jest!!! Woda znaleziona na głębokości 24 metrów. Nie nadaje się do picia z powodu bardzo wysokiego poziomu żelaza. Do podlewania ogrodu będzie doskonała, jednak trzeba uważać żeby nie pochlapać budynku czy chodników ponieważ mogą zostać białe osady.
Działka już wyczyszczona, studia wraz z pompą skrzętnie ukryte, prąd i gaz gotowe, słońce świeci, a my nadal pracujemy nad projektem

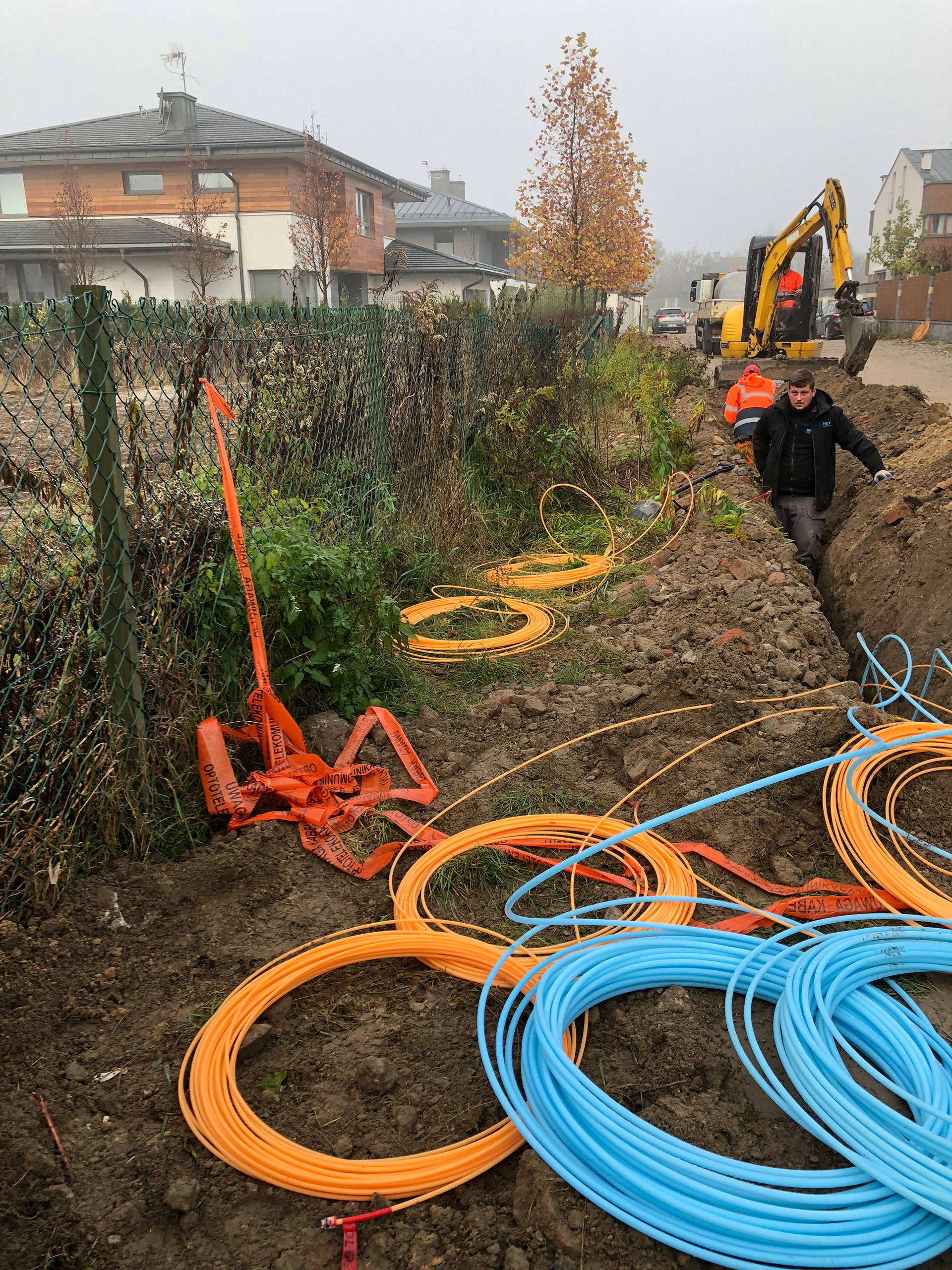

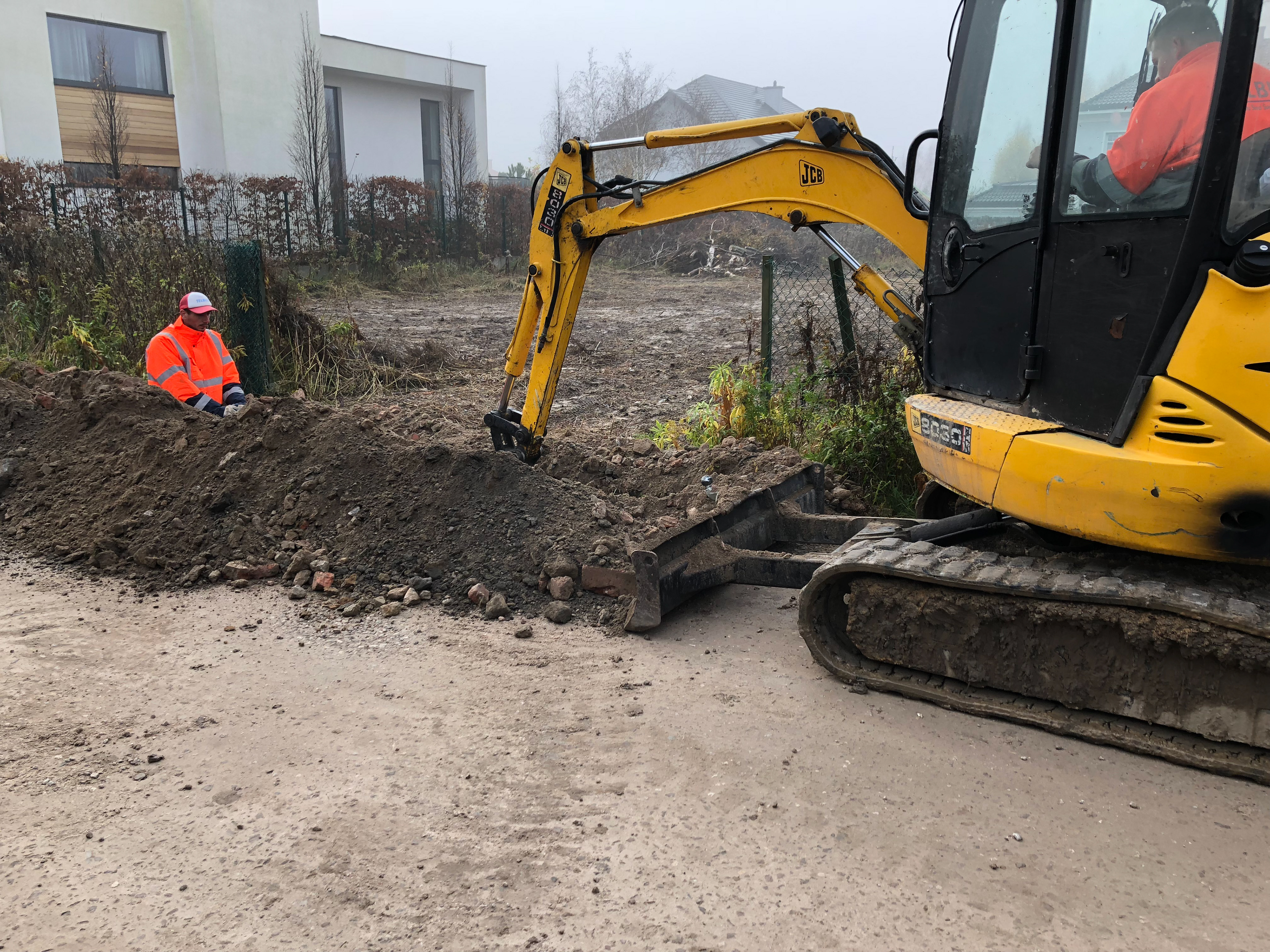

W międzyczasie położony został również światłowód w drodze, a więc koniec z wolnym internetem!
3 stycznia 2019

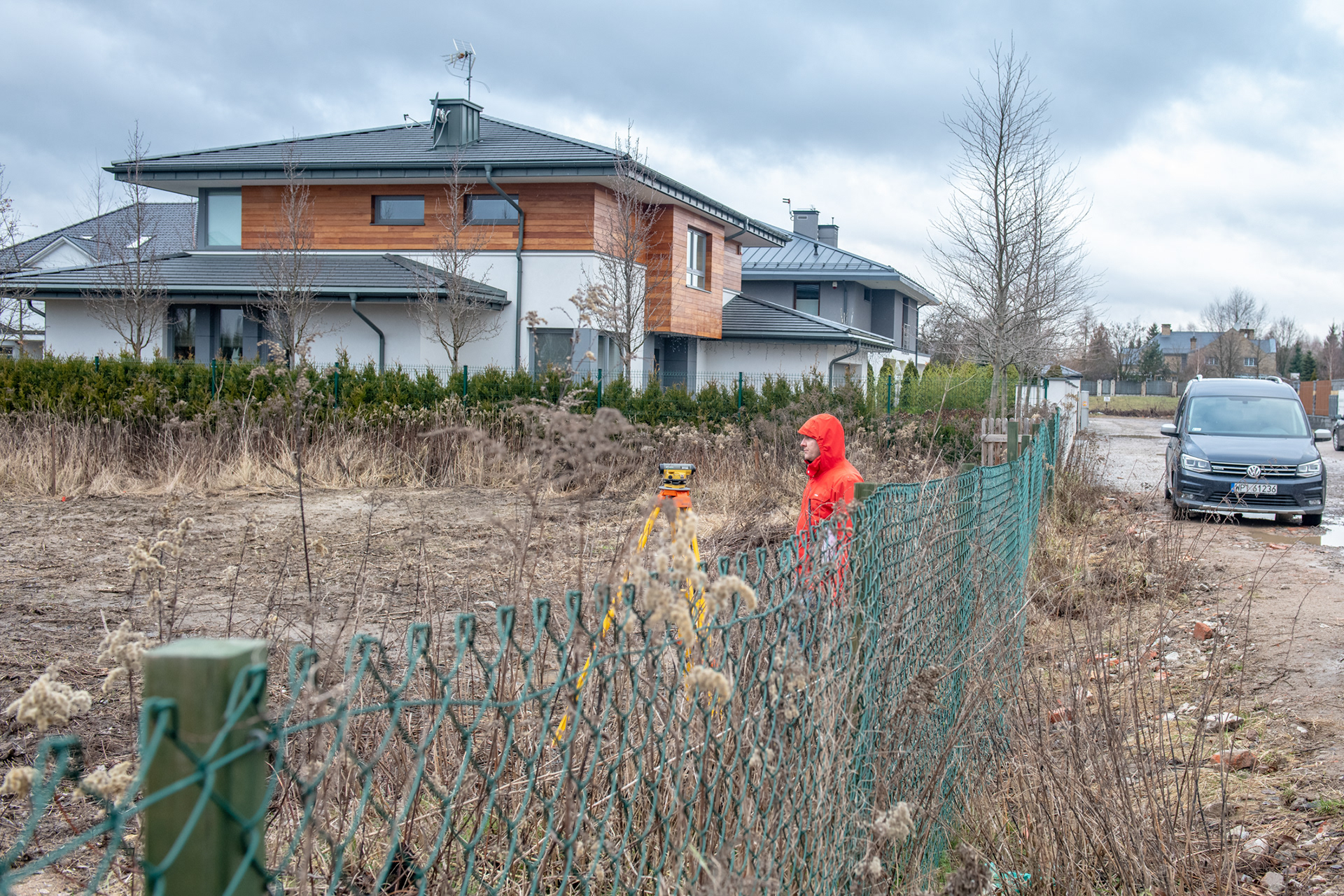

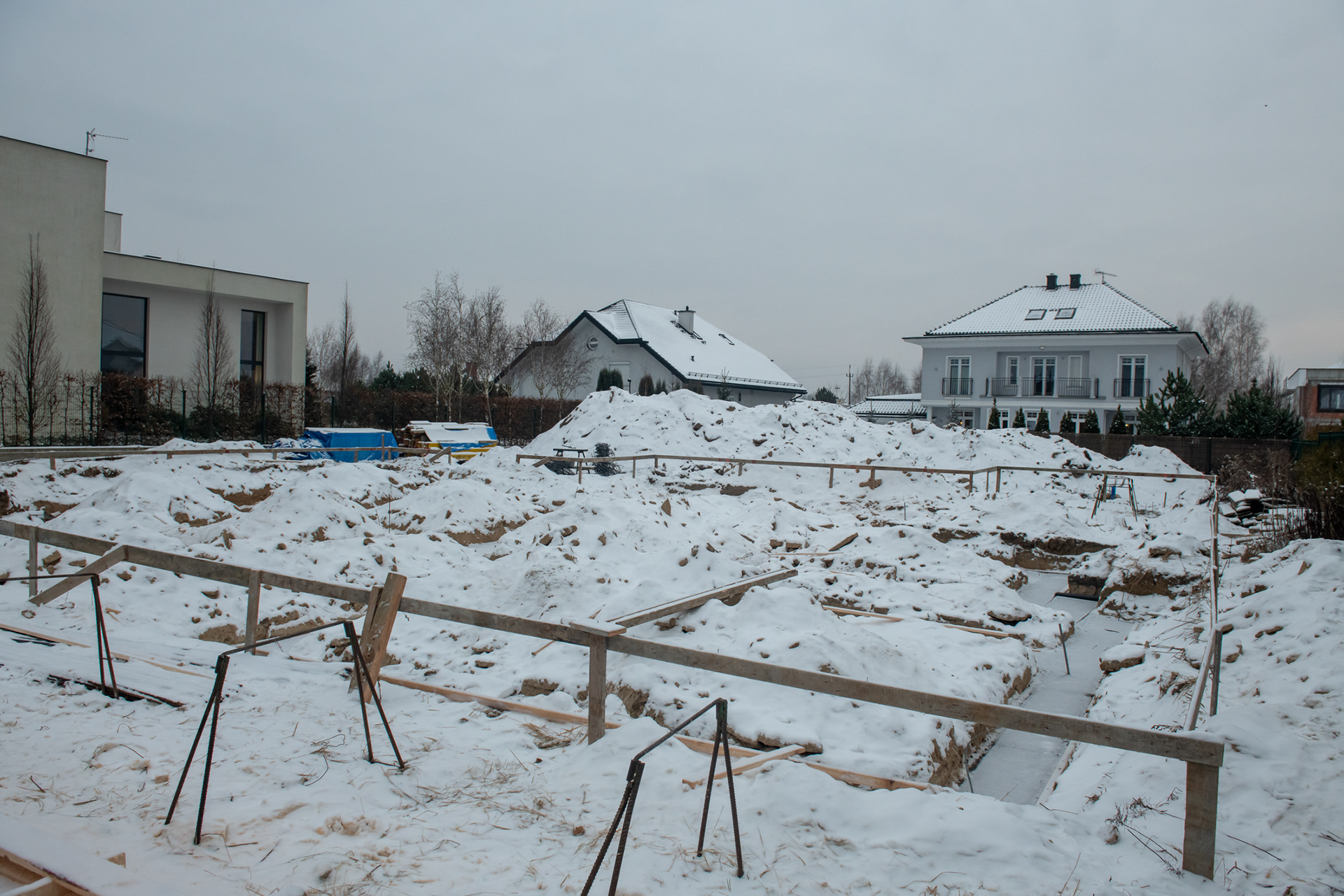

Wizyta geodety, wyznaczanie zarysów budynku.

Pan Stefan sam nadzoruje prawidłowego wyznaczenia budynku oraz poziomu "0"




25 stycznia 2019
Pierwsza warstwa betonu - "chudziak" wylana. Warstwa podkładowa pod ławy z chudego betonu ma za zadanie wyrównać podłoże i zabezpieczyć zbrojenie przed korozją.


26 stycznia 2019
Sypnęło śniegiem, ale to w niczym nam nie przeszkadza. Chudziak schnie zbrojenia się montują, za kilka dni ławy wylewamy.

Teraz widzimy jak duży dom sobie wymyśliliśmy :)

IZOLMIX V60 S30 - Papa zgrzewalna podkładowa na osnowie z welonu szklanego, na podłoża betonowe jako pierwsza warstwa do uszczelnień na dachach i posadzkach - ekonomiczne zabezpieczenie przegrody budowlanej przed wnikaniem wody

Oczywiście jest tablica informacyjna ;)

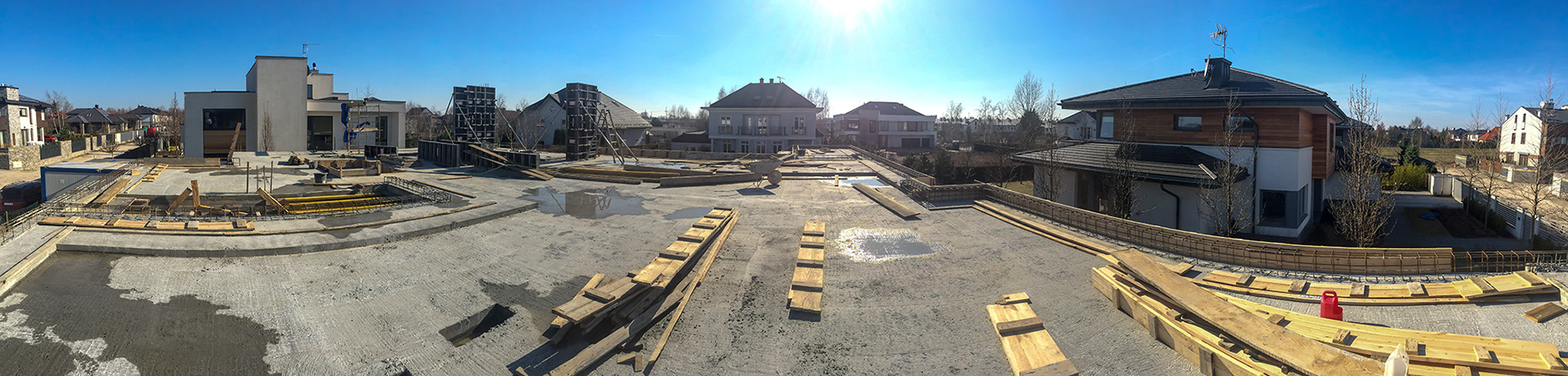

30 stycznia 2019

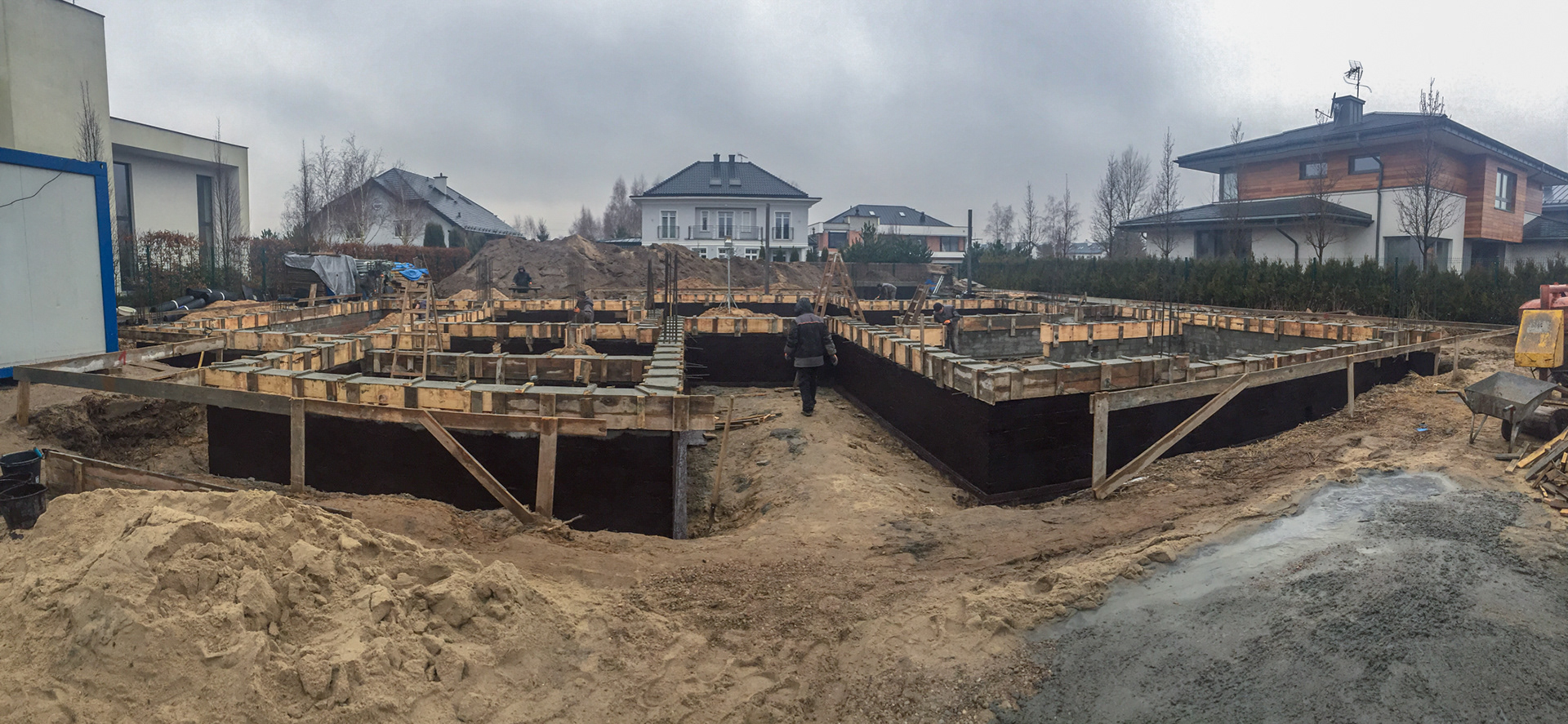

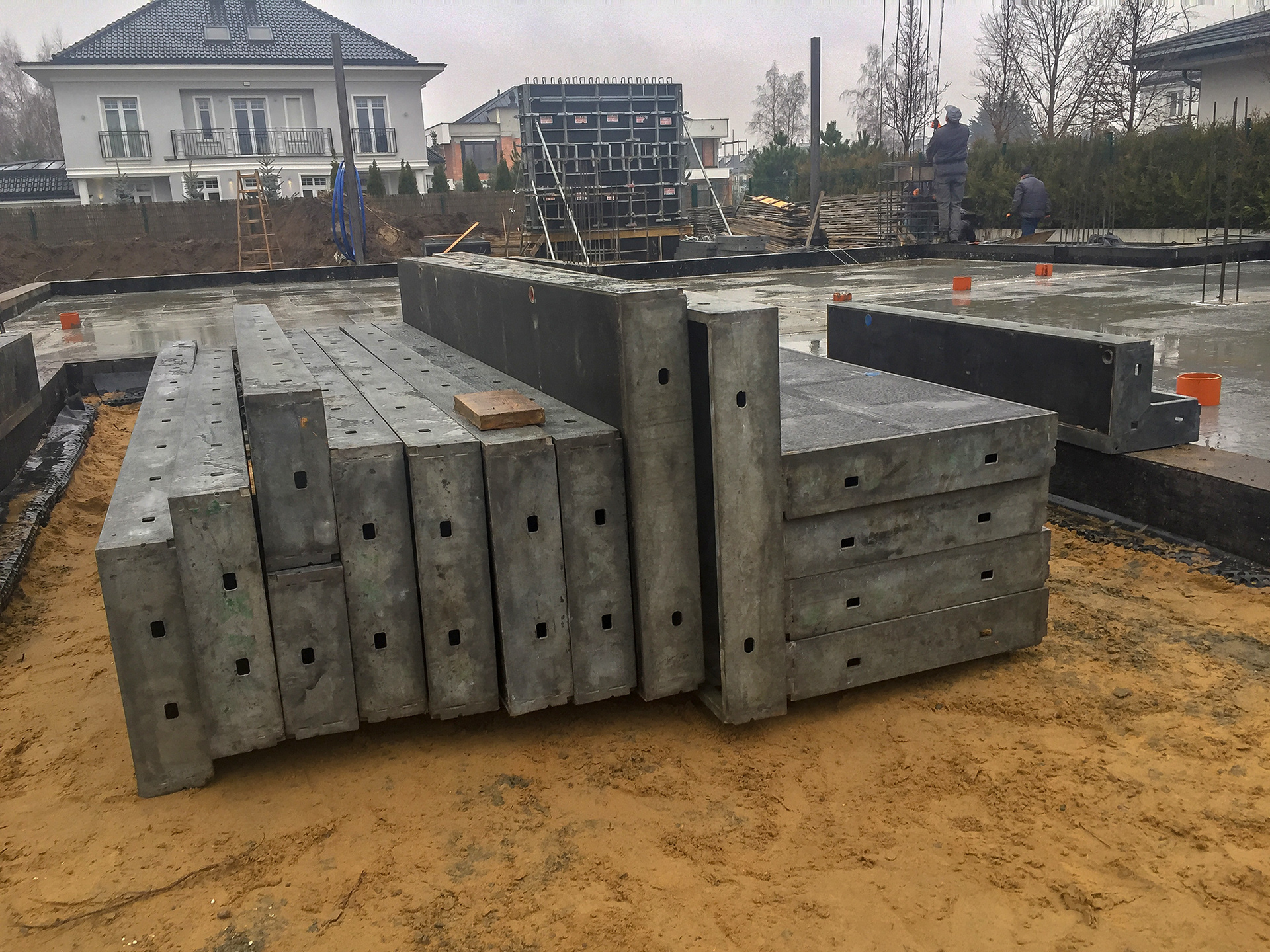

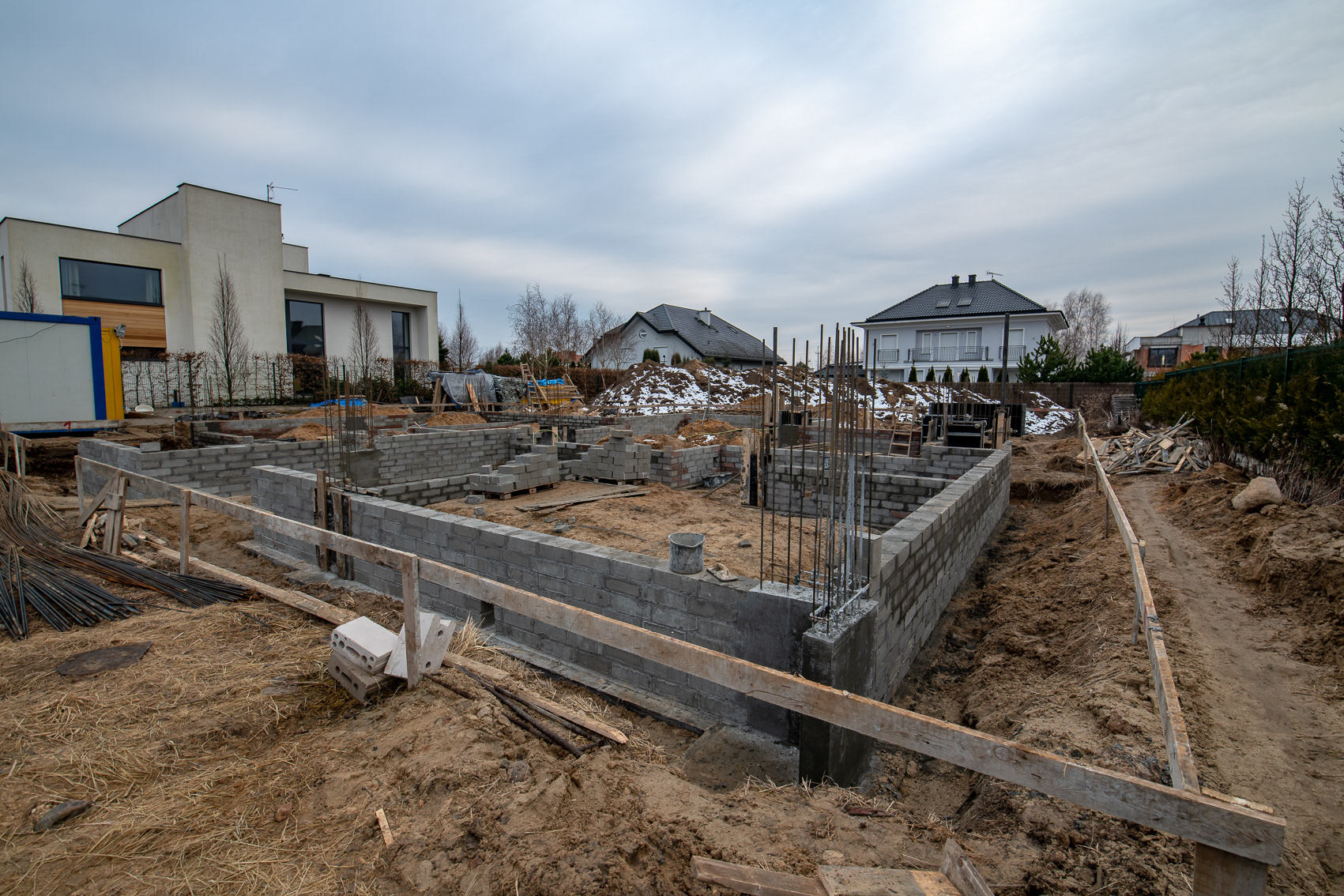

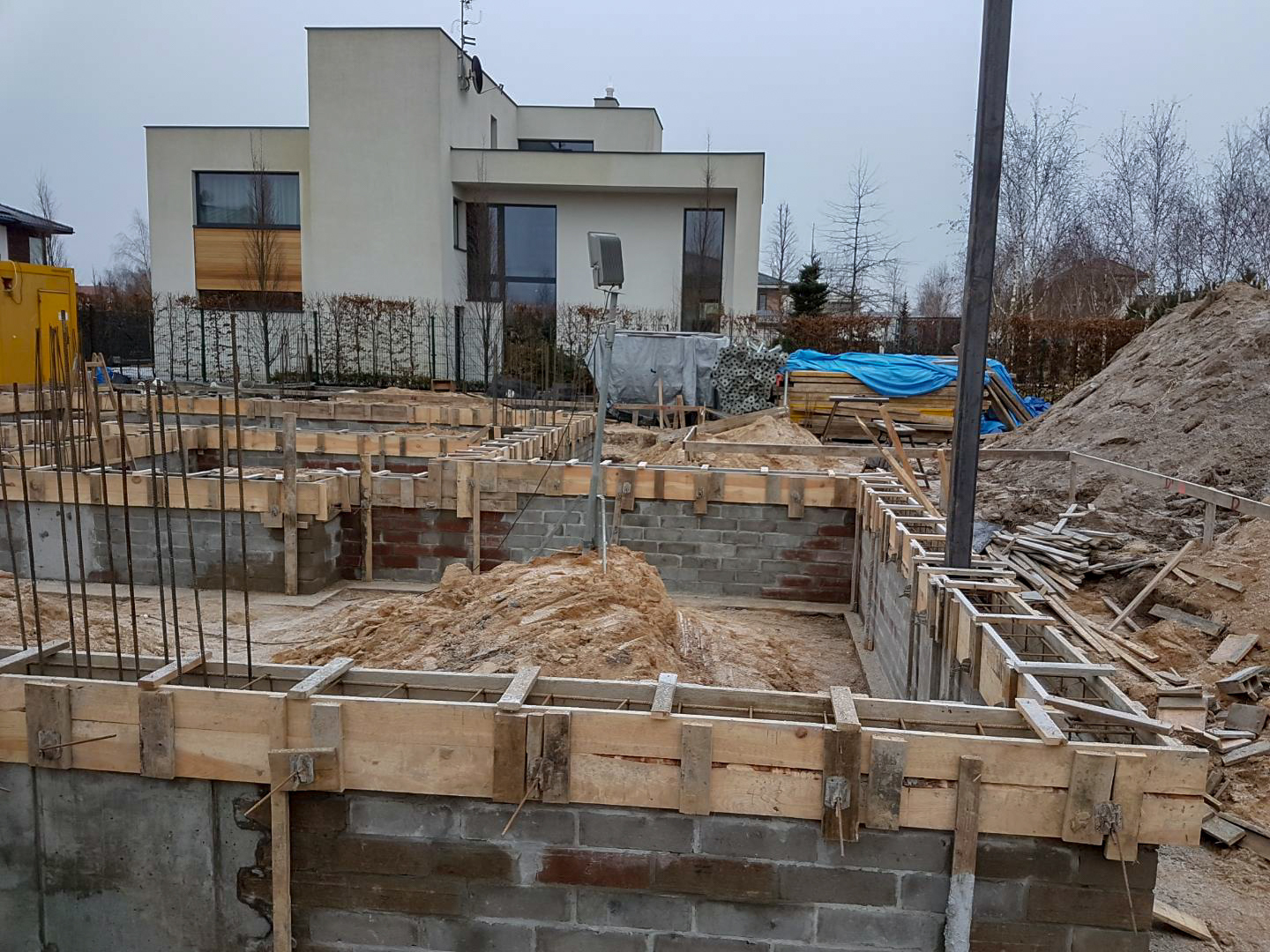

Szalunki i zbrojenie ław fundamentowych gotowe, można zalewać betonem.




1 lutego 2019

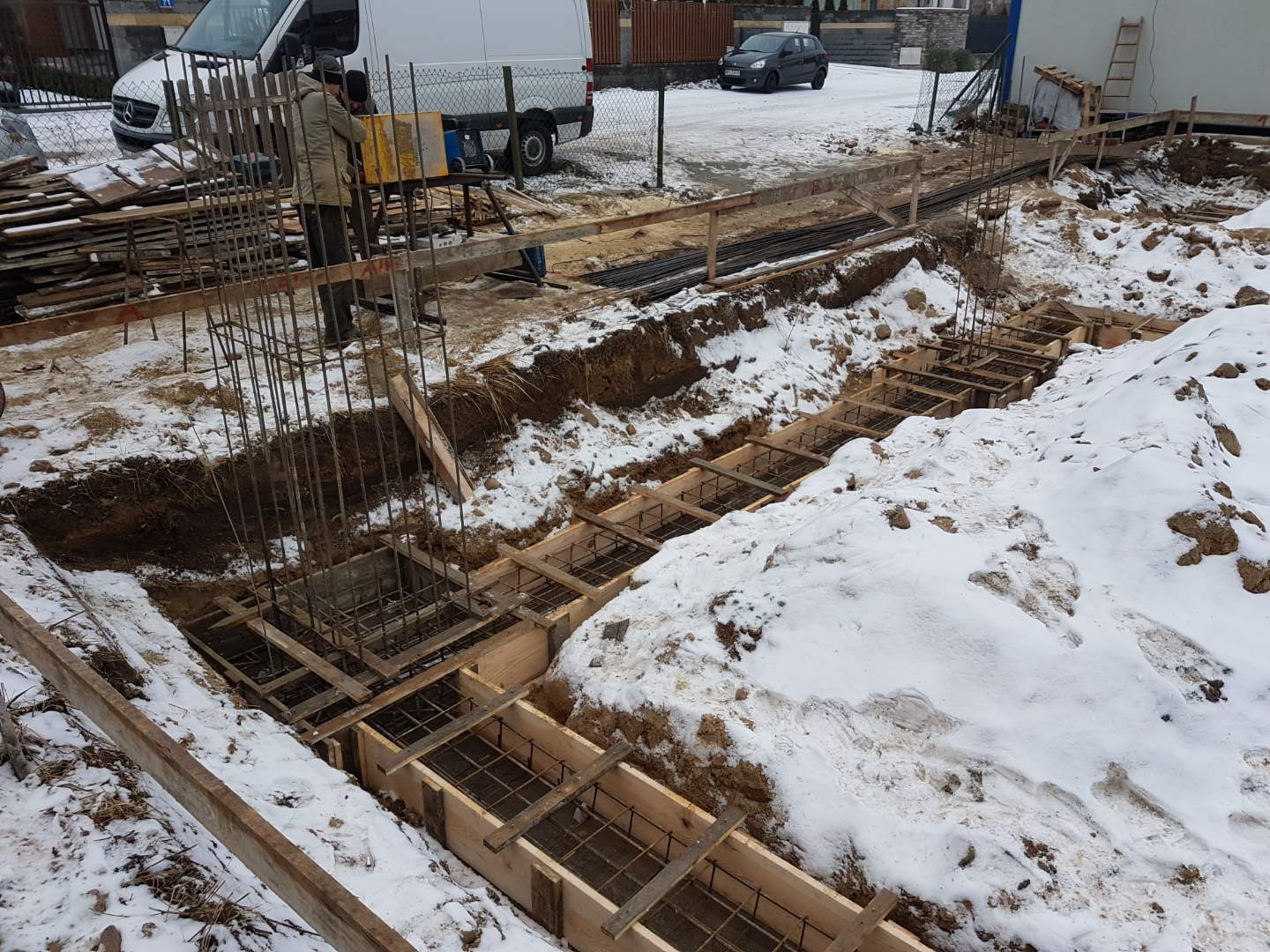

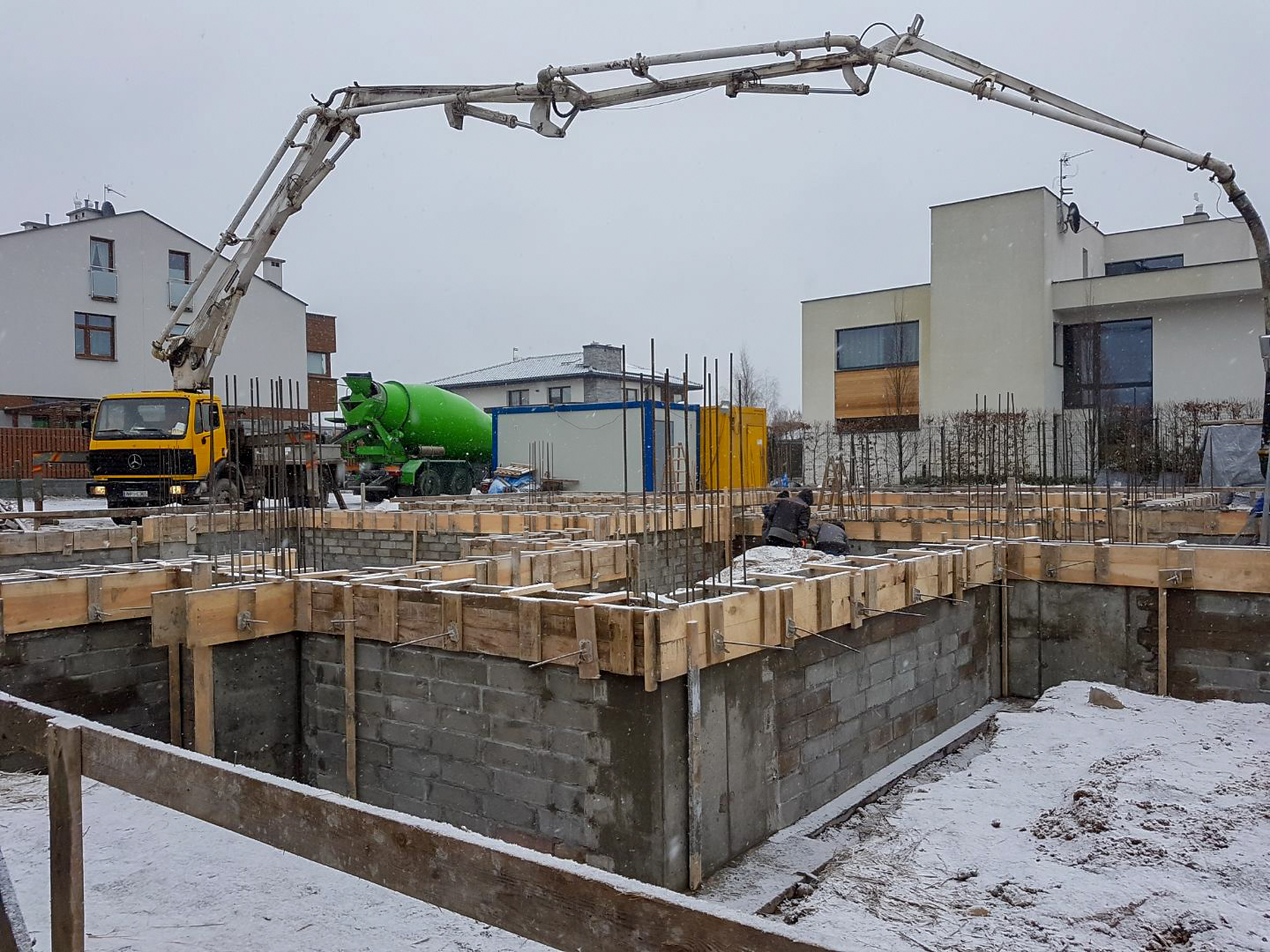

Ławy fundamentowe wylane.
Ławy fundamentowe, czyli poszerzenia u spodu ścian fundamentowych, umożliwiają rozłożenie obciążenia pochodzącego od budynku na większą powierzchnię, a więc zmniejszają jednostkowy nacisk ścian na grunt.
Śliczne, równiutkie i mocno "uzbrojone". W naszym projekcie "domu z betonu" stal i beton są głównymi bohaterami ;)




stal, stal, stal i ... jeszcze trochę stali...

6 lutego 2019
Ławy wyizolowane, teraz powstają ściany fundamentowe, potem wieniec fundamentowy, następnie izolacja i obsypywanie piachem i niebawem dojdziemy do poziomu "0", a wówczas hydraulik będzie mógł zacząć swoją pracę.



Pogoda dopisuje wiec prace postępują bardzo szybko

9 lutego 2019

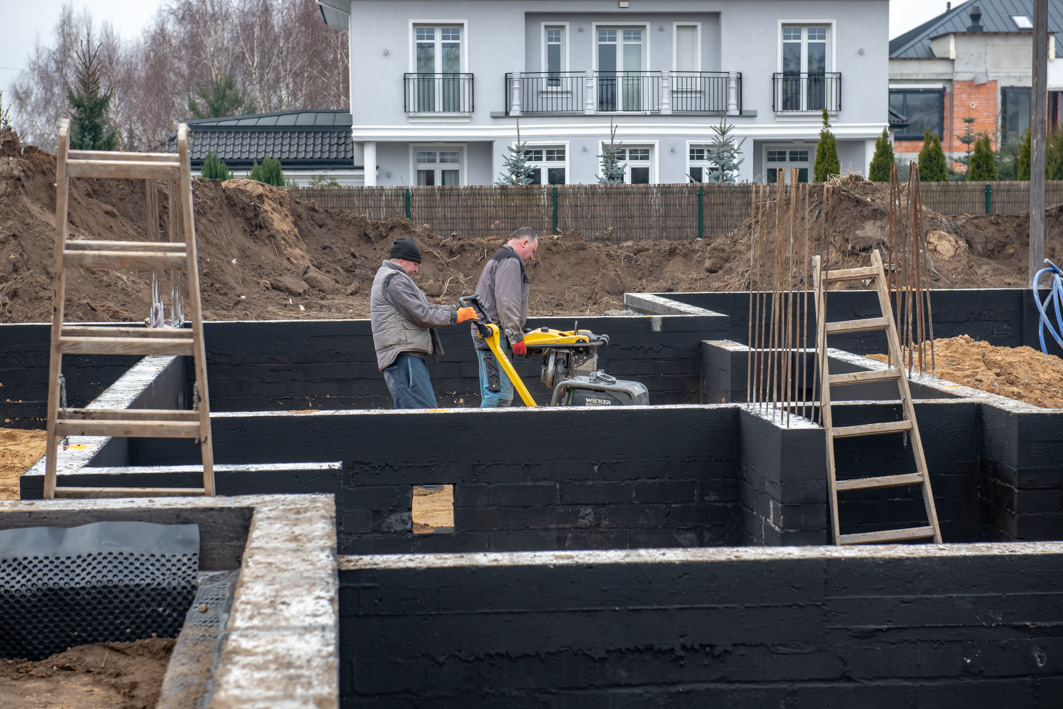

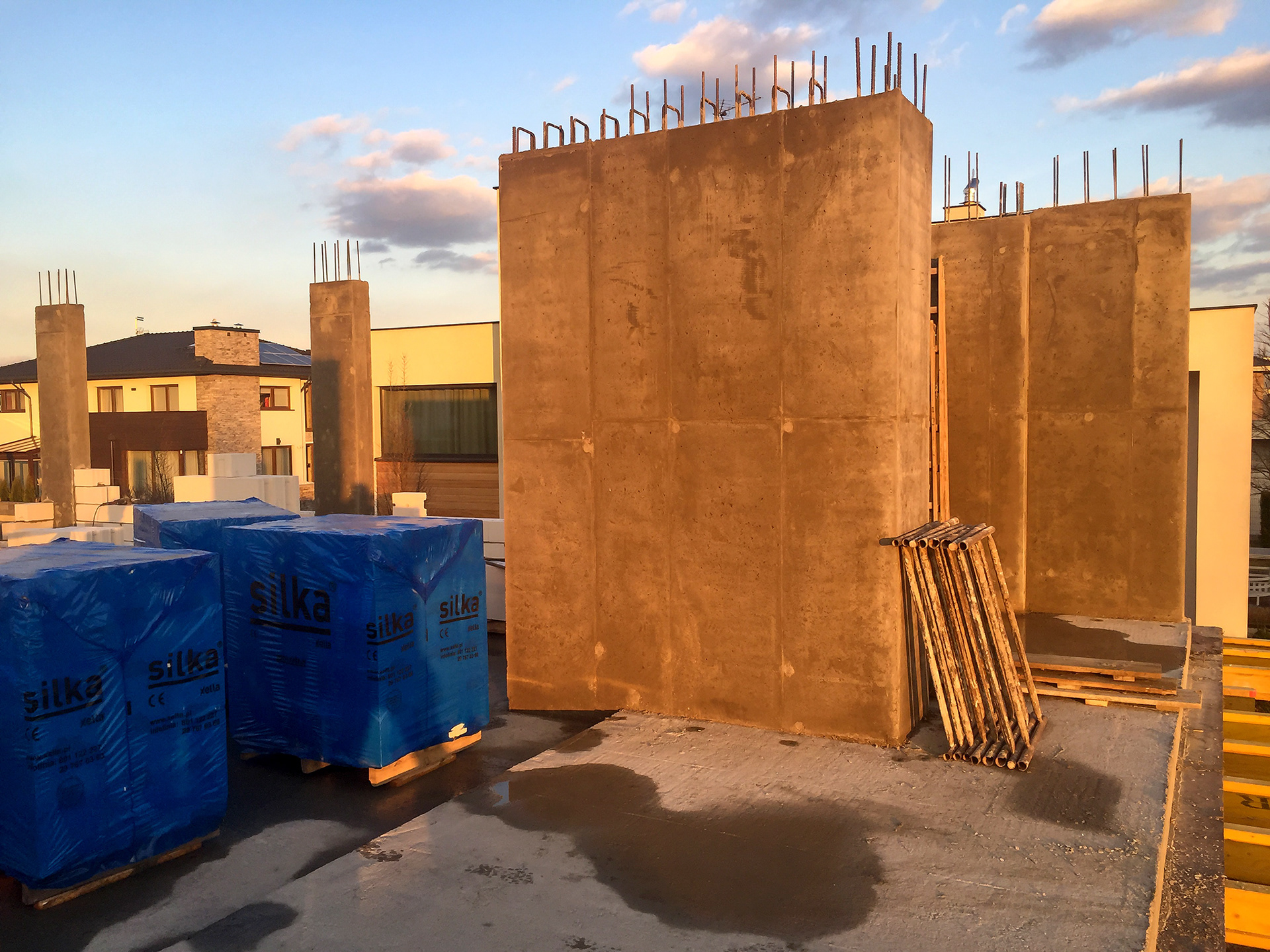

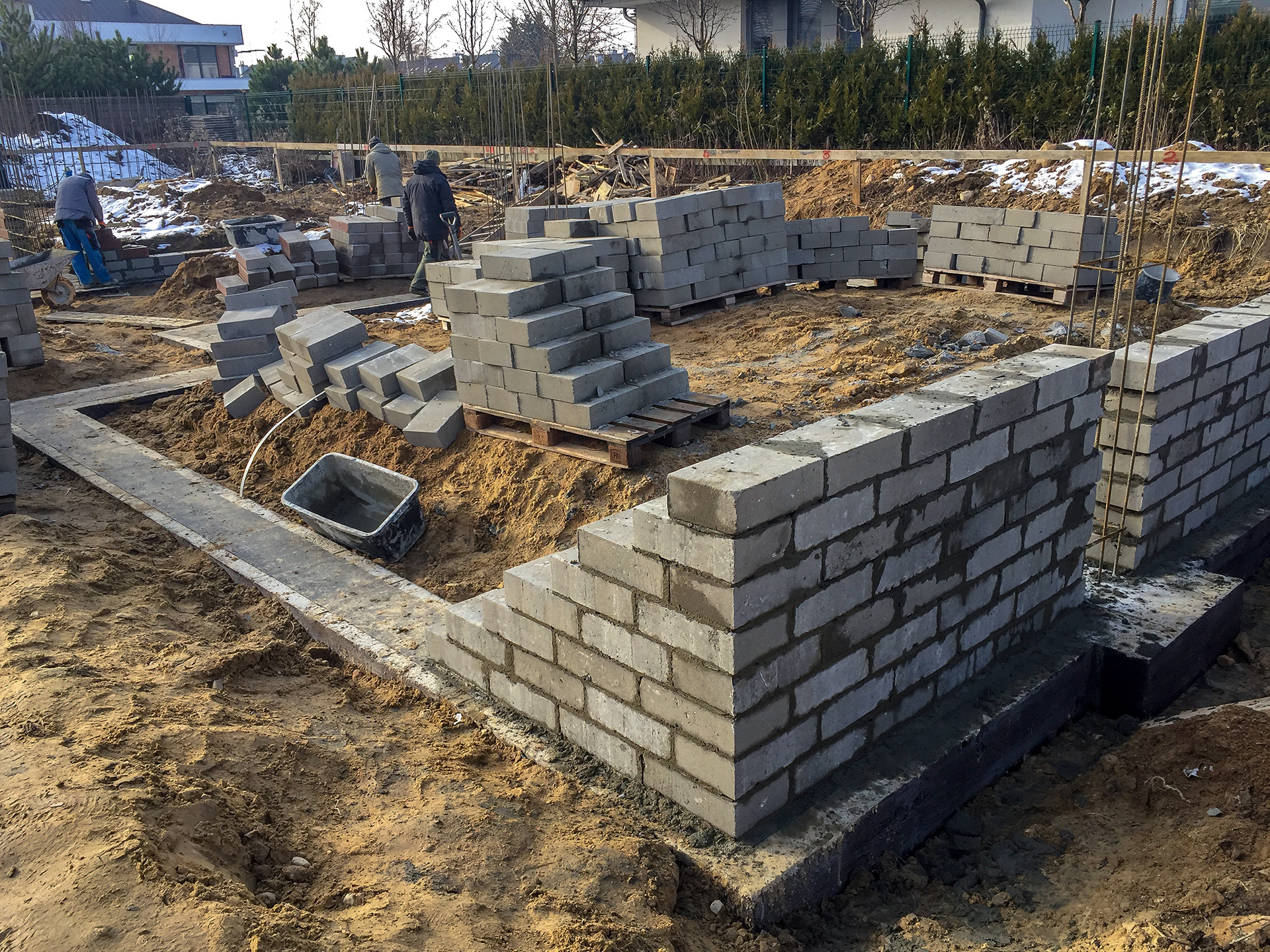

Ściany fundamentowe prawie wymurowane




Stoją już 2 stalowe słupy konstrukcyjne, które będą podtrzymywały strop nad kuchnią i salonem


12 lutego 2019

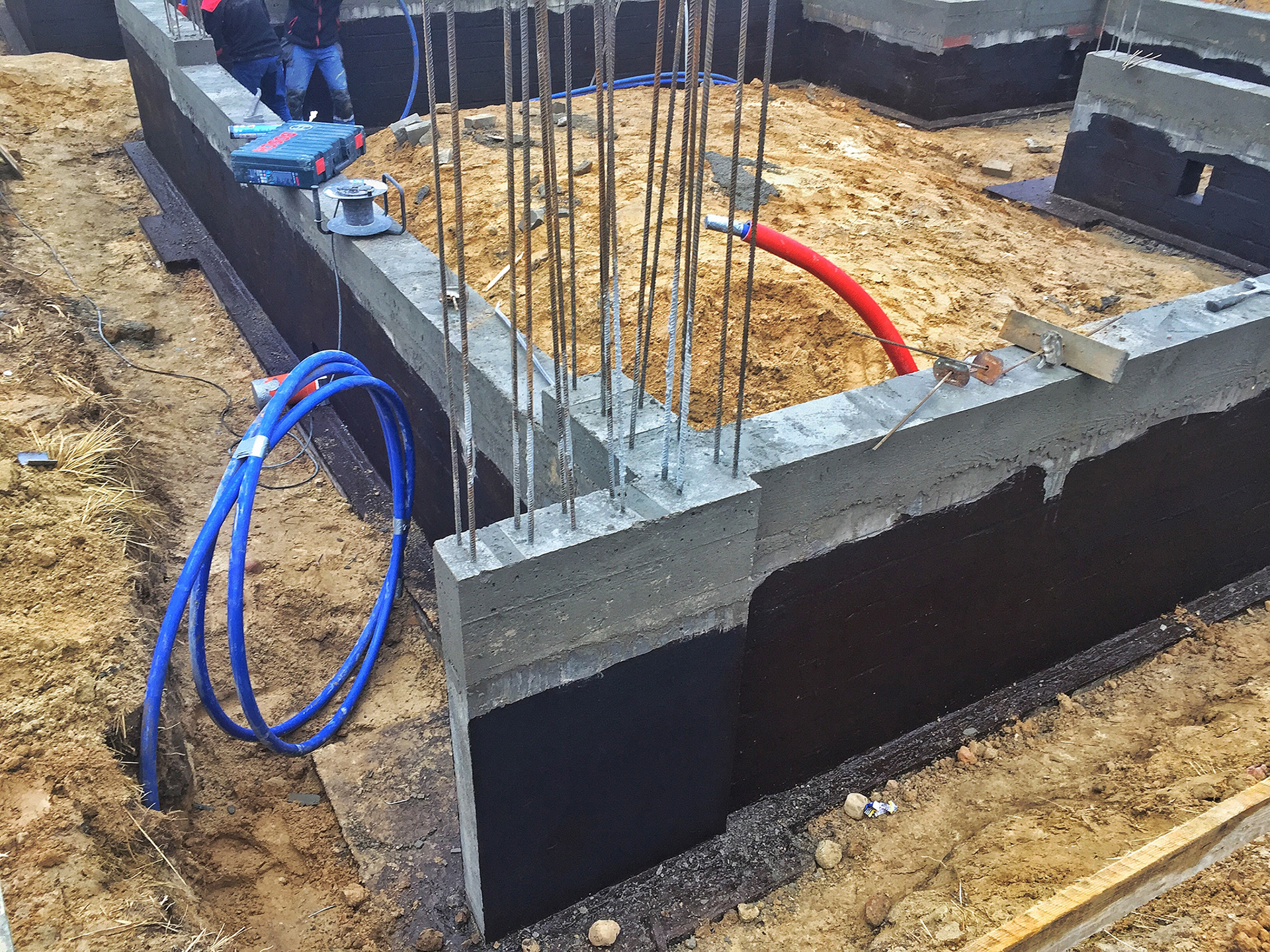

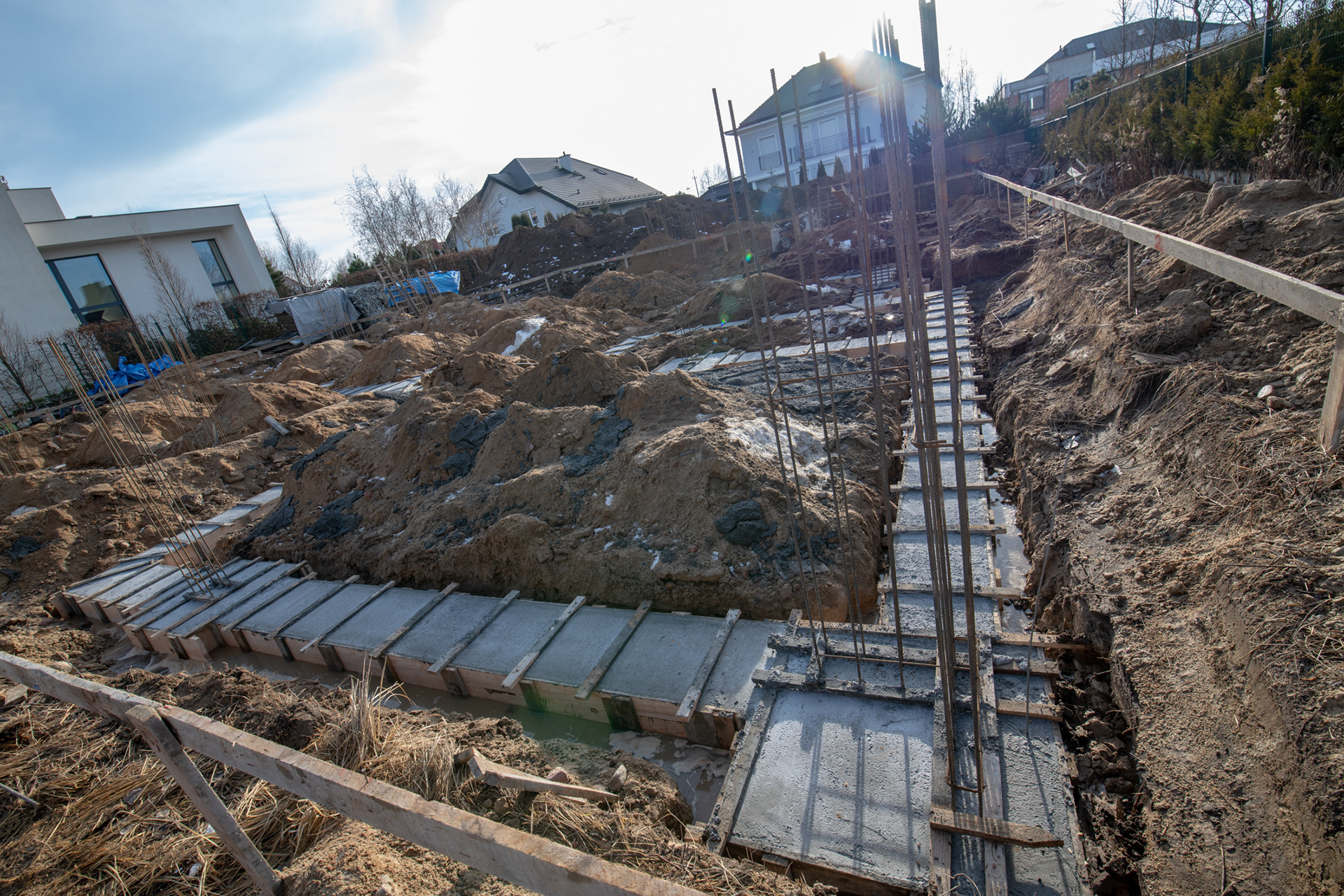

Ściany fundamentowe gotowe, czas na szalowanie i zbrojenie wieńca fundamentowego z podłużnie ułożonych czterech prętów spiętych strzemionami.
Zarówno ławy fundamentowe jak i wieniec fundamentowy mają uchronić budynek przed uszkodzeniami, które mogą być wywołane przez nierównomierne osiadanie gruntu lub jego drgania.


13 lutego 2019
Szalunki i zbrojenie wieńca fundamentowego gotowe, lejemy beton

Wieniec schnie wiec można zacząć nakładanie izolacji wodoszczelnej. Po zdjęciu szalunków nastąpi dokończenie izolacji wodoszczelnej, a następnie zacznie się proces izolowania termicznego czyli okładania ścian fundamentowych płytami ze styroduru.


14 lutego 2019
Wieniec gotowy, zdejmowanie szalunków i izolowanie przeciwwilgociowe wieńca. Po nałożeniu izolacji "donica" będzie gotowa do zasypania piachem (110 cm!).

Dziś pracę zaczęli również hydraulicy.


15 lutego 2019

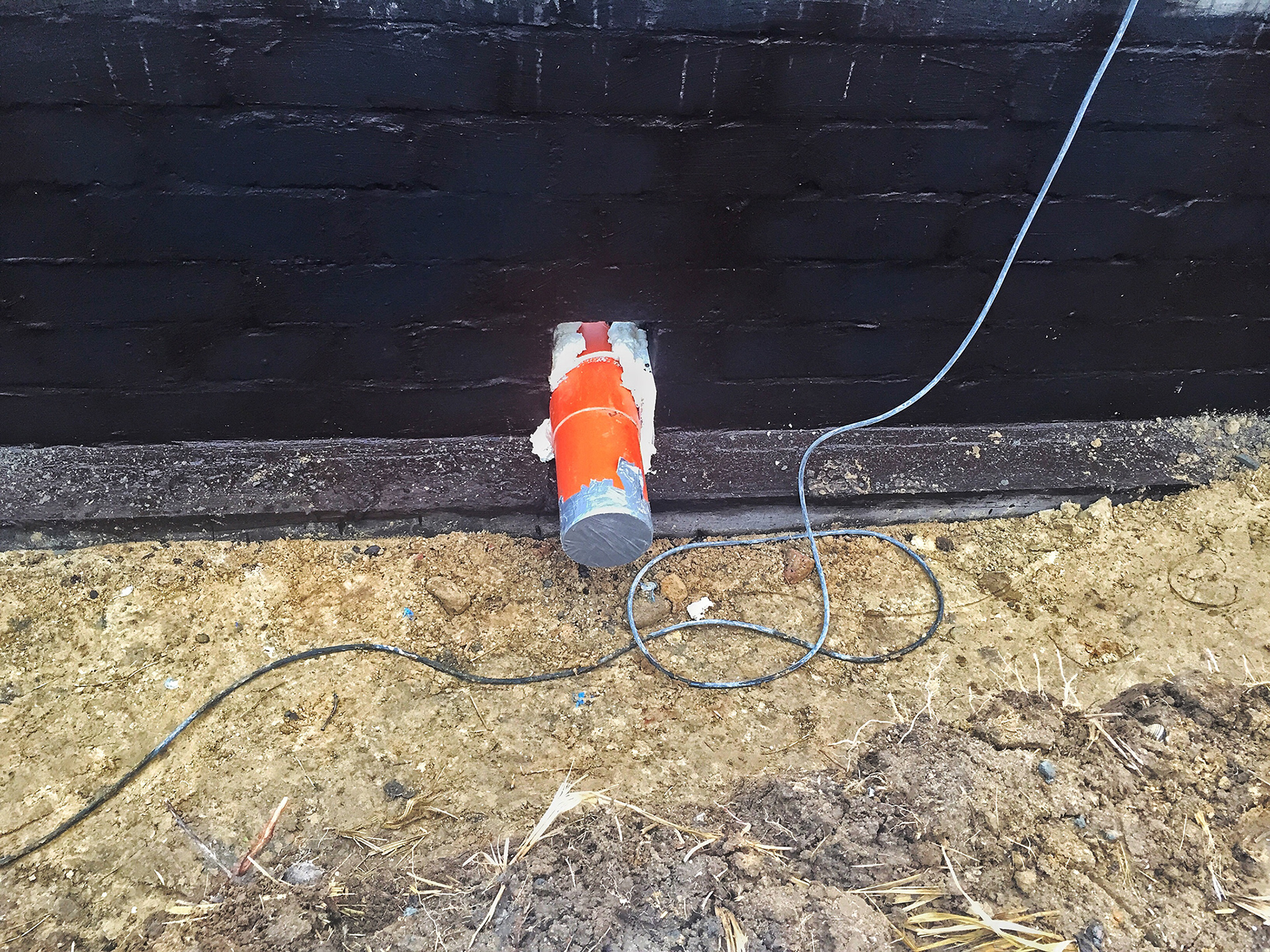

Izolacja termiczna pionowa - płyty styrodurowe i izolacja/zabezpieczenie fundamentów i izolacji termicznej folią kubełkową. Można zasypywać donicę piachem.


Folie kubełkowe powstają z twardego polietylenu o podwyższonej gęstości. Większa grubość sprawia, że jest odporna na różnego typu uszkodzenia mechaniczne. Folia kubełkowa nie ulega uszkodzeniu podczas zasypywania ścian fundamentowych i chroni je przed bezpośrednim oddziaływaniem gruntu.
Ich rozpoznawalną cechą są wytłoczone kubełki. Owe wytłoczenia sprawiają, że pomiędzy folią, a ochranianą powierzchnią tworzą się luki powietrzne (wielkości około 8 mm). W owych przestrzeniach następuje cyrkulacja powietrza, która ułatwia odprowadzanie wilgoci. Ściana może "oddychać" pomimo tego, że z drugiej strony folii napierają na nią wody gruntowe. Odpowiednio wykonany montaż sprawia, iż folia kubełkowa dobrze przylega do ściany i tworzy nieprzepuszczalną barierę ochronną. Dzięki temu zastosowanie folii przekłada się na optymalne zabezpieczenie hydroizolacji przed naporem gleby oraz wód gruntowych.
Zastosowanie folii kubełkowej jest też ważne dla ochrony właściwej izolacji przeciwwilgociowej.



18 lutego 2019

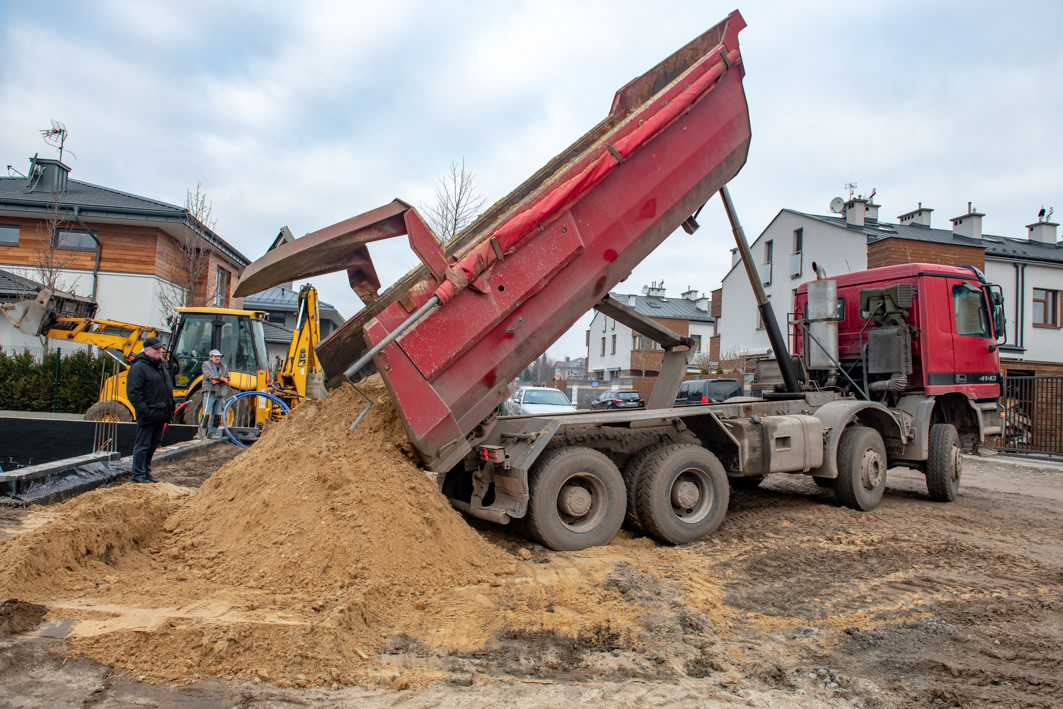

Dziś ciężarówki dowożą piach, który jest usypywany warstwami i zagęszczany co ok 20 cm. Tak powstanie warstwa 110 cm bardzo gęstego i spójnego podłoża pod pytę betonową będącą zwieńczeniem prac fundamentowych. W przyszłym tygodniu - o ile pogoda nadal będzie łaskawa - zaczną powstawać ściany


Pan Stefan nadzoruje czy każda wywrotka jest wypełniona po brzegi dobrej jakości piaskiem :)

19 lutego 2019

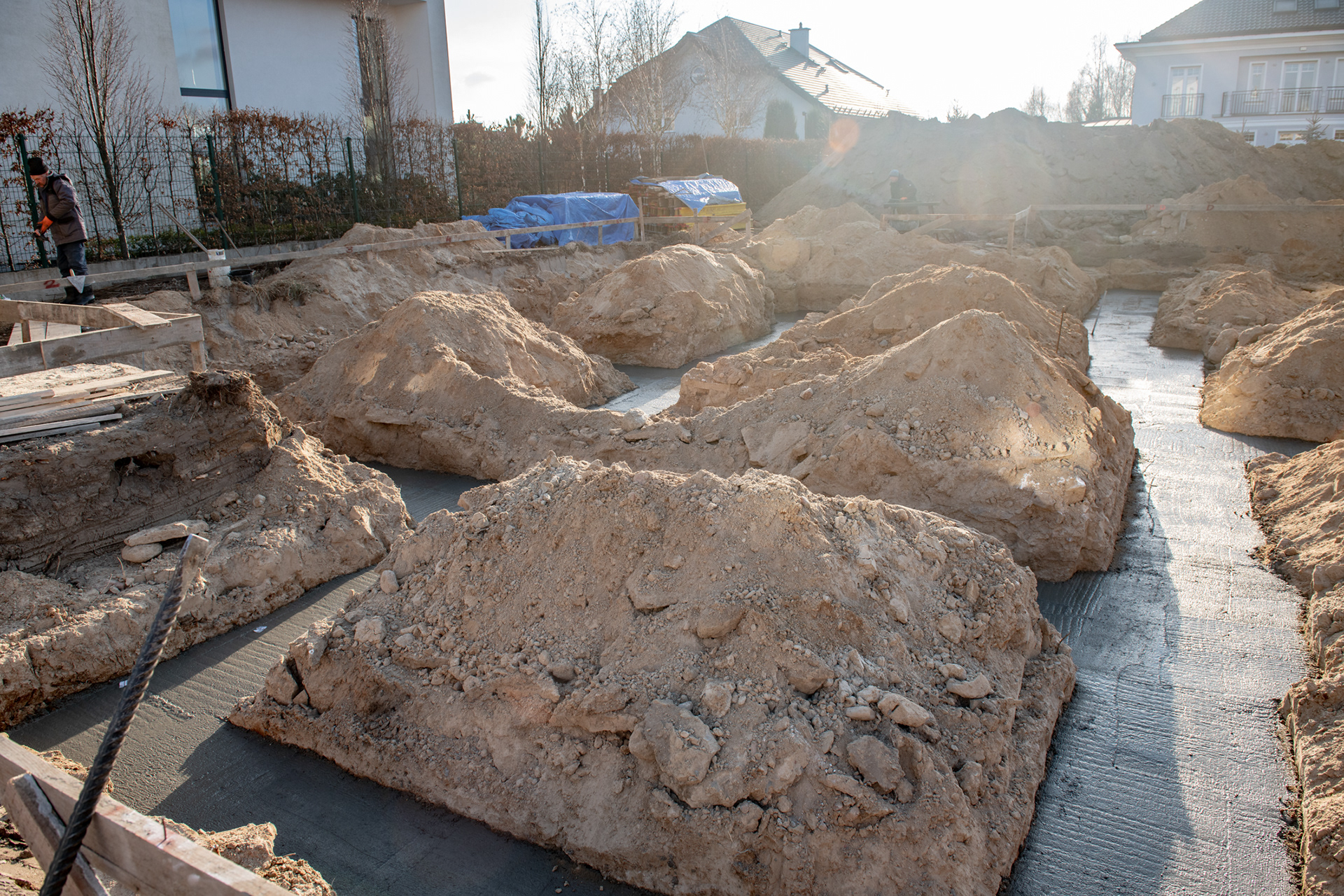

Zagęszczanie praktycznie zakończone i uzbrojone. Jutro hydraulicy zajmą sie poziomami kanalizacyjnymi i w czwartek zalewamy płytę podłogową.


22 lutego 2019
Wczoraj hydraulicy na tyle szybko wykonali poziomy kanalizacyjne, że mozna było wylać płytę fundamentową. Tym samym "urwalismy" kolejny dzień z harmonogramu.

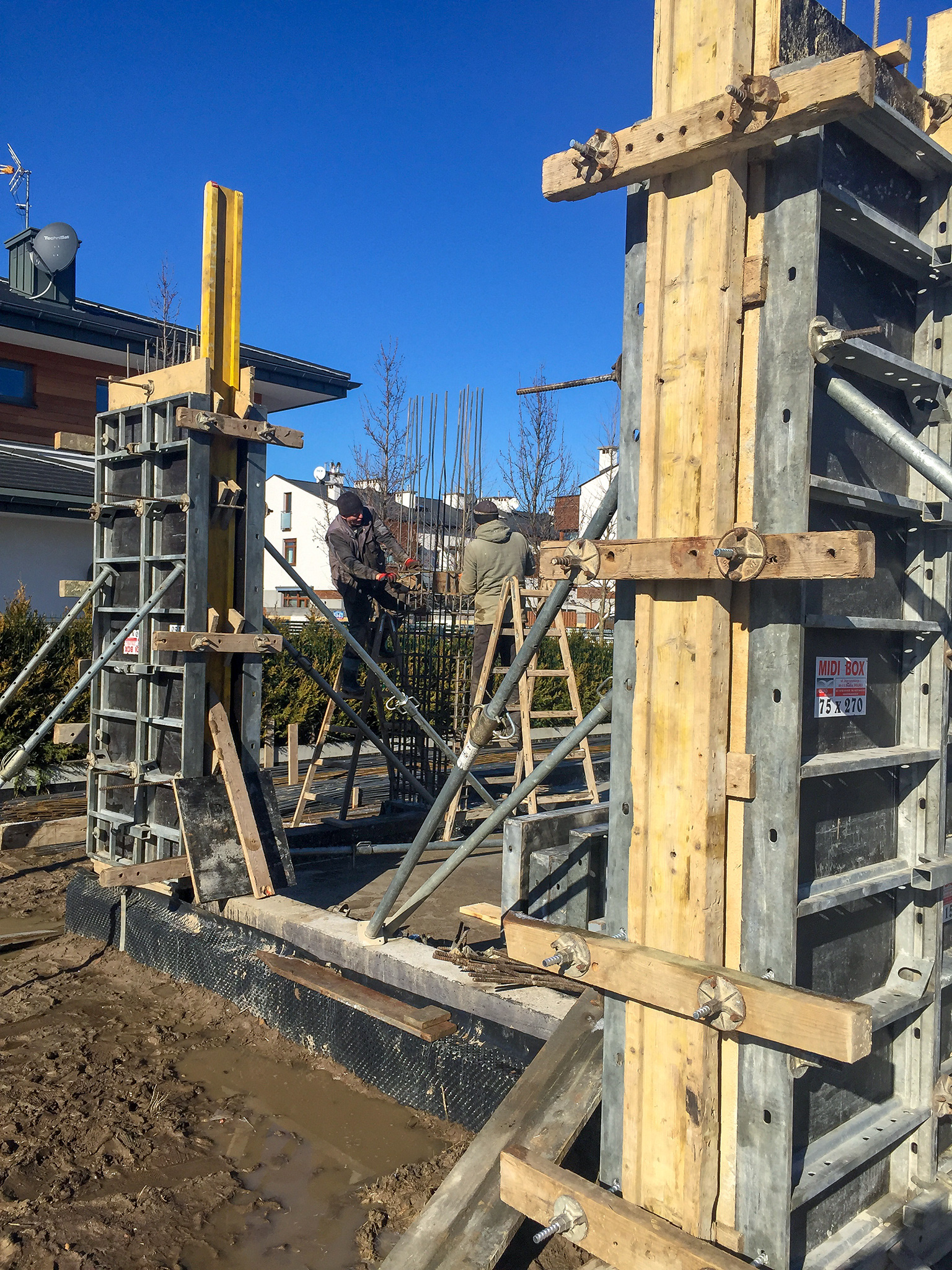

Dziś płyta schnie wiec mozna zająć się zbrojeniem i szalowaniem słupów konstrukcyjnych, których cześć w dniu jutrzejszym zostanie zalana.




Jutro zalana zostanie również betonowa ściana na końcu tarasu

22 lutego 2019
Wciąż trwa zbrojenie i szalowanie kolejnych słupów konstrukcyjnych





W dniu dzisiejszym, papą termozgrzewalną zabezpieczone zostały fundamenty w miejscach, w których staną szklane ściany

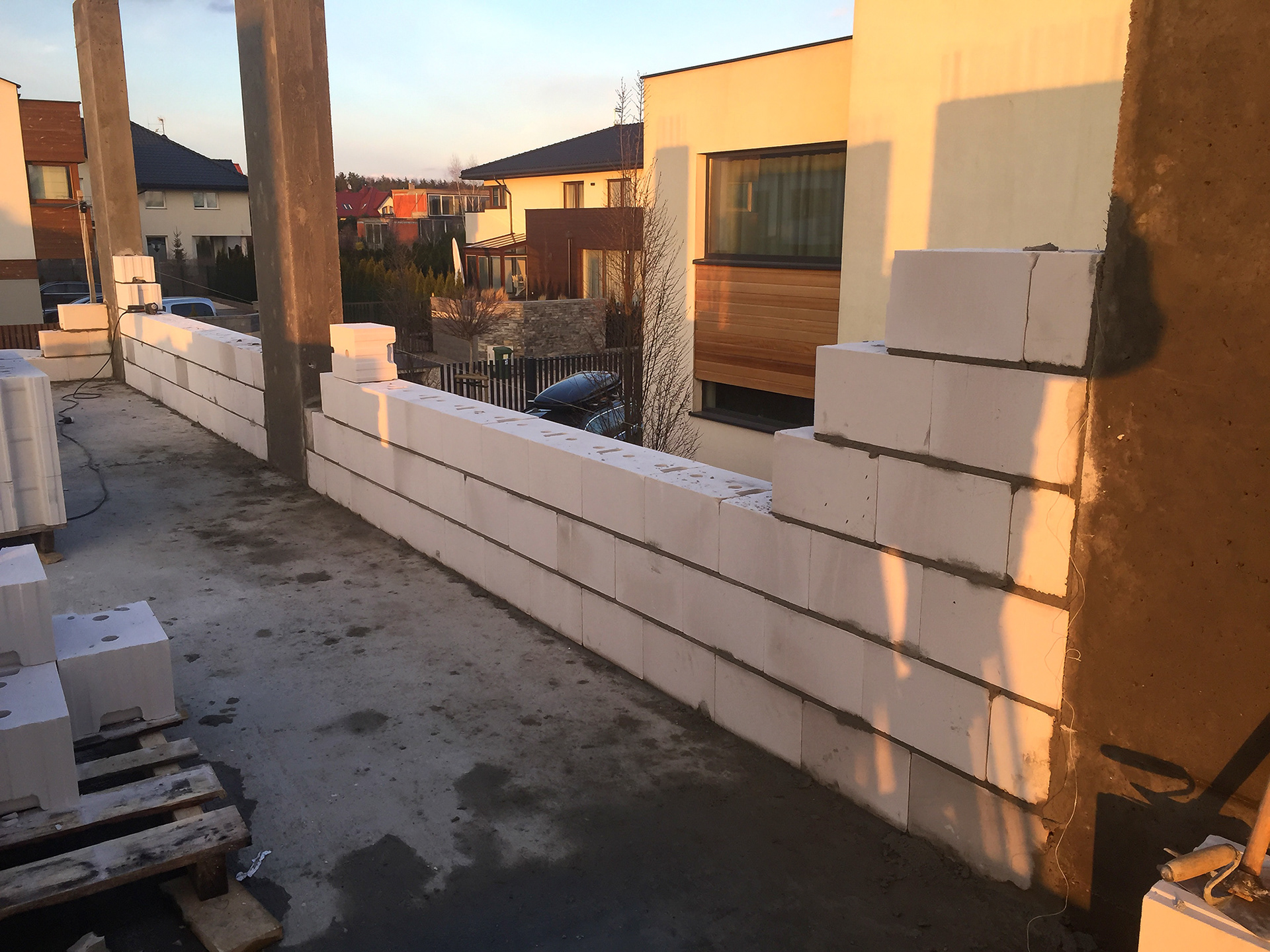

Wraz z bloczkami silikatowymi przyjechały dziś wapno hydratyzowane i cement do zapraw murarskich. Zaprawy hydratyzowane charakteryzują się wysoką alkalicznością, dzięki czemu dobrze sprawują się w pomieszczeniach o podwyższonych wymaganiach sanitarnych. Cechują się wysoką odpornością na grzyby i pleśnie.
Po za wspomnianymi workami wapna i cementu przyjechała kolejna porcja...


... stali!!!. Tak, tak, dzień bez dostawy stali na naszej budowie uznano by za dzień stracony, a na to pozwolić sobie nie możemy :)

26 lutego 2019
Betonowe słupy konstrukcyjne i ściana tarasowa gotowe

Aura wciąż nas rozpieszcza, zatem...
"niech się mury pną do góry..."

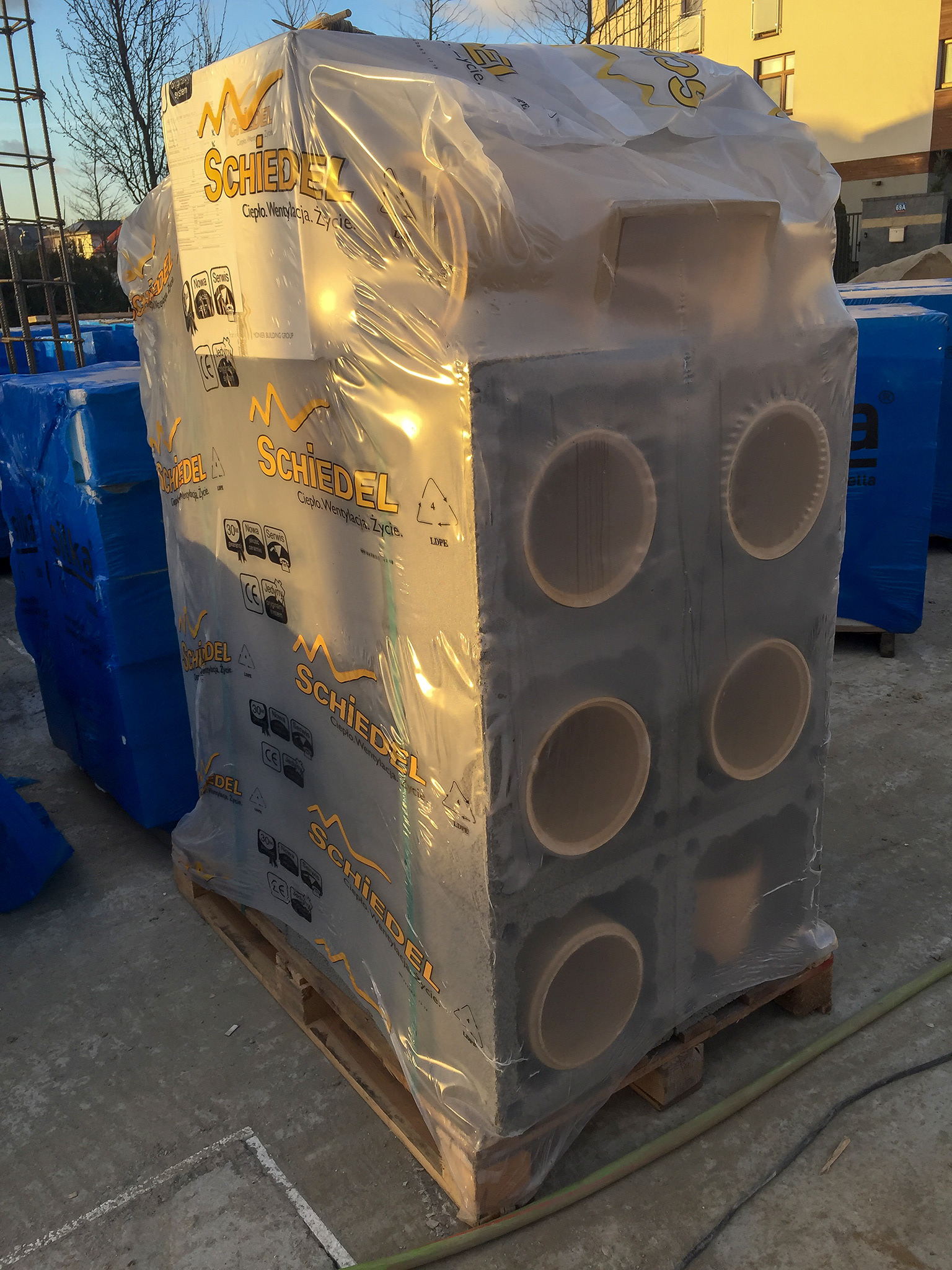

W dniu dzisiejszym przyjechały elementy do budowy komina

28 lutego 2019
Ściany parteru niemal gotowe, dom nabiera kształtów



5 marca 2019

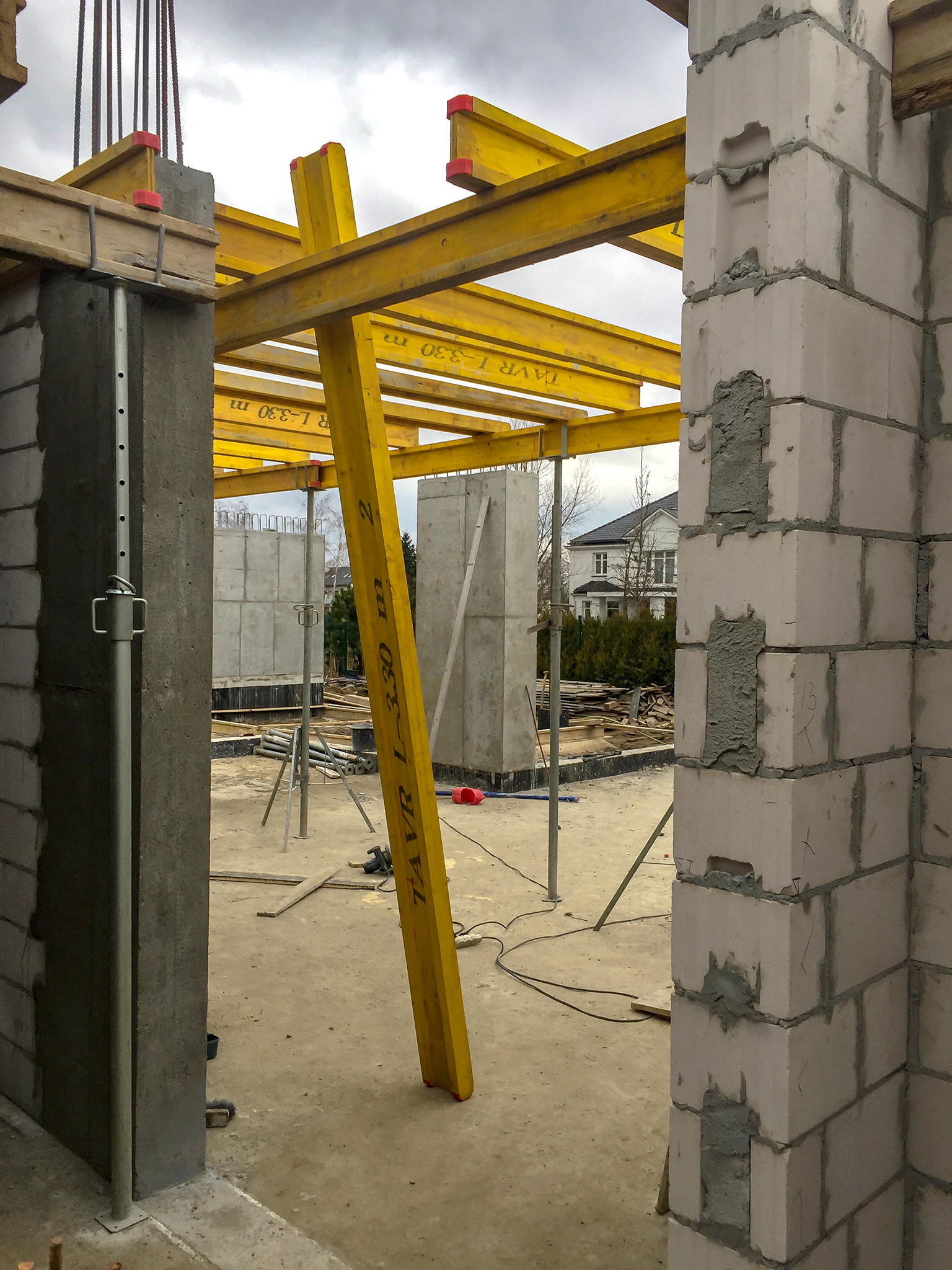

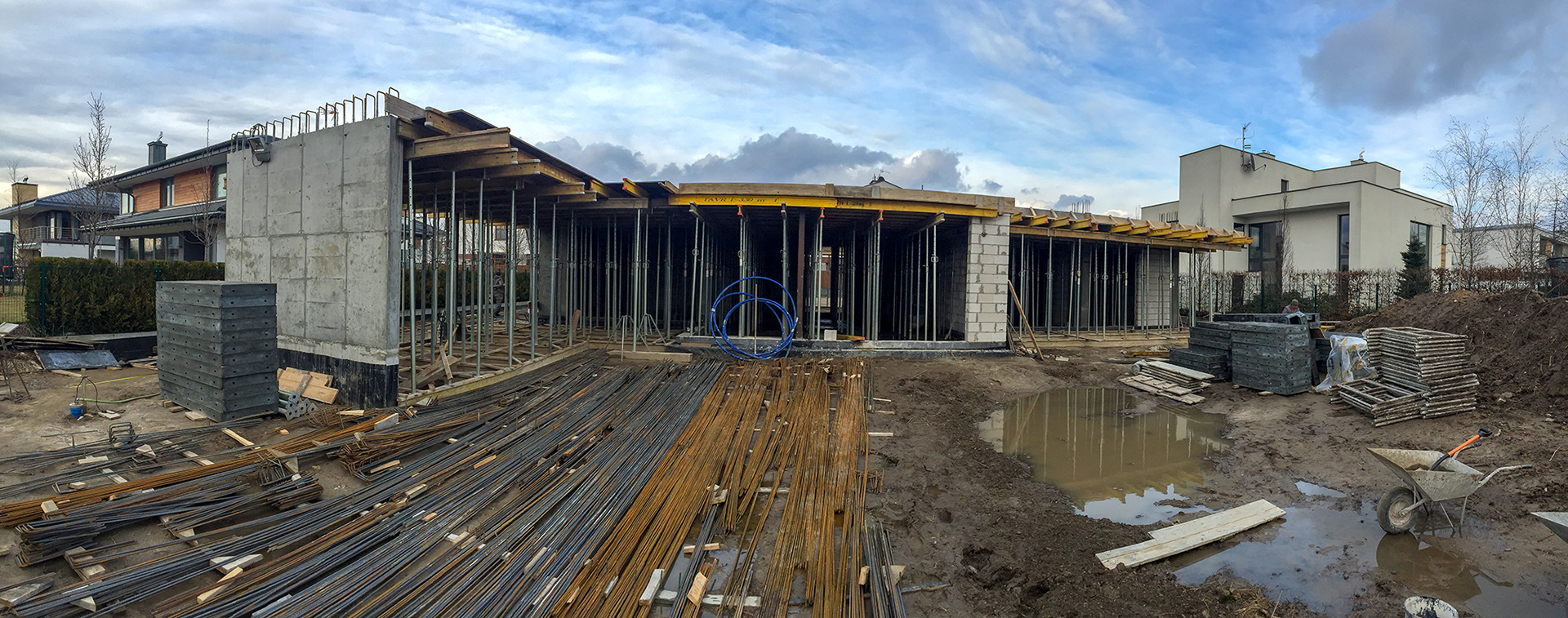

Wszystkie ściany nośne parteru już stoją, teraz trwa szalowanie i zbrojenie stropów.



11 marca 2019

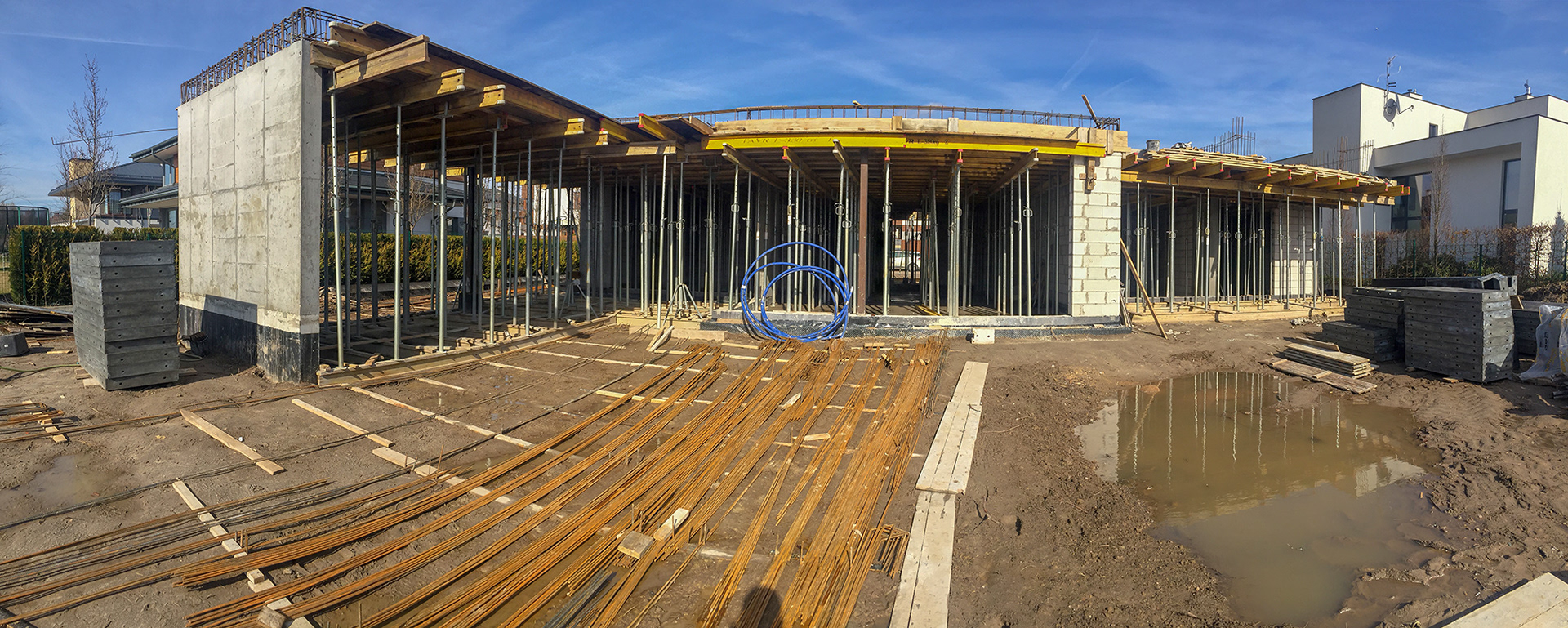

Szalunki stropu na ukończeniu. Zaczynamy zbrojenie stropu i na piątek zaplanowane jest zalewanie betonu. Dom nabiera kształtu, coraz dokładniej widać rozmiary poszczególnych pomieszczeń.




17 marca 2019
Zbrojenie stropu prawie zakończone. Jutro elektrycy przygotują punkty przejścia przewodów do oświetlenia salonu i kuchni przez strop zgodnie z wytycznym i architekta wnętrz. Musimy zrobić to teraz i z ogronmą dokładnością ze względu na odkryty betonowy sufit, który uniemożliwia ew. przesunięcia przewodów na suficie. Lampy muszą wisieć dokładnie w tych miejscach, które sobie zaplanowaliśmy.



21 marca 2019
Dziś pierwszy dzień wiosny (kalendarzowej bo astronomicznej był wczoraj)
Tradycyjnie jest to tzw "dzień wagarowicza" ale u nas na budowie nie ma mowy o wagarach.

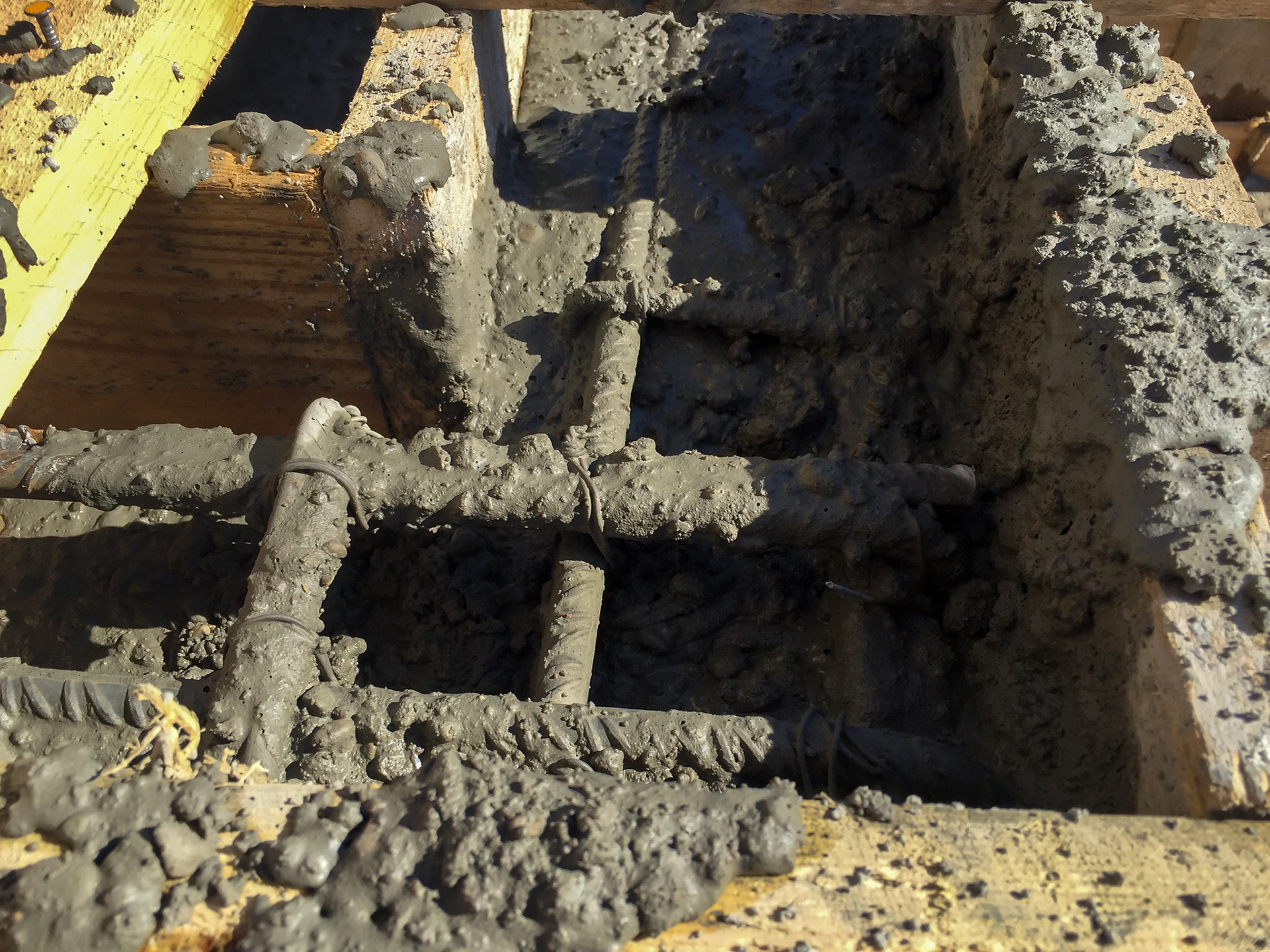

Od 6 rano trwa zalewanie stropu. 10 "gruszek" betonu B30, kilkunastu robotników i kilkaset metrów powierzchni do zalania. Po żmudnym procesie szalowania, a następnie zbrojenia stropu włóknami stalowymi (mieszankę taką nazywa się fibrobeton) nadszedł czas na jego wykończenie i związanie betonem!!!


Zastosowaliśmy Beton B30 (oznaczany jest według nowej normy jako C25/30) - super mocna, mrozoodporna mieszanka betonowa. Ten rodzaj betonu stosowany jest m.in do budowy dróg, mostów czy falochronów co gwarantuje że nasz dom będzie konstrukcją trwałą, zwartą i bezpieczną ;)
Dużą odporność na ściskanie beton ten zawdzięcza odpowiedniemu składowi i profesjonalnemu mieszaniu podczas wyrabiania. Beton B30 nie jest możliwy do wyrobienia w betoniarce na budowie. Zamiast tego, zamawia się go z betoniarni (przez co taki produkt nazywa się towarowym) i dowozi specjalnym samochodem, obracającym mieszankę (gruszką), co zapobiega rozpoczęciu procesu wiązania przed wylaniem.


W dniu dzisiejszym wylewane są również schody, co oznacza że za kilka dni można będzie oficjalnie (i legalnie) wejść na piętro ;)

23 marca 2019
Pierwsza wizyta na piętrze ;)
Strop twardnieje, a w międzyczasie trwają prace nad piętrem. Powstają szalunki do betonowych słupów konstrukcyjnych oraz belek wieńca stropowego.

27 marca 2019

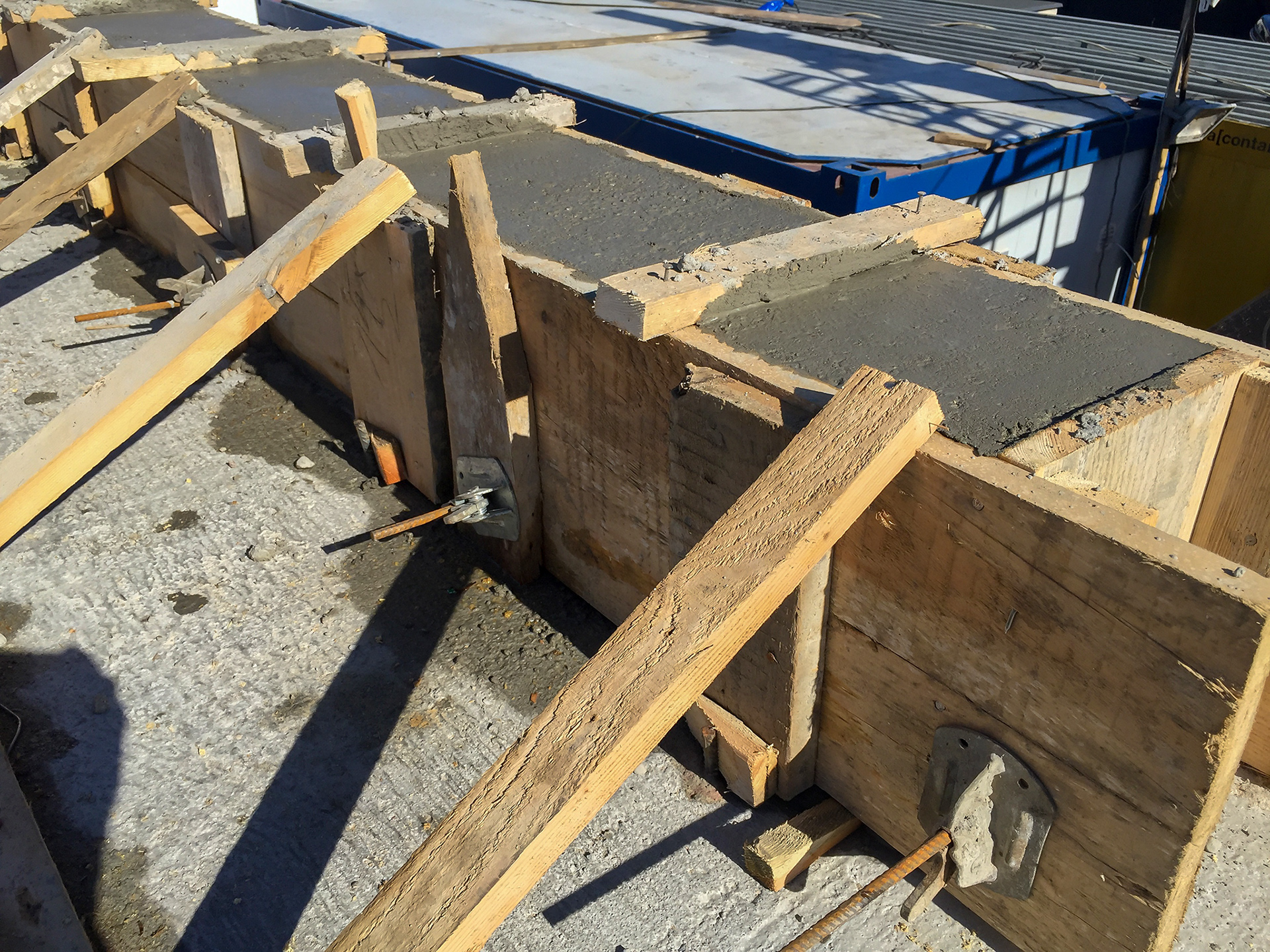

Zbrojenie, szalowanie i zalewanie wieńca stropowego.
Wieniec stropowy pełni dwie funkcje. Ze względu na to, iż wykonuje się go na wszystkich ścianach - pełni funkcję spięcia budynku, ale także usztywnia cały układ stropowy. Podstawą prawidłowego wykonania wieńca jest jego zbrojenie. Musi być ono zamontowane z zachowaniem ciągłości zbrojenia - czyli każde łączenie prętów odbywa się poprzez odpowiedni zakład. Dotyczy to w szczególności narożników. Kolejne fazy realizacji wieńca to szalowanie oraz betonowanie wraz z wibrowaniem masy betonowej.



28 marca 2019

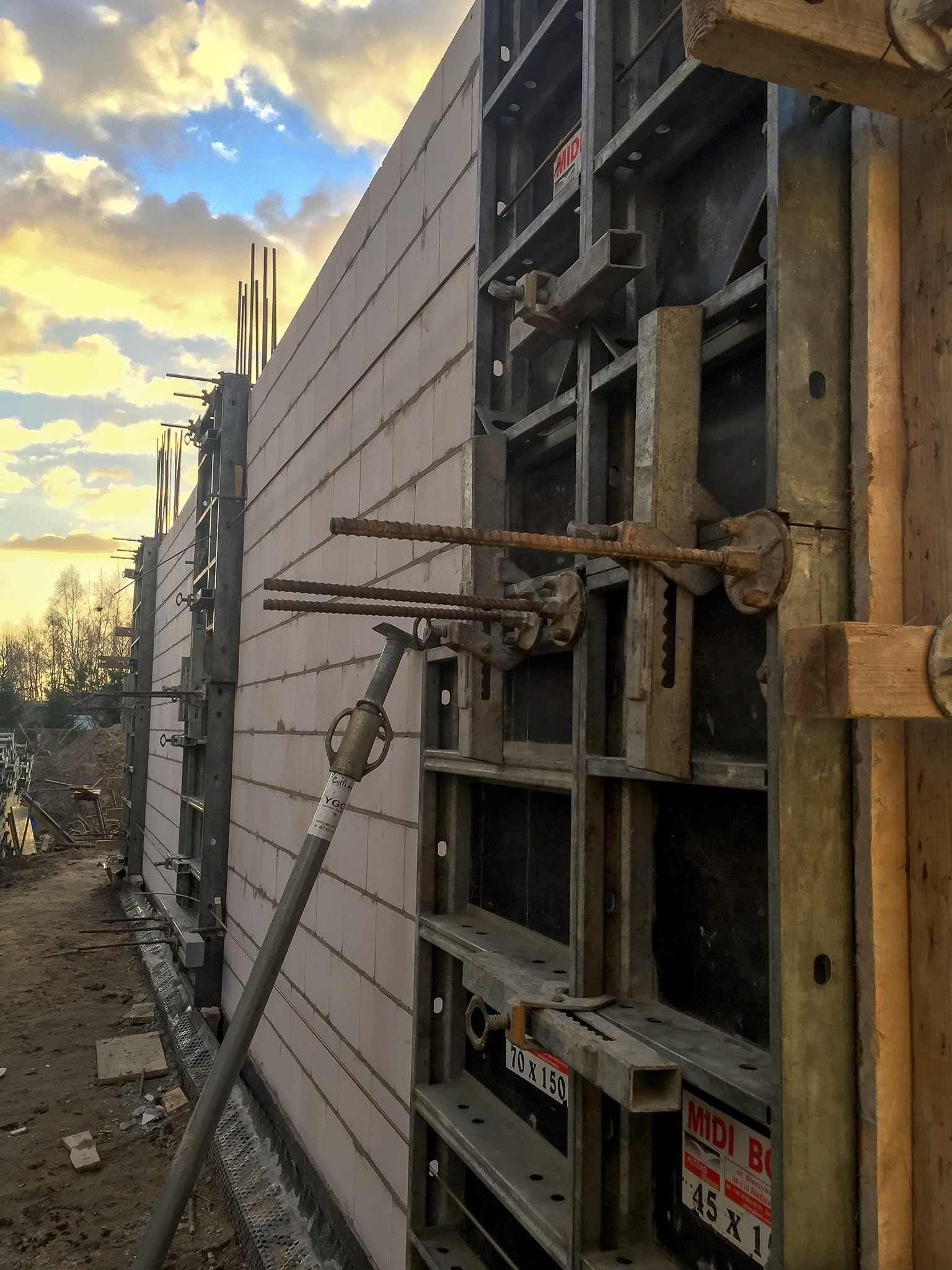

Słupy na piętrze gotowe, można więc rozebrać konstrukcje szalowe i rozpocząć budowę ścian


30 marca 2019
Wieniec rozszalowany, powstają kolejne ściany i dalsza część komina



tu, za kilka miesiecy będzie piekny ogród ;)

5 kwietnia 2019

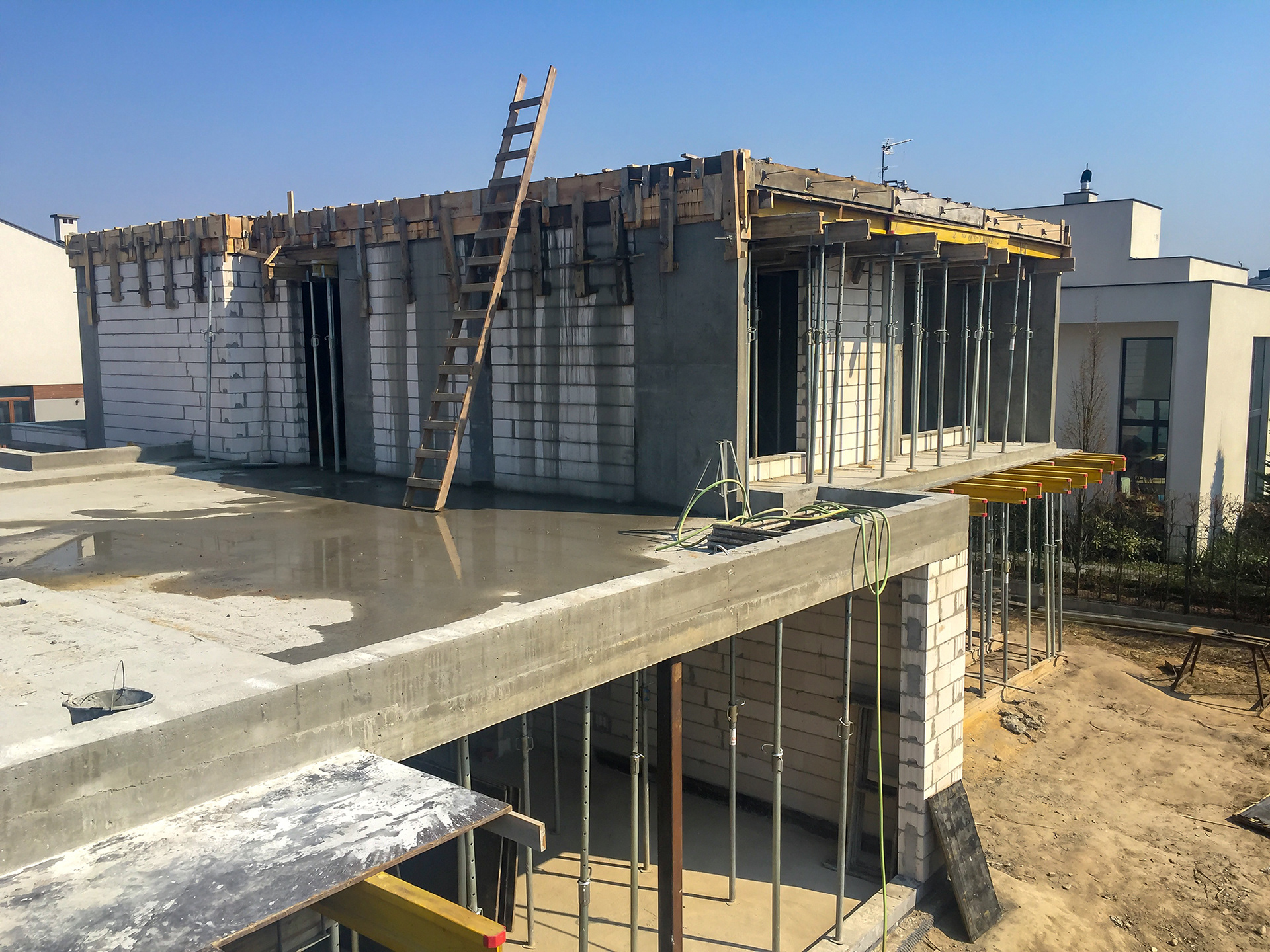

Strop na piętrze zalany, zalany również wieniec. Budynek stoi!!!
Widać już całą bryłę, piękny ogromny taras, dół częściowo rozebrany ze stempli, w przyszłym tygodniu postaną ścianki działowe na dole.



26 kwietnia 2019

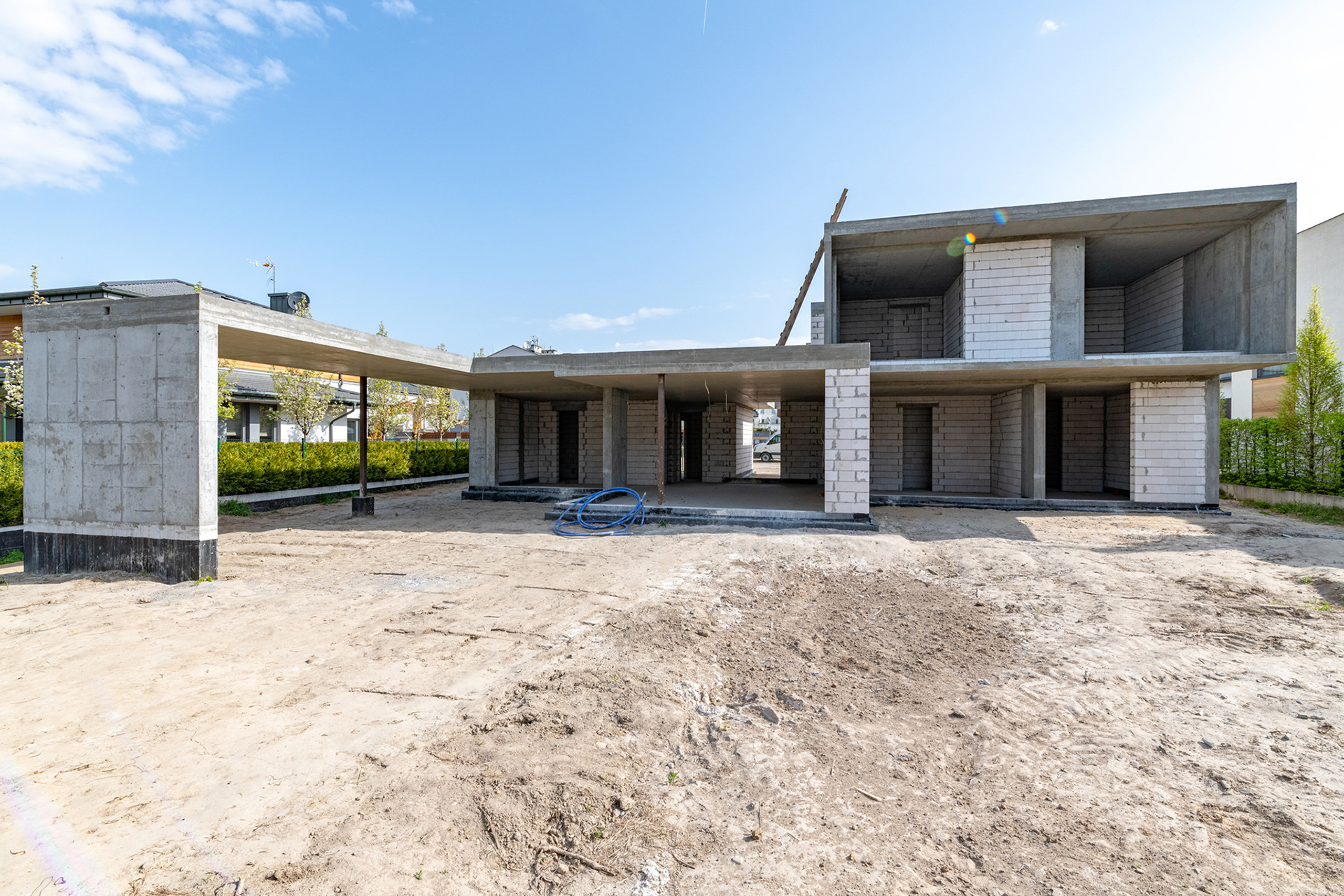

Stan surowy otwarty zakończony!!! teraz czas na izolacje, okna, instalacje, tynki...




Po usunięciu wszystkich stempli, posprzątaniu pomieszczeń i działki, widać jak duże będą poszczególne pomieszczenia. Na "papierze" wygladało to zdecydowanie inaczej ;)
