21 sierpnia 2019
Zaczynamy etap, który nazwałem "wykończenia". Po wielu miesiącach prac związanych z budową i układaniem instalacji, dziś możemy zacząć etap końcowy naszej przygody.
Dziś zamontowane zostały ościeżnice drzwi wewnętrznych

23 sierpnia 2019
W dniu dzisiejszym zostały wyszlifowane posadzki. Zostało zdjęte tzw"mleczko", które należało usunąć aby można było uzyskać równą powierzchnię, na której można układać kafle czy drewno.

24 sierpnia 2019
Zdecydowaliśmy się na wykonanie podłogi w kotłowni i w garażu w postaci powłoki żywicznej. Na początek zrobiliśmy kotłownię, aby można było zamontować kotłownię. Zależy nam na czasie, ponieważ musimy rozpocząć proces wygrzewania posadzki aby usunąć z niej wodę a także przyspieszyć proces suszenia ścian.

9 września 2019

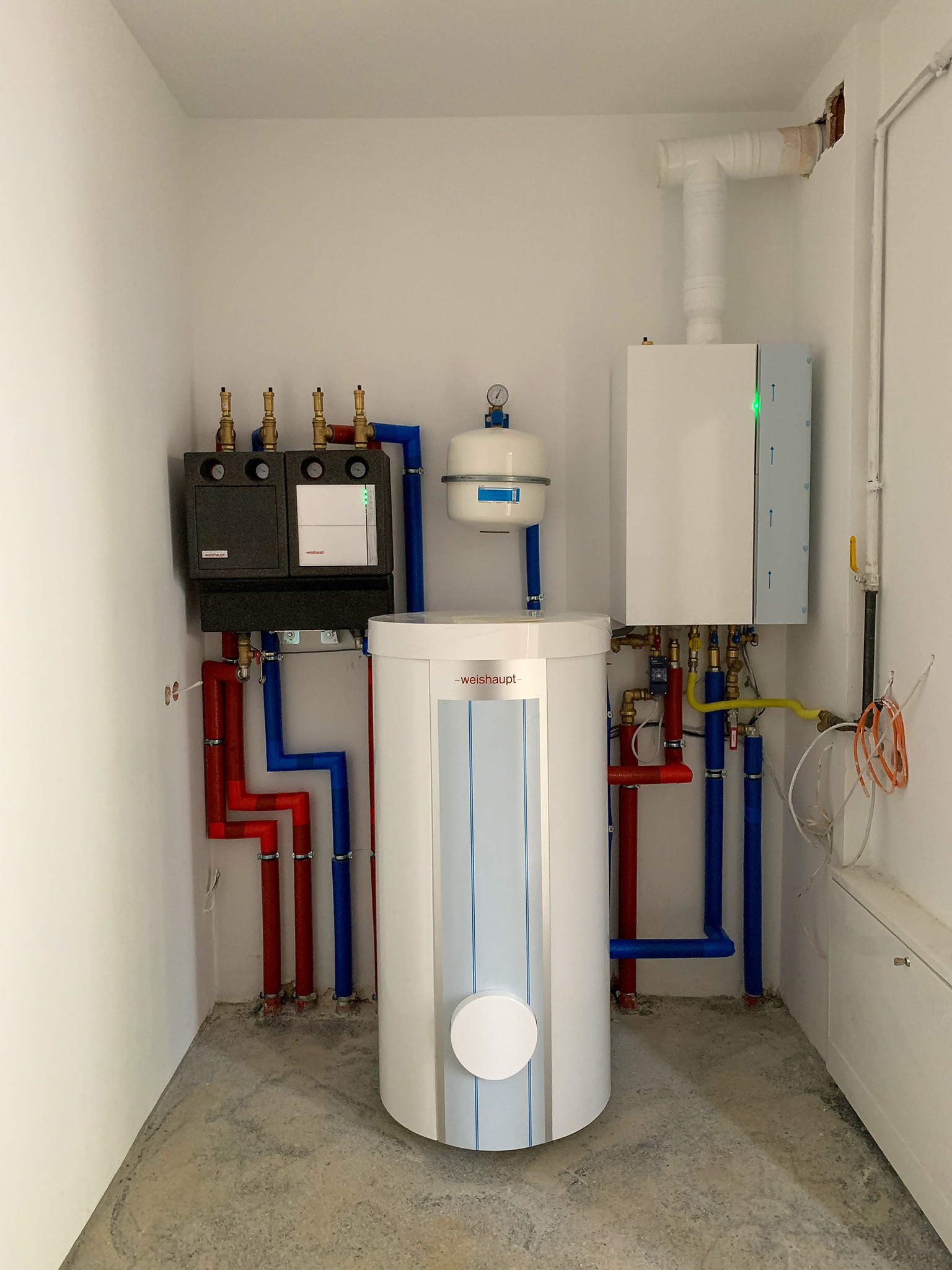

Rozpoczęliśmy montowanie kotłowni, która w międzyczasie została pomalowana i wysprzątana aby można było ustawiać wszelkie urządzenia.

Zdecydowaliśmy się od razu na instalacje zmiękczacza do wody.

12 września 2019
Dziś na budowie tłum ludzi:

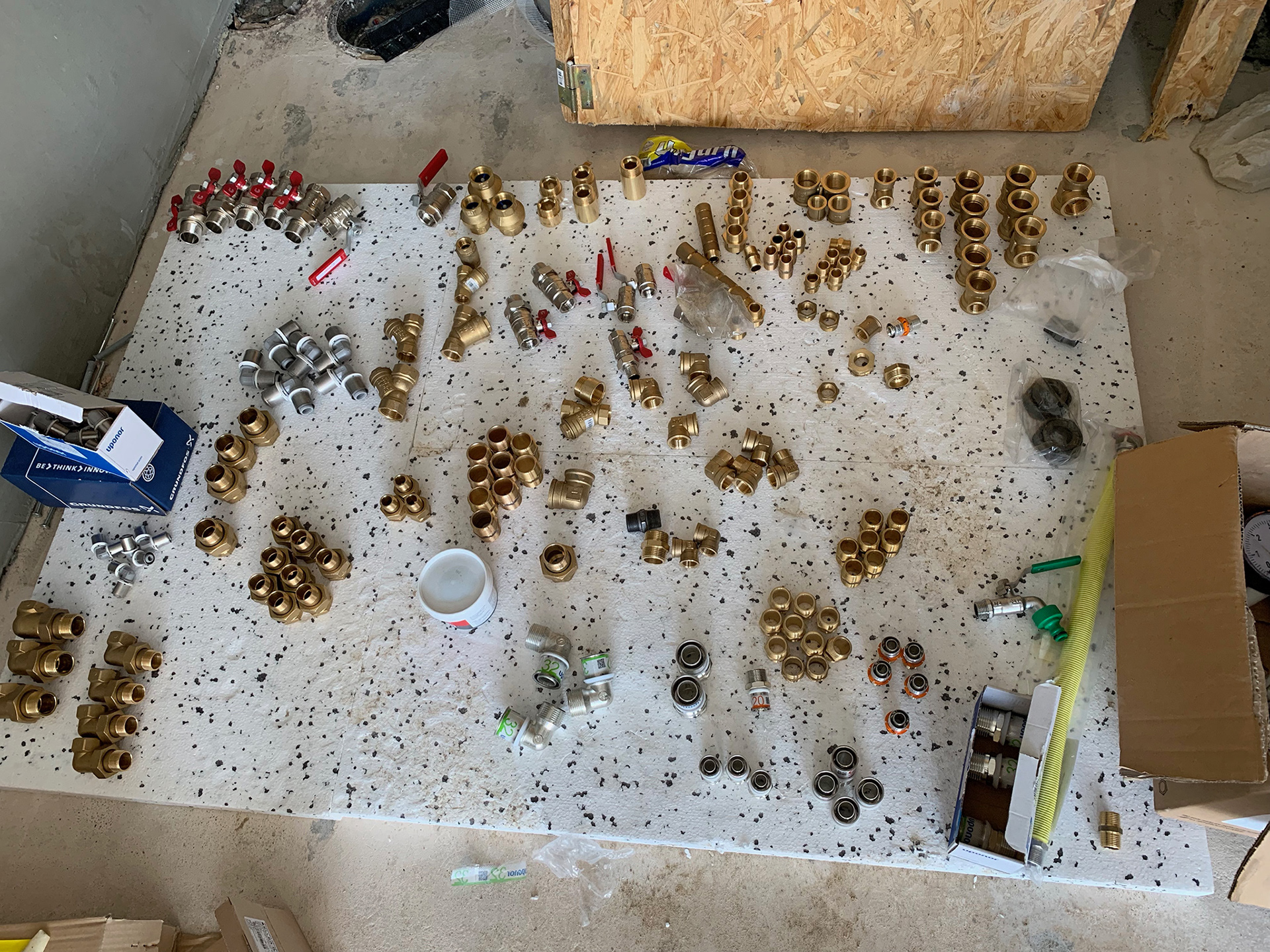

Hydraulicy uruchamiają kotłownię i montują rury rekuperacyjne;
Elektrycy podłączają tymczasowo prąd do kotłowni i garażu;
Ekipa z Hormanna montuje bramę garażową abyśmy mogli zamknąć budynek;
Pan Marek kontynuuje wykańczanie glifów przy futrynach wewnętrznych

A tak prezentuje się nasza piękna czarna brama! Doskonale wygląda wraz z czarnymi ramami okien i drzwi oraz lampami zewnętrznymi, które zostały już zamówione.
Podczas zamawiania bramy w firmie Hormann zostaliśmy poinformowani, iż ze względu na czarny kolor paneli i bardzo duży rozmiar całej bramy musimy podpisać oświadczenie, iż jesteśmy świadomi zagrożeń w postaci wypaczania się paneli pod wpływem promieni słonecznych.
Na szczęście brama usytuowana jest od strony północnej, dodatkowo została wzmocniona specjalnymi elementami usztywniającymi i pokryta dodatkową powłoką, które uchronią nas przed ew uszkodzeniami.
Warto było podjąć to ryzyko ;)

13 września 2019
Kotłownia działa, rozpoczęliśmy miesięczny program wygrzewania posadzki, aby można było bezpiecznie kłaść drewniane podłogi.
Do obsługi instalacji centralnego ogrzewania i ciepłej wody użytkowej wybraliśmy kocioł kondensacyjny gazowy WTC 25 (modulacja mocy od 3 do 25 kW) z zasobnikiem c.w.u. 200 litrów.
Kocioł Weishaupt dopasowuje bezstopniowo swoją moc do aktualnego zapotrzebowania na ciepło. W związku z powyższym praca palnika nie jest przerywana, co zwiększa efektywność przy średnich temperaturach zewnętrznych.
Dużej mocy wymiennik ciepła, w którym następuje przekazanie ciepła wodzie grzewczej jest odlewem ze stopu aluminiowo-krzemowego. Stop ten ma 7x większą przewodność cieplną w stosunku do stali szlachetnej. Wynikiem tego jest sprawność znormalizowana do 110,1 % Hi względnie 99,2 % Hs. Powstałe w procesie produkcji wymiennika gładkie, podobne do szkła, powierzchnie zapobiegają powstawaniu powłok brudu i korozji. Wszystko to gwarantuje wysoką efektywność energetyczną!
Kocioł kondensacyjny jest wyposażony seryjnie w regulację spalania SCOT i dopasowuje się samodzielnie do jakości gazu. Samoklibrujący się system reaguje również na wpływ środowiska i temperatury. Wykorzystanie gazu jest efektywne, oszczędne i bezpieczne.
Zużycie prądu przez wbudowaną energooszczędną pompę zostało jeszcze bardziej obniżone dzięki zredukowaniu o 20% oporów przepływu przez wymiennik ciepła.
Urządzenie jest bardzo ciche, dzięki modulowanemu dopasowaniu prędkości obrotowej dmuchawy.
Wraz z piecem zainstalowana została automatyka podłogowa z możliwością obsługi dwóch obiegów mieszaczowych i obiegu bezpośredniego oraz ciepłej wody użytkowej wraz c cyrkulacją, automatyka do obiegu podłogowego.

17 września 2019
Prace wykończeniowe postępują. Powstają kolejne zabudowy z karton gipsów maskujące rury wentylacyjne od rekuperacji. Glifi przy futrynach są szlifowane i przygotowywane do malowania ścian.

Elektrycy powoli, ale systematycznie pracują nad instalacjami. Skrzynka na piętrze zapełnia się bezpiecznikami ;)

Wygrzewanie posadzek trwa. Po osiągnięciu wczorajszego pułapu 50 stopni, dziś rozpoczyna się uzyskiwanie maksymalnej temperatury, po czym zostanie ona obniżona na kilka dni do 50 stopni.

19 września 2019

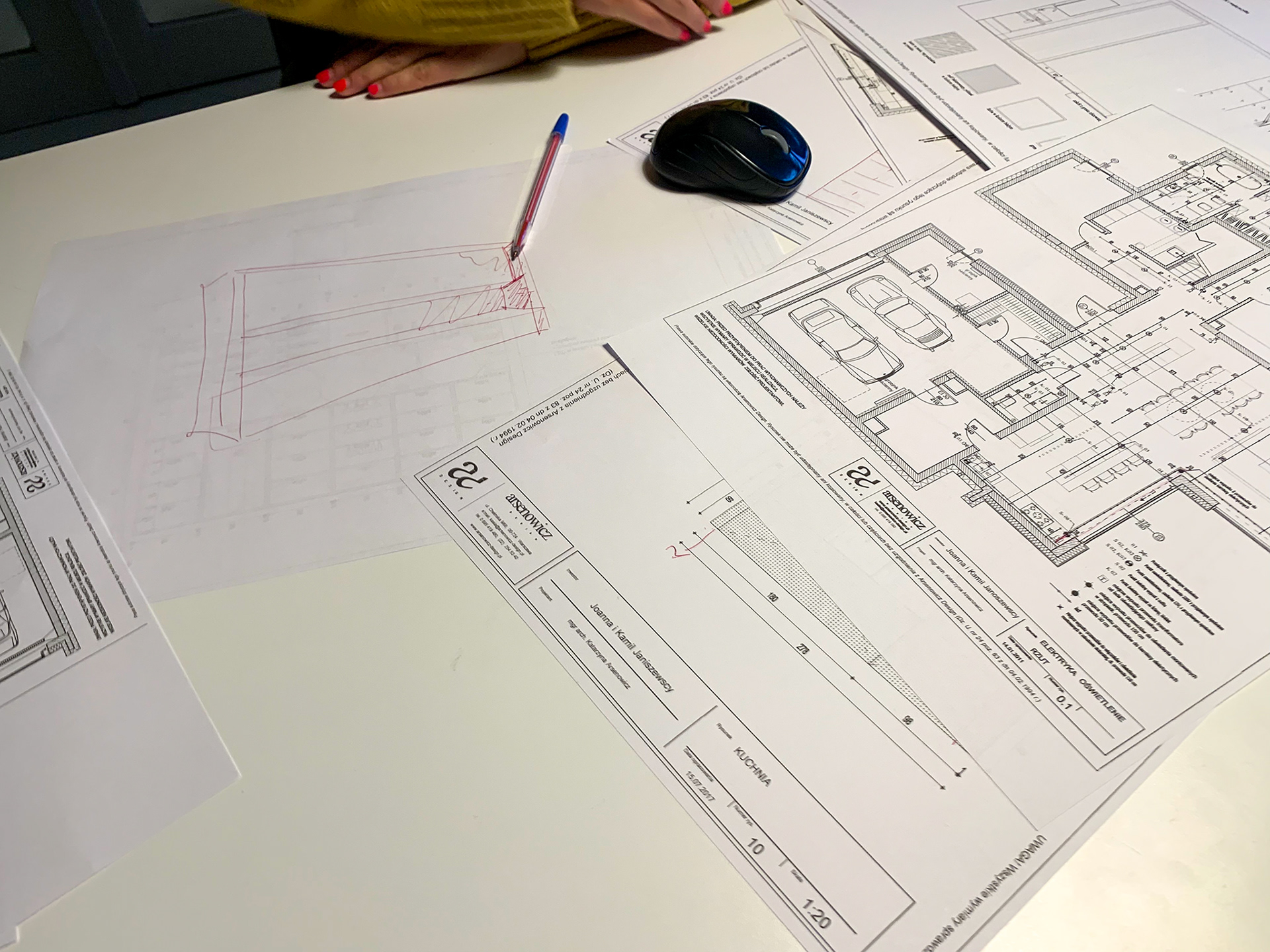

Przyspieszamy z pracami projektowymi kuchni. Czas ucieka, a my nie mamy jeszcze "klepniętej" finalnej wersji. Dziś spotkanie z Panią Kasią i Alberto w celu ustalenia podziału funkcjonalnego, wymiarów poszczególnych modułów i możliwości technicznych na rozwiązanie niektórych "problemów".

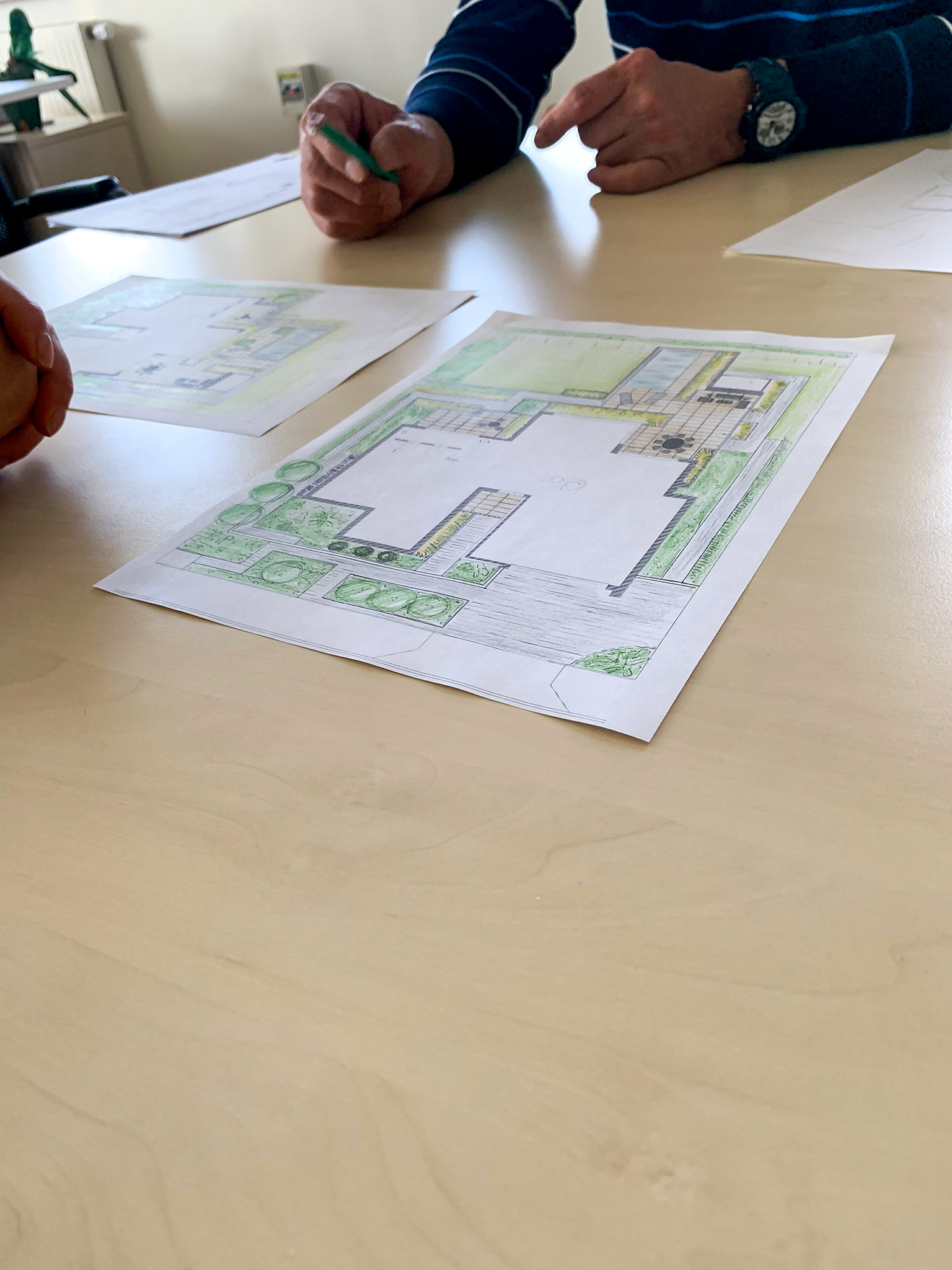

Pracujemy jednocześnie nad projektem ogrodu i podjazdów z firmą Vega.

25 września 2019

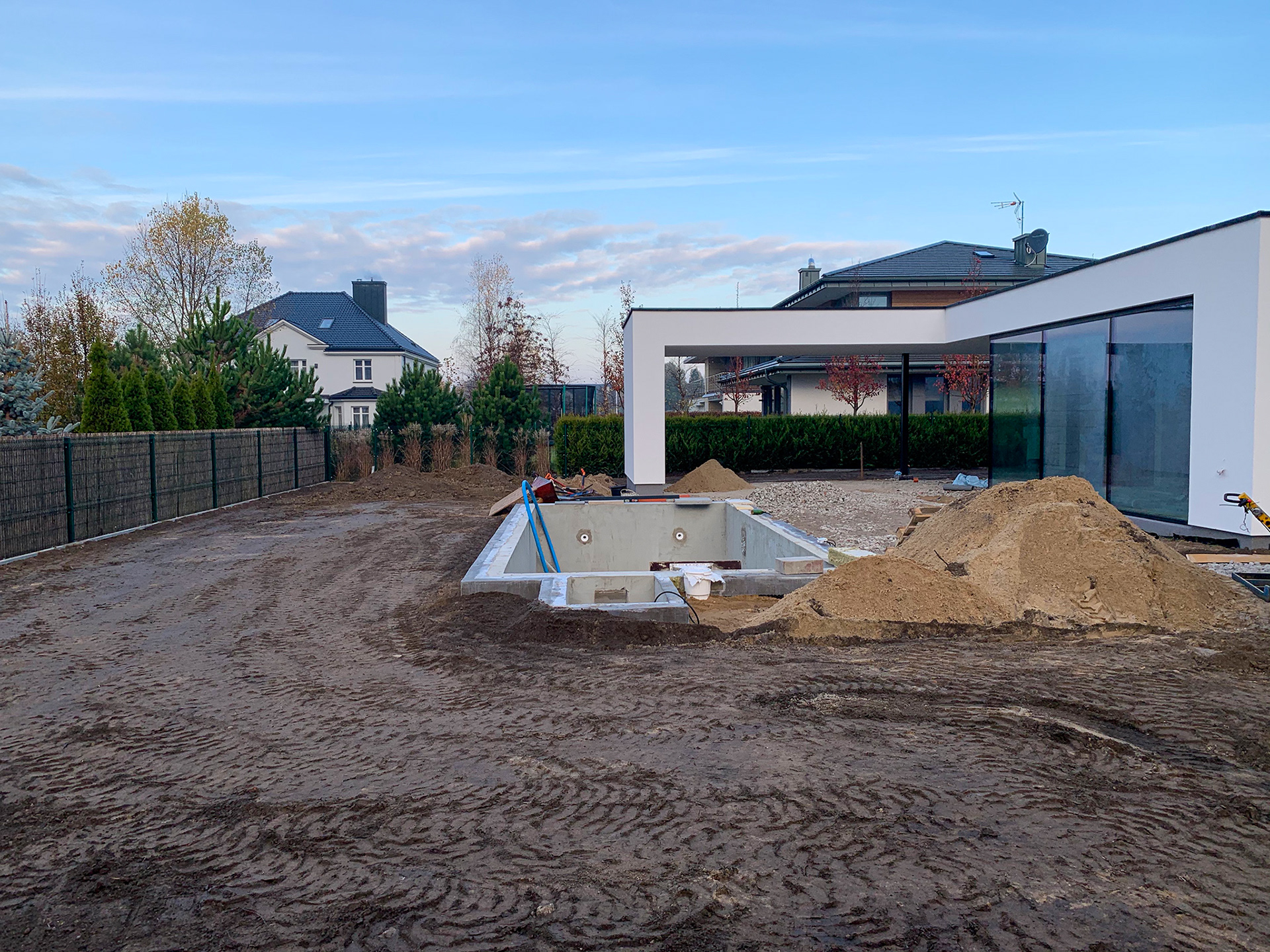

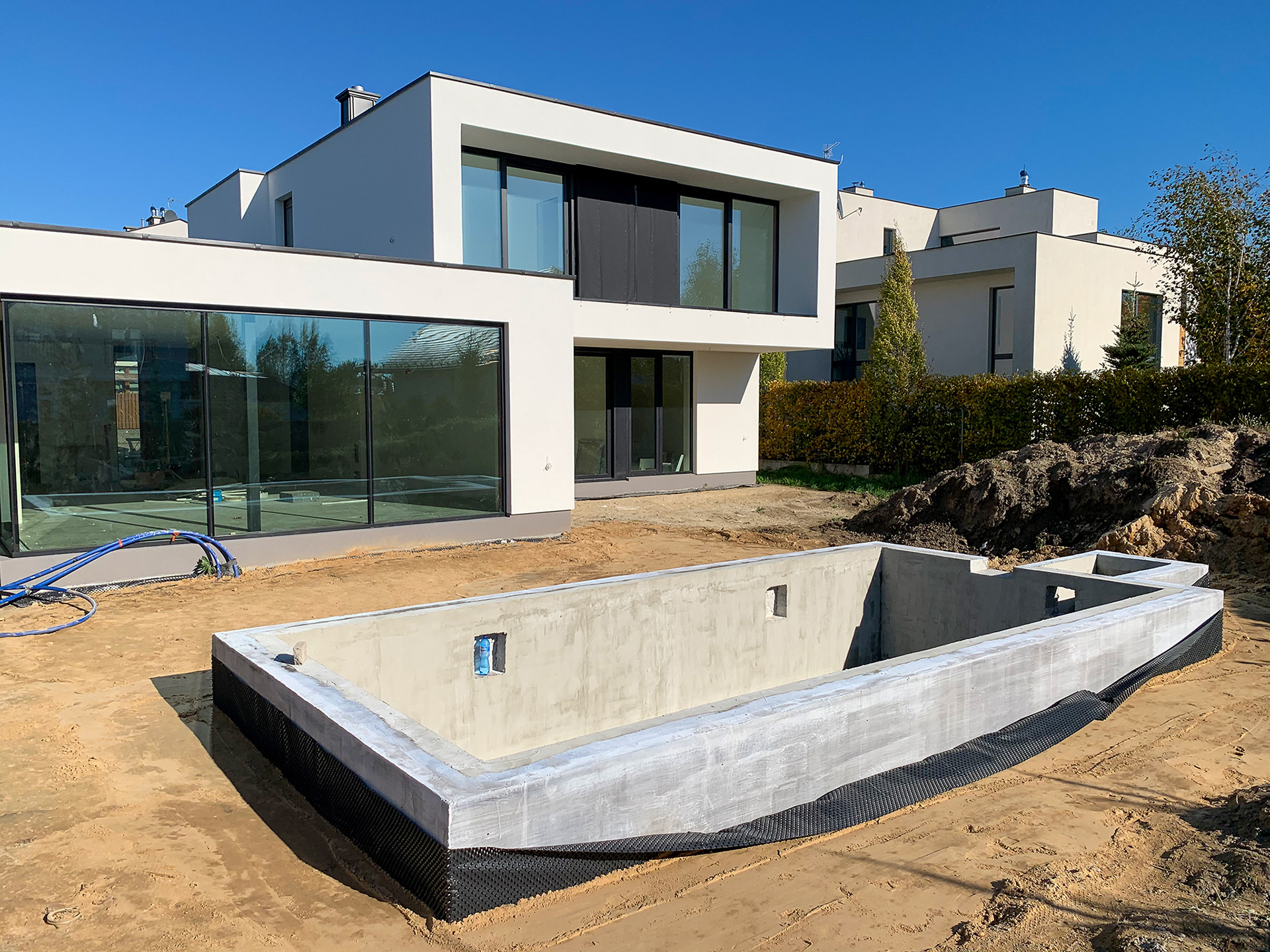

Prace związane z basenem postępują zgodnie z przyjętym harmonogramem. Zbrojona płyta betonowa wylana i od poniedziałku zaczynamy murowanie ścian.

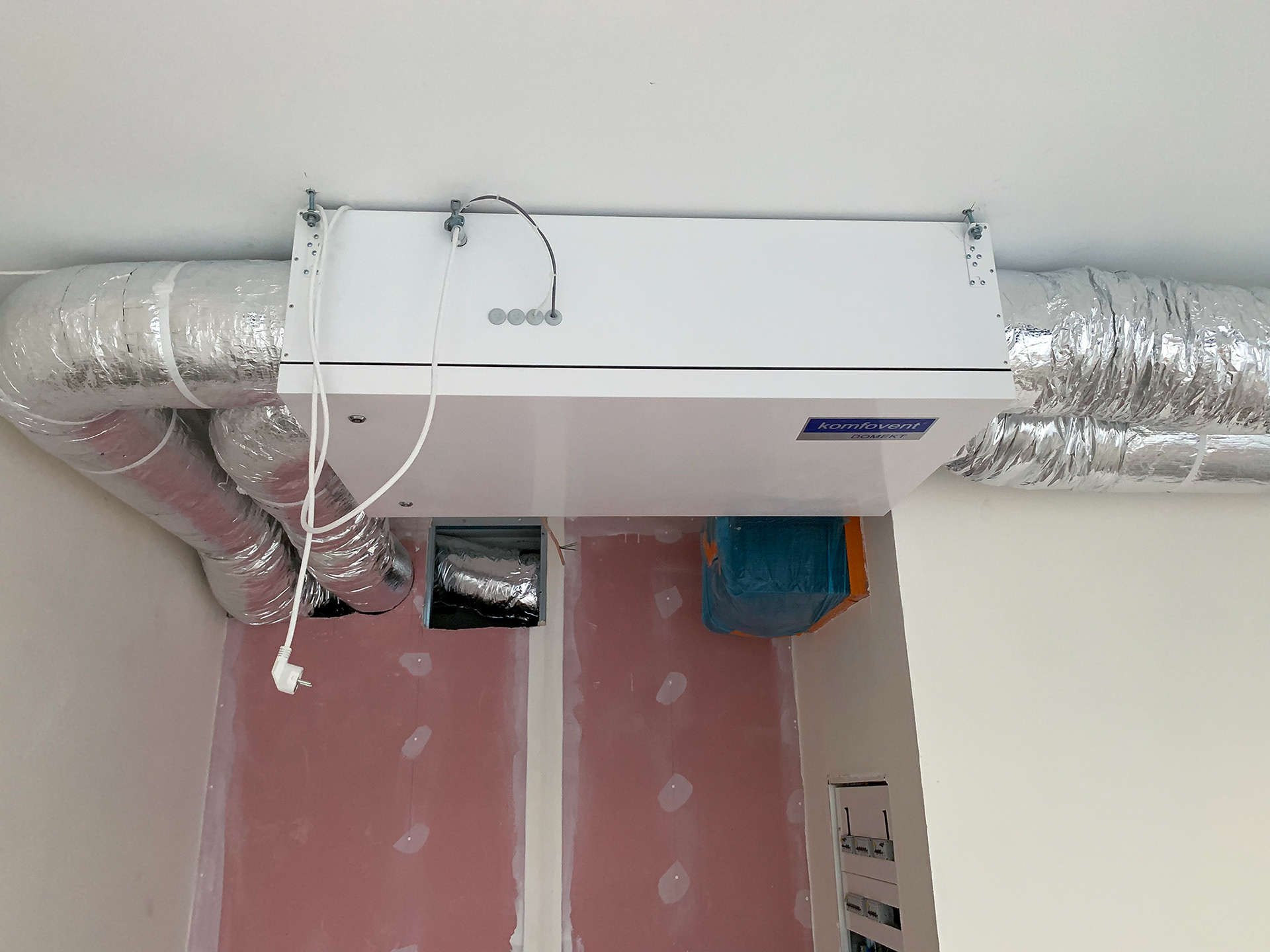

Pan Hubert zainstalował rekuperator (centralę wentylacyjną).
Wybraliśmy wersję podsufitową, która mimo iż bardziej uciążliwa przy wymianie filtra, będzie mniej miejsca zajmowała i da nam możliwość ustawiania rowerów w garażu.
Model rekuperatora na jaki się finalnie zdecydowaliśmy daje nam szereg korzyści:
Oszczędność energii cieplnej
W procesie wentylacji pomieszczeń ciepło z powietrza wywiewanego jest przekazywane do powietrza nawiewanego.
W procesie wentylacji pomieszczeń ciepło z powietrza wywiewanego jest przekazywane do powietrza nawiewanego.
Efektywne ogrzewanie
W normalnych warunkach pracy obrotowy wymiennik ciepła nie przemarza. Nawet przy temperaturach zewnętrznych poniżej -20°C dodatkowe podgrzewanie powietrza świeżego nie jest konieczne, co skutkuje znaczną oszczędnośią energii cieplnej nawet podczas dużych mrozów. Zastosowanie obrotowego wymiennika ciepła pozwala około czterokrotnie zredukować zużycie energii na podgrzewanie powietrza doprowadzanego.
W normalnych warunkach pracy obrotowy wymiennik ciepła nie przemarza. Nawet przy temperaturach zewnętrznych poniżej -20°C dodatkowe podgrzewanie powietrza świeżego nie jest konieczne, co skutkuje znaczną oszczędnośią energii cieplnej nawet podczas dużych mrozów. Zastosowanie obrotowego wymiennika ciepła pozwala około czterokrotnie zredukować zużycie energii na podgrzewanie powietrza doprowadzanego.
Równowaga wilgoci w powietrzu
W normalnych warunkach pracy na obrotowym wymienniku ciepła nie dochodzi do wykroplenia się wilgoci, ponieważ jej większa część zawracana jest do pomieszczeń. Nadmiar wilgoci odprowadzany jest na zewnątrz. Powietrze w pomieszczeniach nie ulega wysuszeniu i odpowiednia wilgotność jest zachowana. Ponieważ nie tworzy się kondensat, również odprowadzenie skroplin nie jest potrzebne.
W normalnych warunkach pracy na obrotowym wymienniku ciepła nie dochodzi do wykroplenia się wilgoci, ponieważ jej większa część zawracana jest do pomieszczeń. Nadmiar wilgoci odprowadzany jest na zewnątrz. Powietrze w pomieszczeniach nie ulega wysuszeniu i odpowiednia wilgotność jest zachowana. Ponieważ nie tworzy się kondensat, również odprowadzenie skroplin nie jest potrzebne.
Niski poziom hałasu
W centralach wentylacyjnych Domekt R montowane są wentylatory cichobieżne i izolacja wygłuszająca, które zapewniają cichą pracę urządzeń.
W centralach wentylacyjnych Domekt R montowane są wentylatory cichobieżne i izolacja wygłuszająca, które zapewniają cichą pracę urządzeń.

Kolejne "Warstwy" izolacyjne montowane są na elewacji i przygotowywane jest podłoże do montażu desek zewnętrznych.

30 września 2019

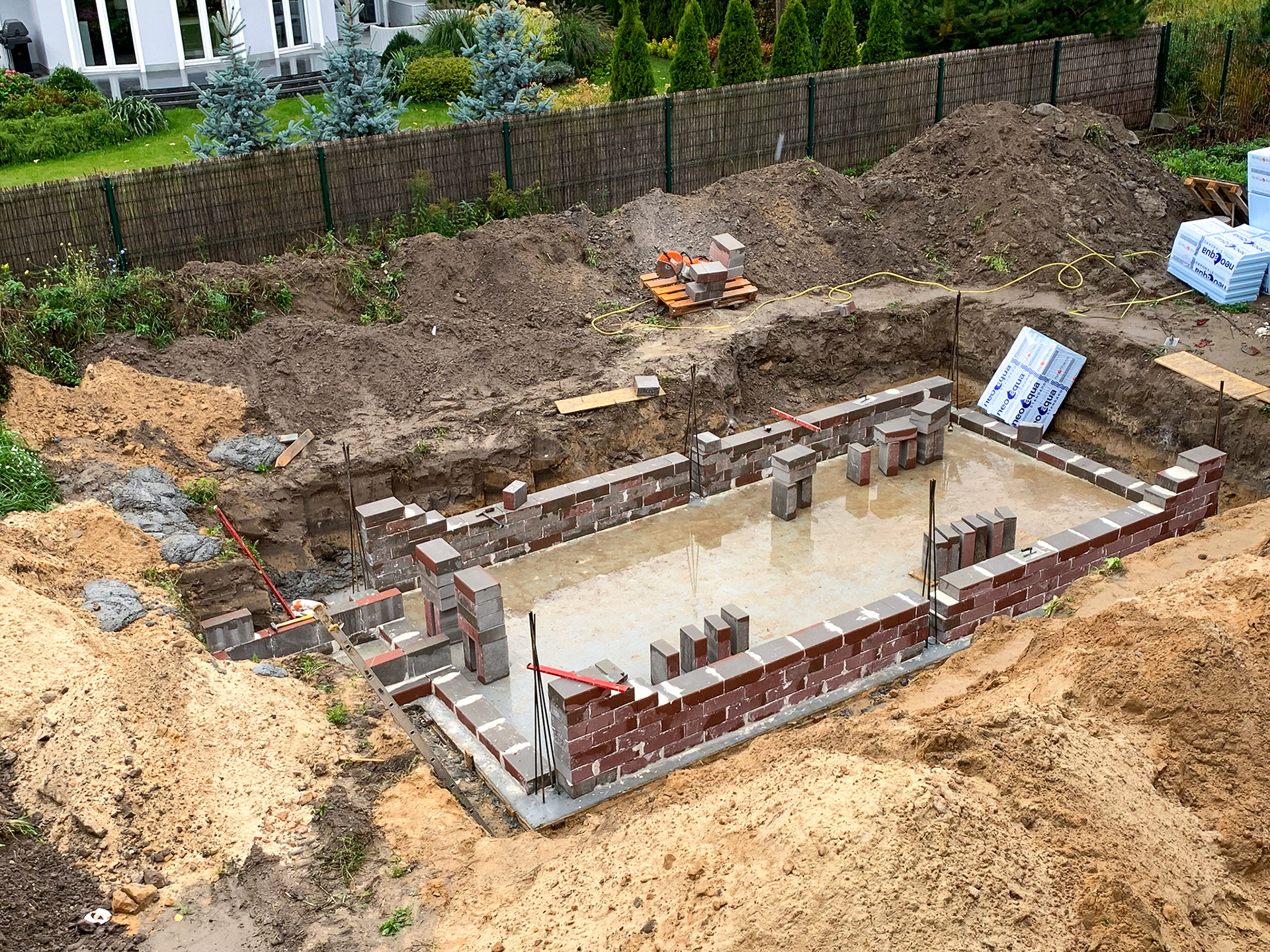

Murowanie ścian basenu rozpoczęte, mimo iż aura nie do końca sprzyja.

Od dziś na budowie pracę rozpoczyna ekipa Pana Roberta Bohatyrowicza. Zaczynają prace wykończeniowe w łazienkach - wszystko oparte na rysunkach technicznych od Pani Kasi

1.10.2019

Trwają prace w łazienkach, powstają zabudowy z karton-gipsów, rozprowadzana jest elektryka oraz małe zmiany w hydraulice.

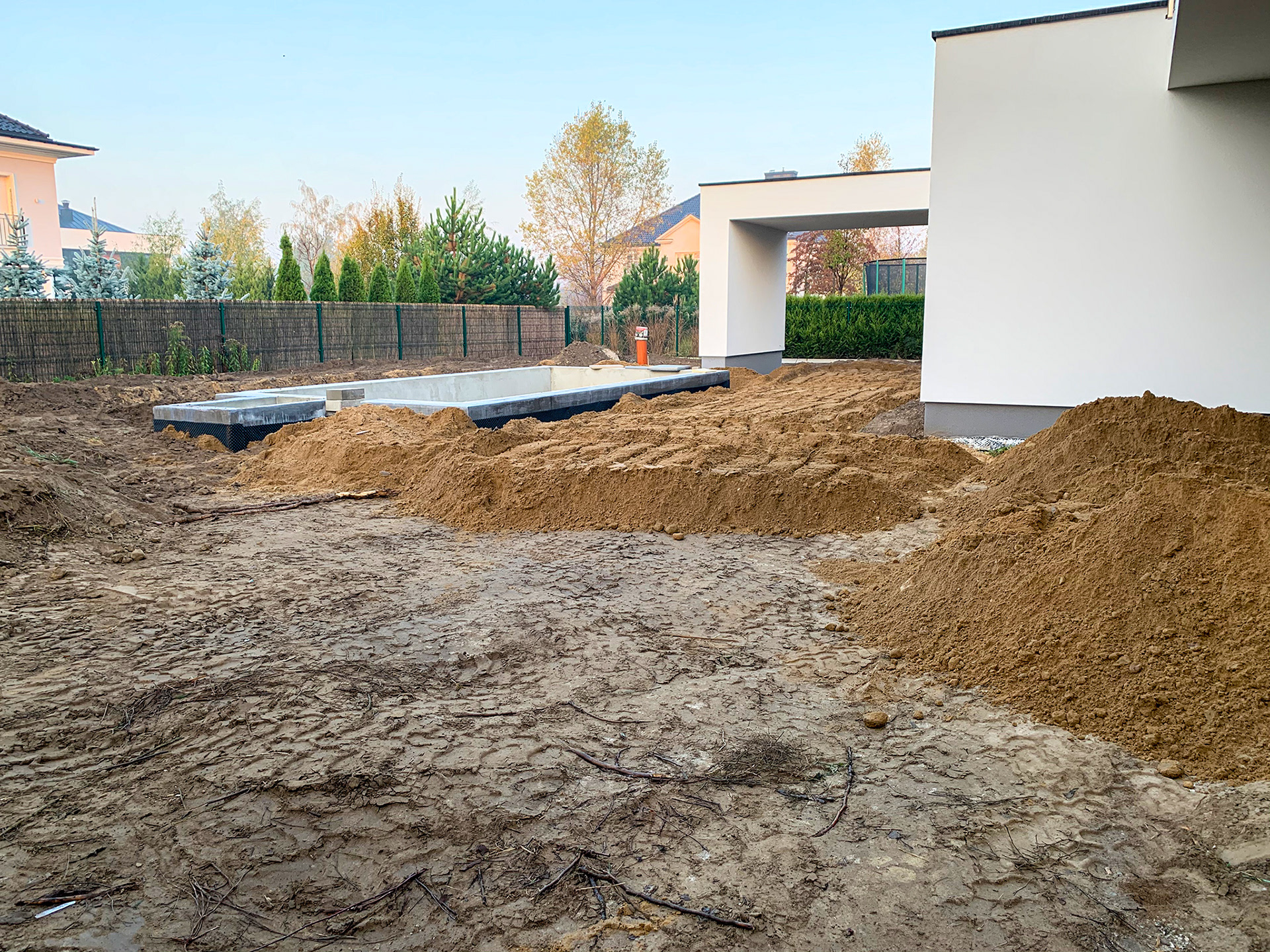

Budowa basenu również postępuje zgodnie z planem. Ściany postawione, teraz zbrojenie i wylewanie wieńca i słupów.

2 października 2019
Wieniec i słupy basenowe zalane.

Kolejne ścianki stają w łazienkach

7 października 2019
ściany basenu zostały obłożone styrodurem o grubości 15 cm i są pokrywane siatką z klejem i tynkowane dwustronnie.

W dniu dzisiejszym przyjechały płytki do łazienek i podłogi na parter.
Do salonu, kuchni, korytarzy, spiżarni oraz pralni wybraliśmy hiszpańskie płyty betonowe sygnowane marką Ricordena oraz szara fuga Sopro (nr 15)

W łazience na piętrze położone zostaną włoskie płytki gresowe firmy Marazzi oraz biała fuga Mapei (nr 100)

Natomiast w WC na dole znajdzie się gres o fantastycznej nieregularnej powierzchni i Flex fuga firmy Mapei (nr 113)

10 października 2019
Zewnętrzne ściany basenu zostały pokryte płynna gumą co zabezpieczy całą konstrukcję przed wilgocią.

Coraz bliżej końca prac w łazienkach

12 października 2019
Basen obłożony folią kubełkową zapobiegającą uszkodzeniom mechanicznym warstwy gumy którą zostały pokryte ściany. Następnie wszystko zasypane tzw suchym betonem i utwardzone zagęszczarką.

22 października 2019

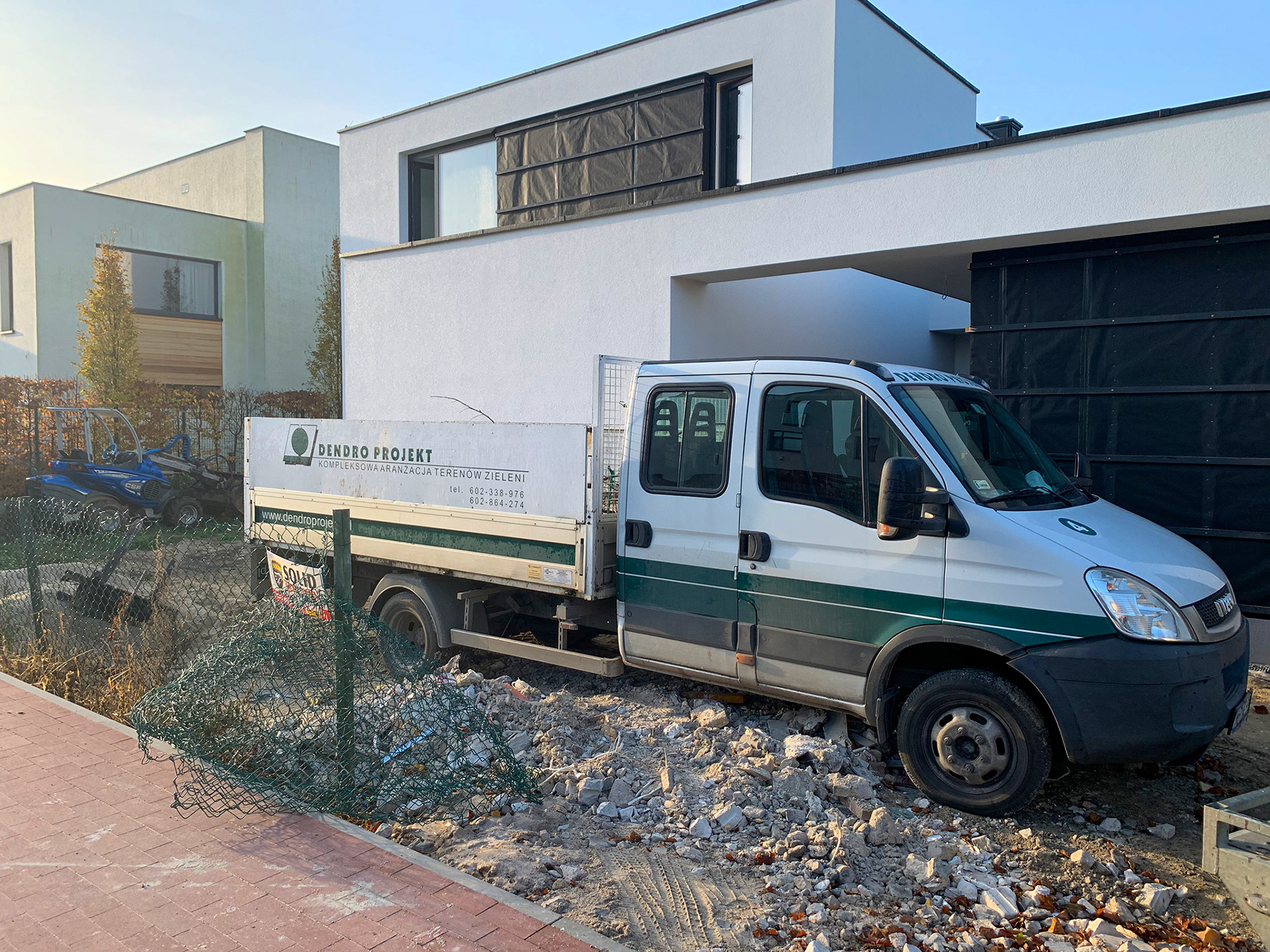

Rozpoczynamy porządkowanie terenu. Firma Dendro Projekt zaczyna od wywiezienia pozostałości gałęzi i innych zbędnych elementów.

Po akceptacji projektów mebli łazienkowych nadszedł czas na wybranie materiałów z jakich mają być wykonane oraz osprzętu i dodatków. Skupiamy się na wyborze odpowiedniego odcienia barwy białej na szafki ;)

23 października 2019

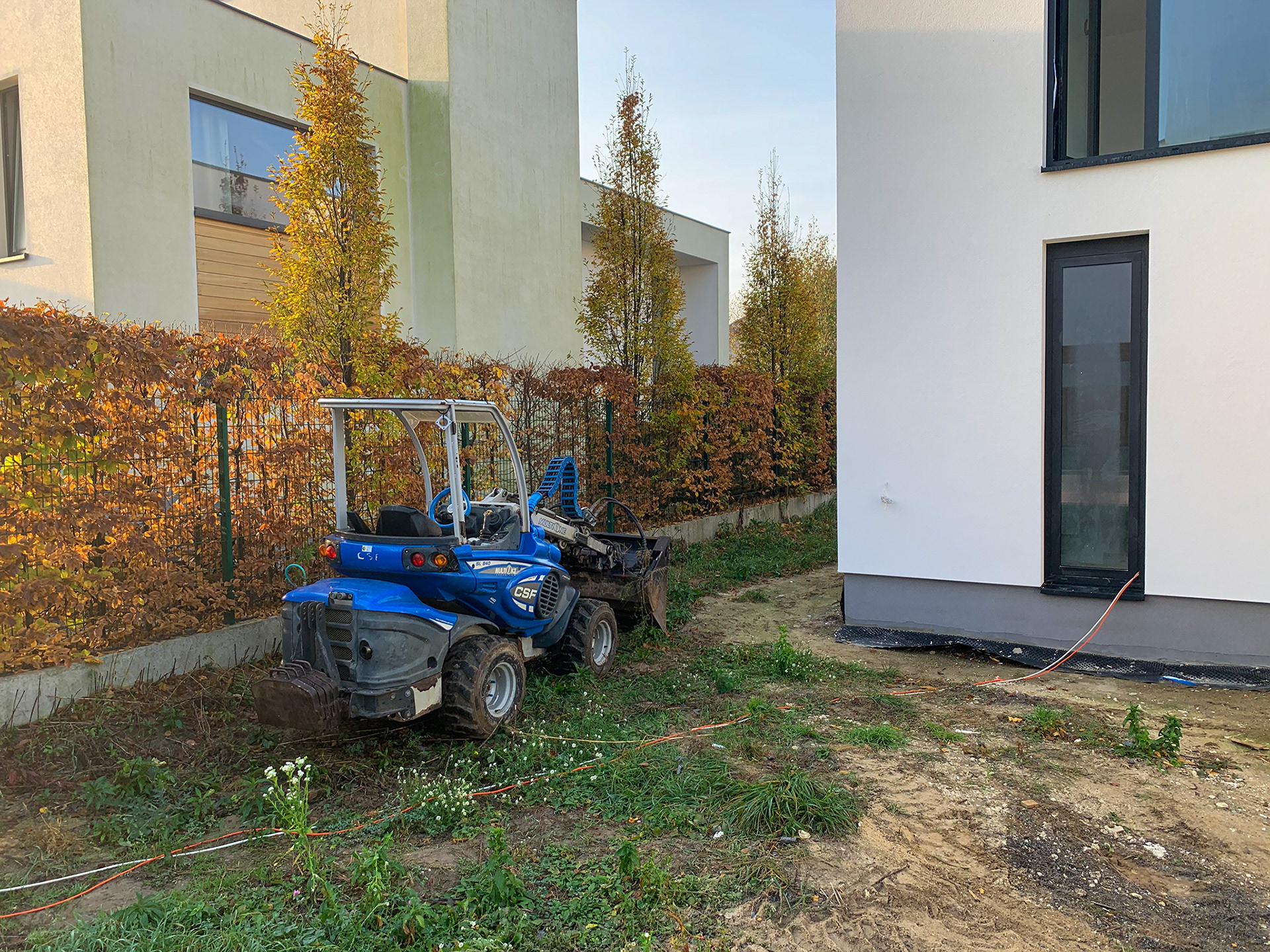

Wjechały pierwsze CAT-y na budowę czyli sprzęt cienki w akcji. Równie terenu trwa

24 października 2019
Piętro pomalowane, czekamy na podłogi ;)

Teren wokół domu coraz wyżej wynoszony, już prawie poziom "zero" widać :)

Dziś rozpoczął się etap podłączeń instalacji do basenu.

28 października 2019
Dzisiejszy dzień upłynął pod hasłem - prąd w ogrodzie. Od rana trwały prace związane z doprowadzeniem prądu do skrzynki ogrodowej, kamer zewnętrznych oraz zasilania do basenu.

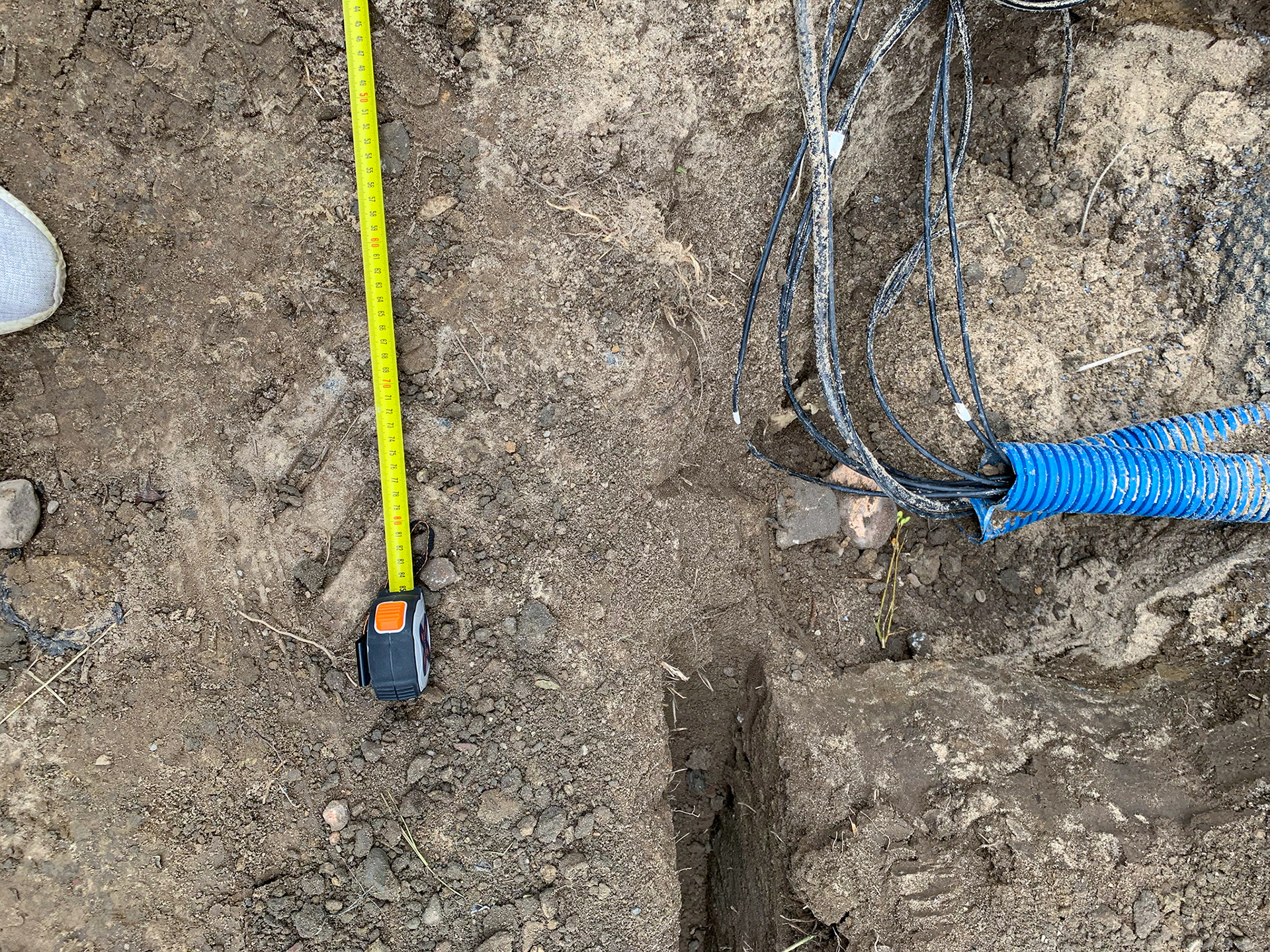

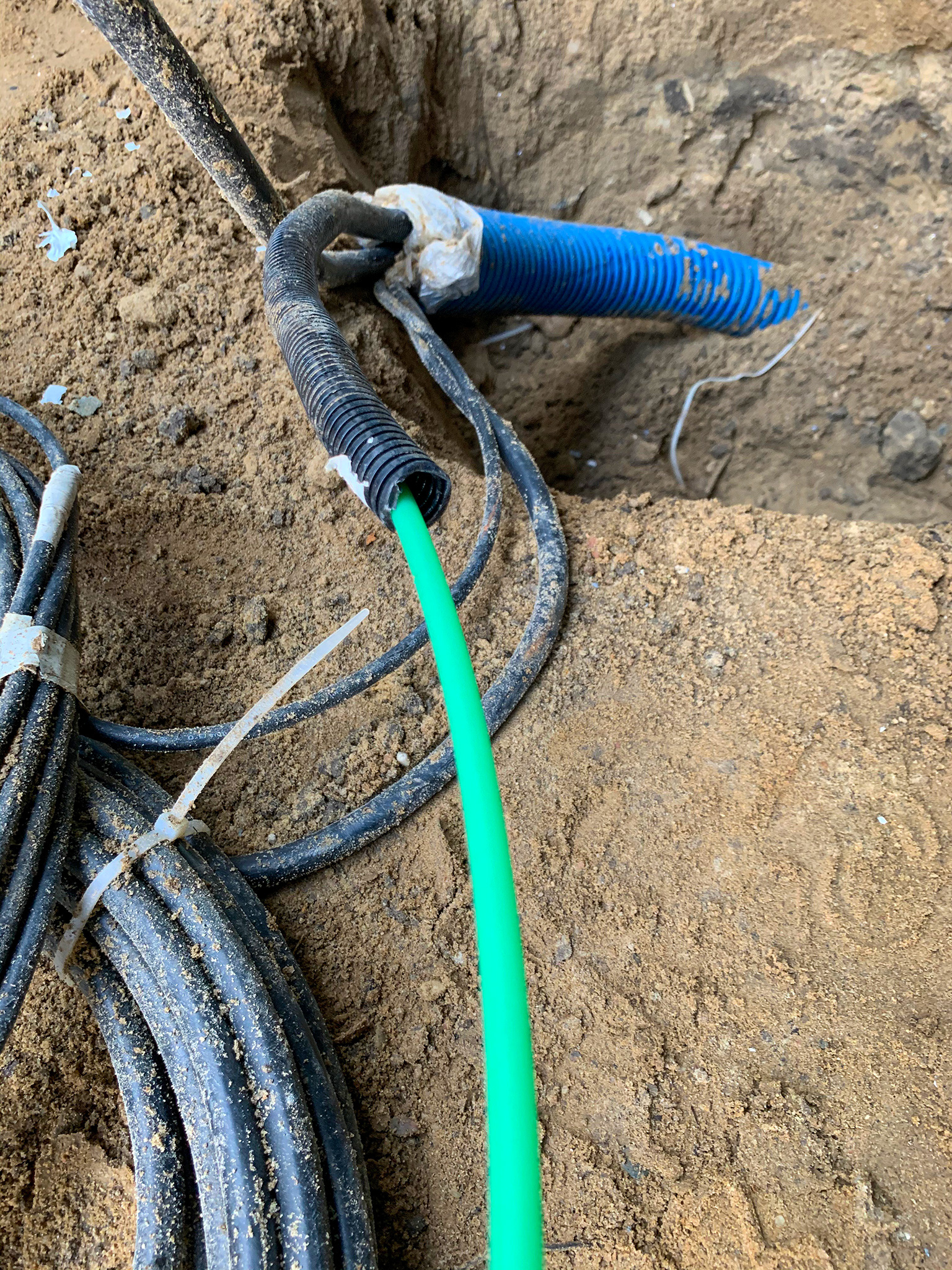

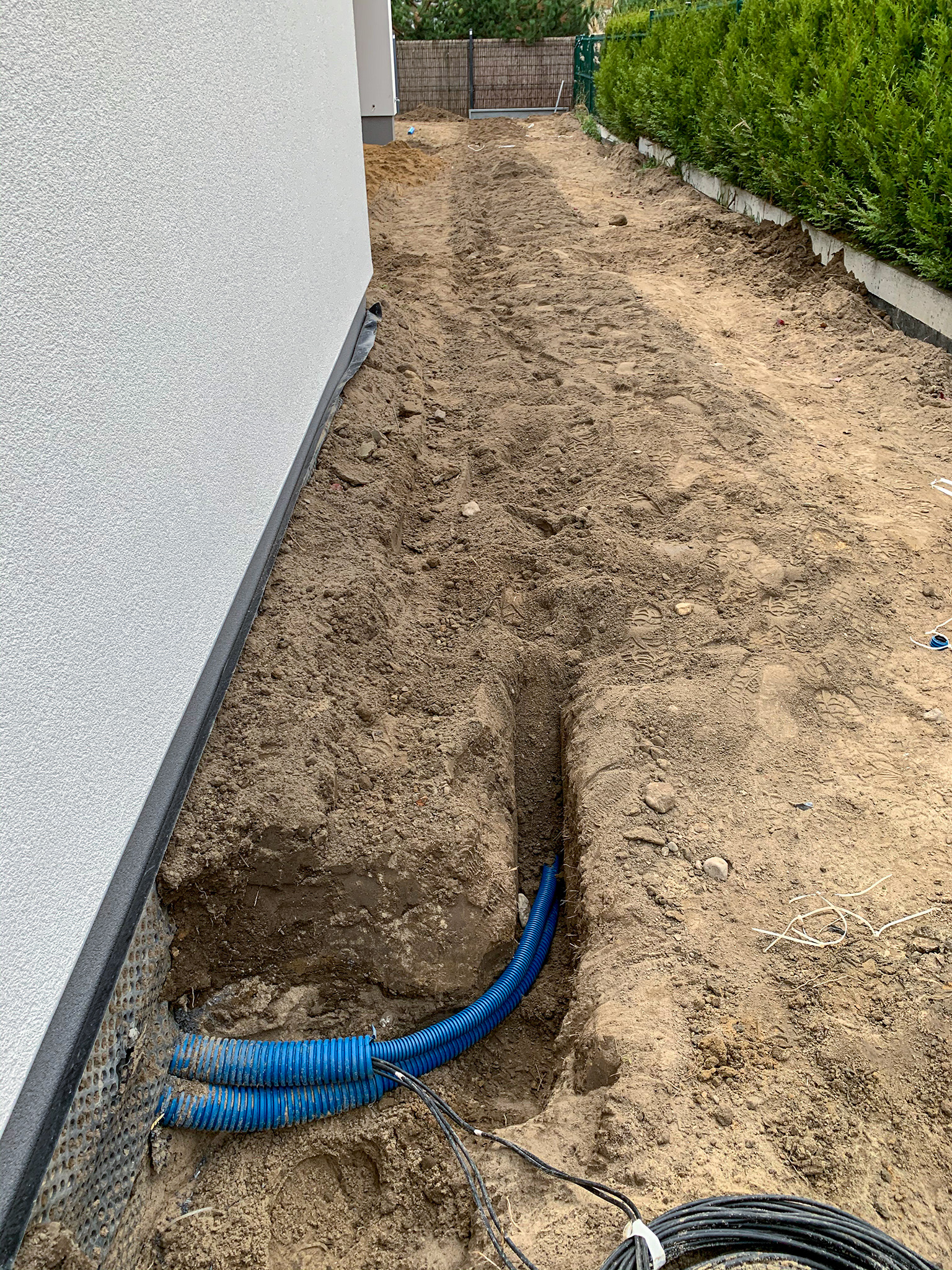

Przewody zasilające instalacje zewnętrzne wychodzą z budynku od strony kuchni w odległości 570 cm od frontu i poprowadzone są kanałem głębokim na 60-70 cm w odległości 70 cm d budynku.

Skrzynka elektryczna zasilająca instalacje ogrodowe znajdować się będzie w domku narzędziowym

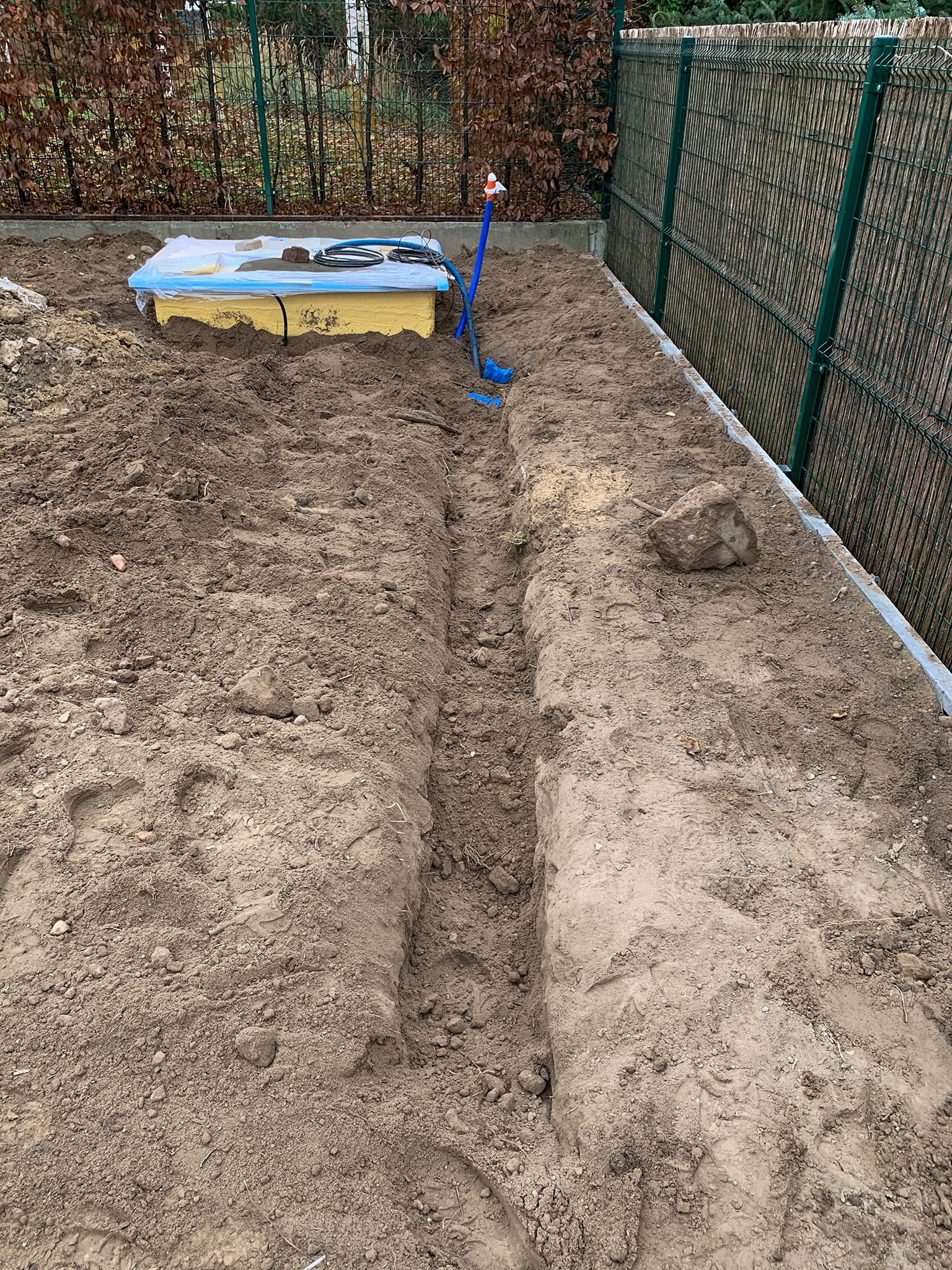

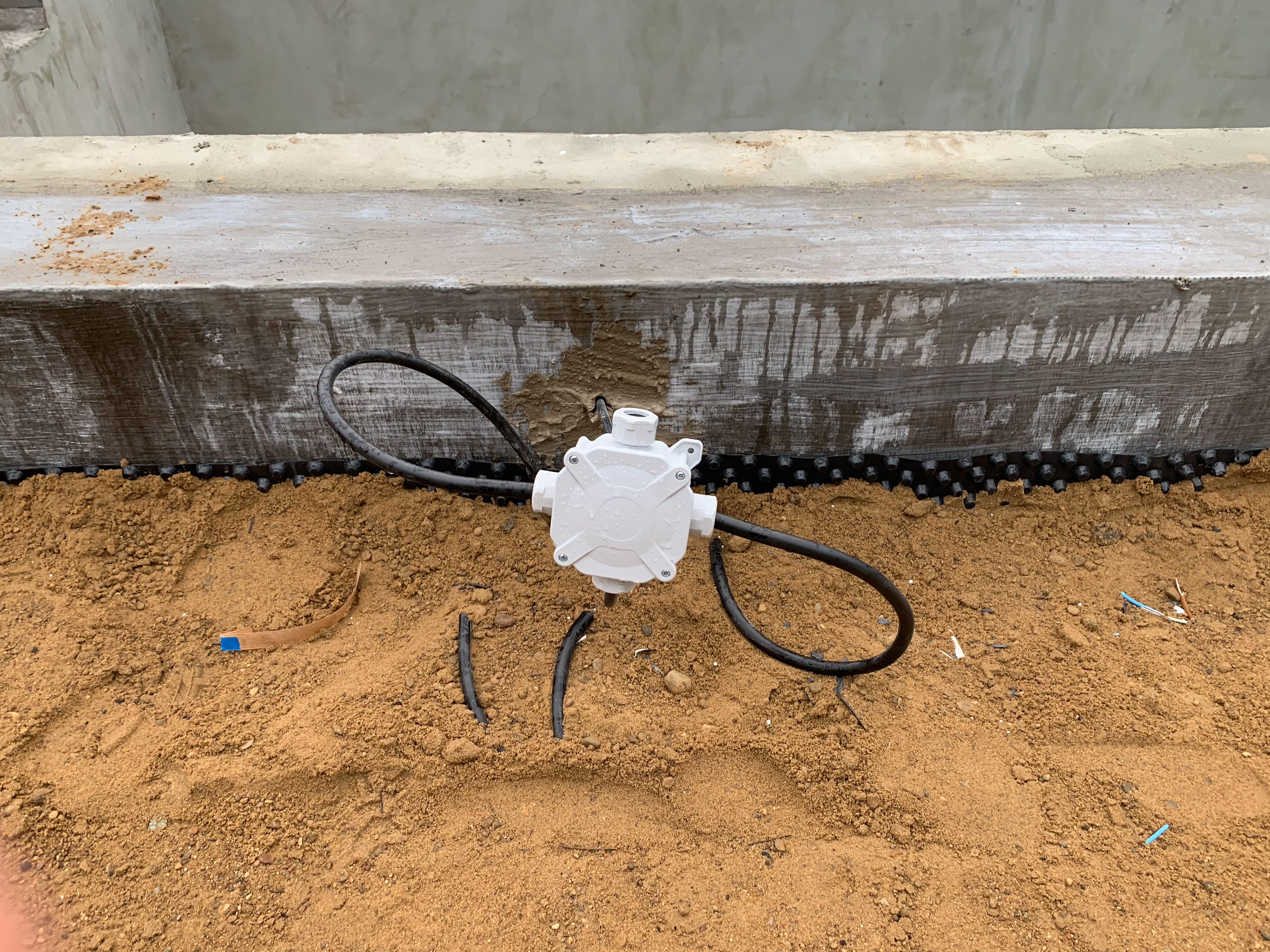

Zasilanie basenu oraz kamer zostało poprowadzone w prostej linii kanałem głębokim na 60-70 cm wzdłuż ogrodzenia

W ciągu dnia trwały również prace instalacyjne wokół basenu

Zamontowane są już wnęki na lampy, szeroki skimmer (17 Astral Pool) oraz wloty wody

Niezależnie trwają prace w ogrodzie związane z kształtowaniem terenu. Utworzono przeloty pod zagęszczonym gruntem

31 października 2019

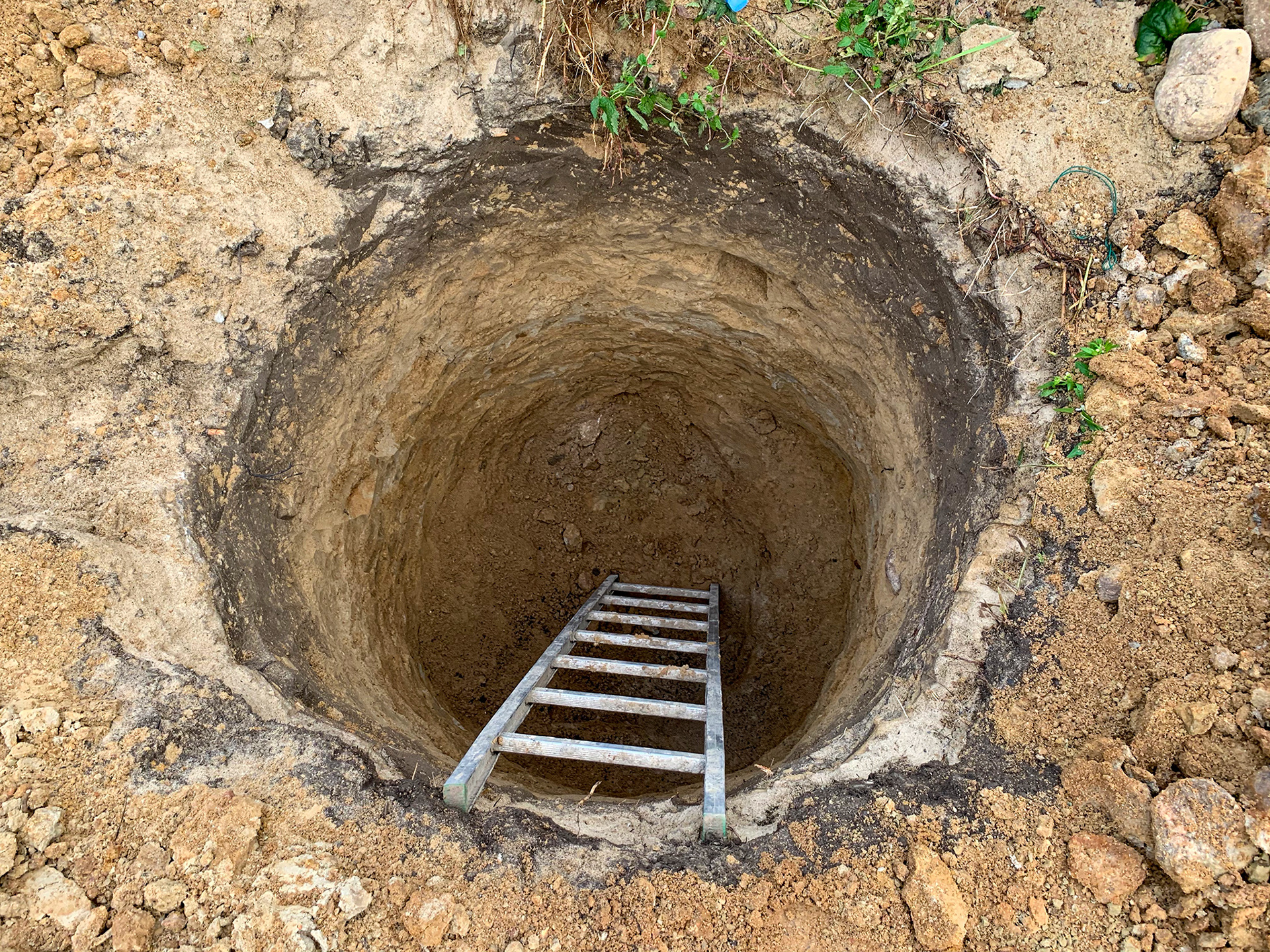

Na budowę przyjechały elementy betonowe do studni chłonnych, których zamontujemy aż 8 na całym terenie. Każda z nich będzie miała głębokość 2 metrów. Prace związane z wykopaniem i osadzenim studni potrwają ok tygodnia.

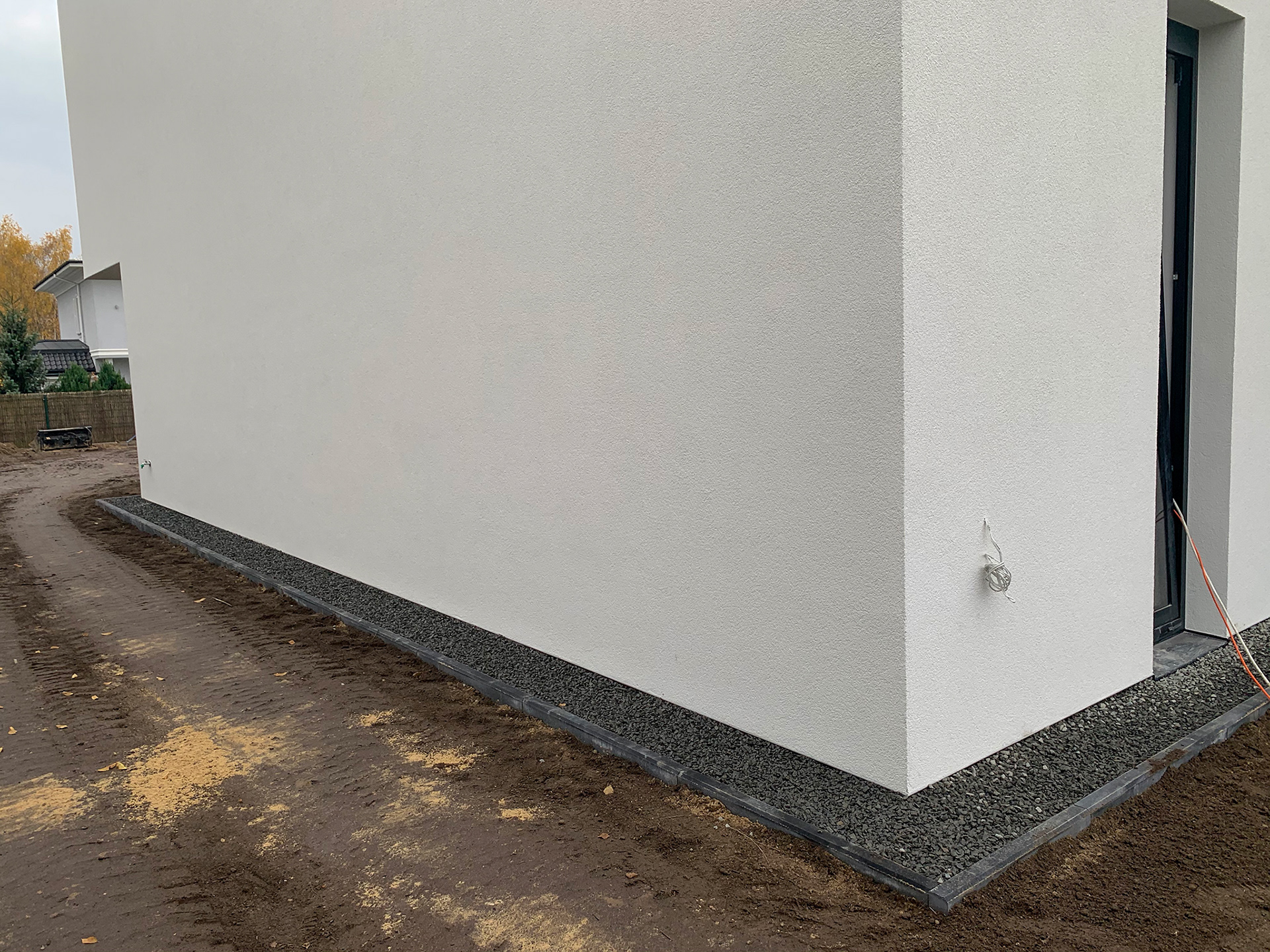

W międzyczasie trwają prace związane z równaniem i utwardzaniem terenu wokół domu. Tarasy zostały utwardzone i zagęszczone tłuczniem aby stworzyć stabilne podłoże pod płyty betonowe. pod tłuczniem ułożono agrowłókninę.

Od strony południowej wzdłuż ogrodzenia powstała ścianka oporowa, która umożliwi swobodny odpływ wód i jednocześnie pozwoli nam podnieść poziom terenu w stosunku do sąsiada, którego działka jest znacznie niżej położona od naszej.

2 listopada 2019

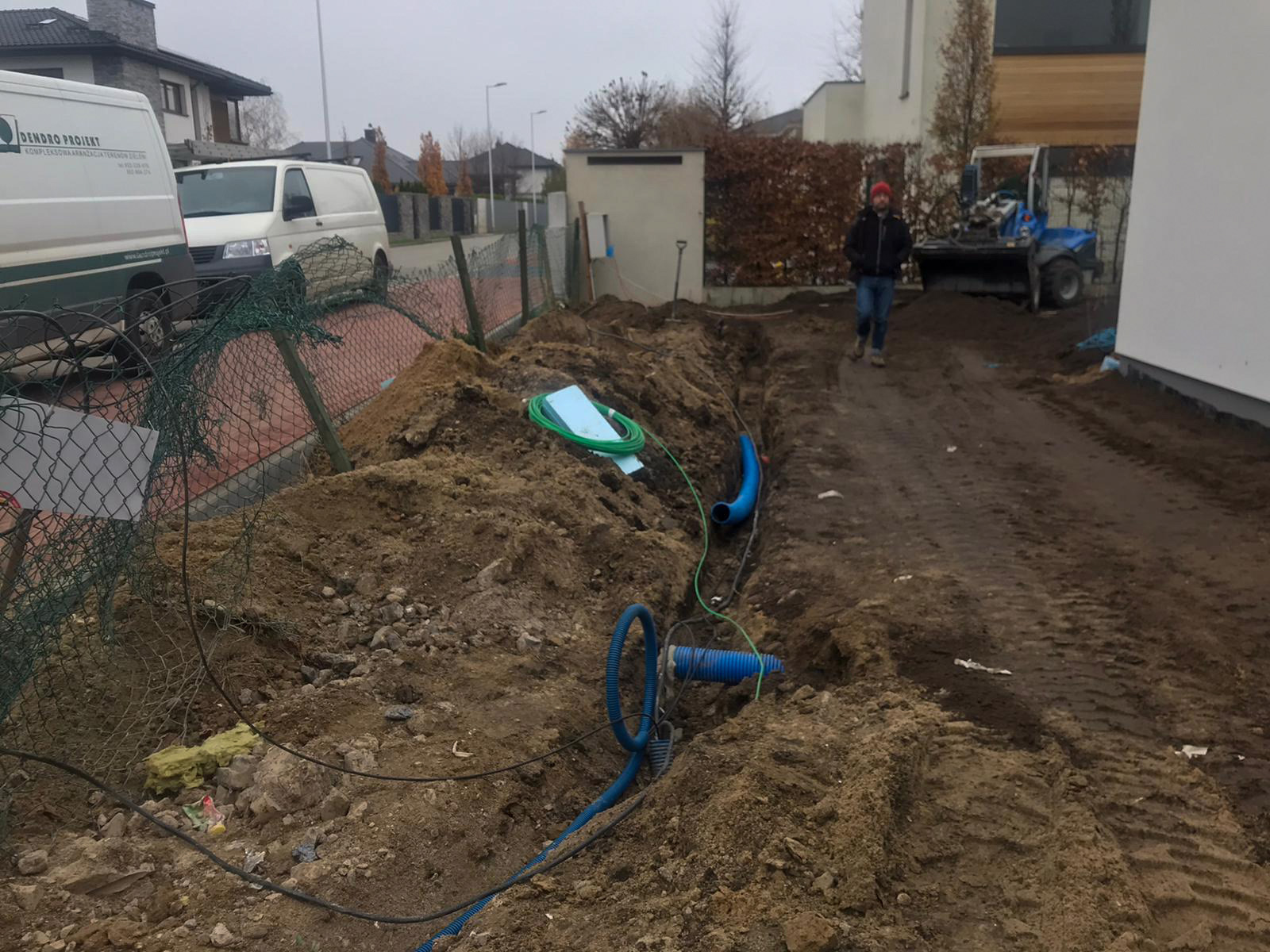

Elektrycy nie próżnują i układają kolejne przewody w ziemi. Dziś czas na główny kabel zasilający budynek oraz światłowód.

4 listopada 2019
Dzień ten zapamiętam na długo. Blisko 2 tony!! (1986 kg) szaf z IKEA załadowałem, przywiozłem i rozładowałem wraz z Antkiem. Brawo my! Za dwa tygodnie zaczynamy zabawę w małego majsterkowicza i będziemy je składać ;)

6 listopada 2019
Ostatnia studnia osadzona w gruncie. Przy okazji schowaliśmy tam pompę z wodą gruntową, którą wykorzystamy do podlewania ogrodu.

7 listopada 2019
W salonie i kuchni powstają zabudowy z GK - w Kuchni obejmą "ramą" meble wraz z lodówką, zaś w salonie budujemy wspaniały nowoczesny kominek.

W ciągu dnia przyjechała dostawa desek podłogowych wraz z klejami i utwardzaczami oraz zostały zagruntowane wszystkie posadzki, na których będzie ono układane.

Spośród dziesiątek obejrzanych materiałów, po spędzeniu wielu godzin i przejechaniu dziesiątek kilometrów udało nam się osiągnąć porozumienie i wybrać deski. Na piętrze, u nas w sypialni i garderobie oraz w pokoju gościnnym położony zostanie ProParkiet produkocenta Kaczkan. Wybraliśmy dębowe drewniane deski warstwowe w kolorze Champagne, lakierowane i szczotkowane z 4 stronną fazą. Gruba warstwa drewna zapewni nam możliwość aż 4 krotnego cyklinowania jeżeli przyszłości zajdzie taka potrzeba.

8 listopada 2019
Dzisiejszy dzień obfitował w wiele wydarzeń istotnych dla zakończenia budowy w terminie jaki sobie założyliśmy na początku naszej przygody:
Zacznijmy od elektryków, którzy zakończyli prace ziemne kładąc ostatnie przewody do zasilania bramy, furtki i kamer z przodu budynku a także główny kabel zasilający nasz dom.

W ogrodzie trwa układanie i utwardzanie kolejnych warstw ziemi i tworzenie odpowiednich poziomów i spadków dla wód opadowych.

Zainstalowana została skrzynia w której zamontowane bedą wszelkie urządzenia sterujące i filtrujące wodę w basenie. Dzięki temu można finalne wyrównać i utwardzić teren ponieważ to ostatnia praca związana z wykopami.

W salonie Pan Marek i Pan Bogdan zakończyli zabudowę kominka. Za chwilę malujemy salon i kuchnię i praktycznie zakończymy "brudne" prace wewnątrz.

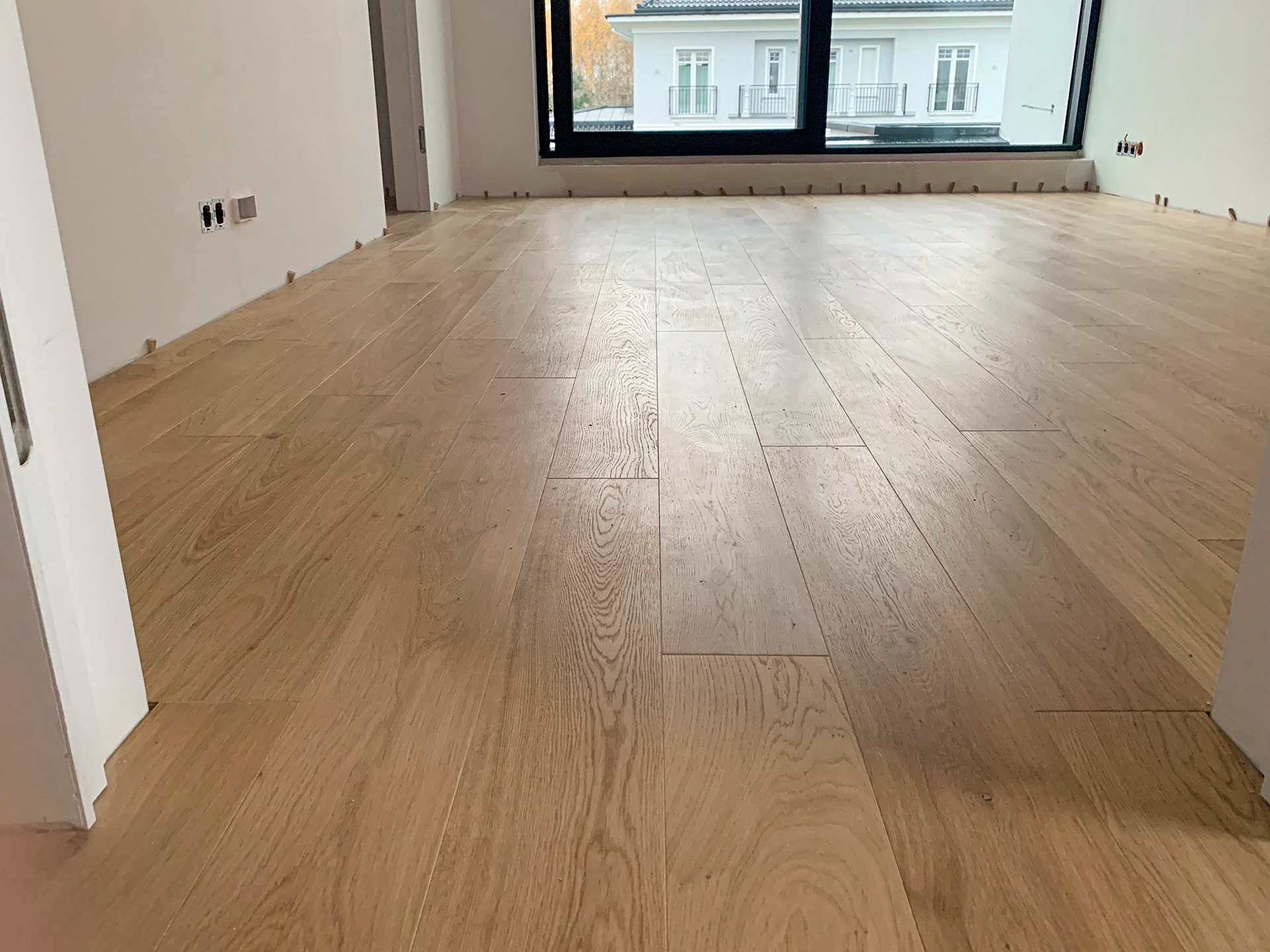

W pokoju gościnnym ułożone zostały pierwsze deski na podłodze!

No i wreszcie na koniec tego intensywnego dnia przywiezione zostały nasze piękne płyty tarasowe.
Po wielu przymiarkach i zmianach ostatecznie zdecydowaliśmy się na płyty produkowane przez Pozbruk, o wymiarach 90x60 cm, w kolorze łupek czarny (podjazd i ciągi komunikacyjne) i łupek biały szczotkowany (tarasy), zabezpieczone impregnatem w celu ochrony koloru i trwałości płyt. Wybraliśmy płyty o grubości 5,5 cm.

9 listopada 2019
Przełomowa data, dziś pracownicy firmy DendroProjekt rozpoczęli układanie tarasów i opasek wokół domu. Oznacza to, że o ile pogoda pozwoli, w ciągu najbliższych dni zobaczymy gdzie będziemy wypoczywać latem i podejmować gości na naszych słynnych grill garden party ;)

Dojechały, choć z kilkunastogodzinnym opóźnieniem, płyty na podjazd. Są takie same jak tarasowe różniące się jedynie kolorem.

13 listopada 2019
Podłogi ułożone. Cała góra zatem ukończona i można montować garderoby.

15 listopada 2019
Światłowód wprowadzony do budynku.

Tymczasem w ogrodzie trwa układanie tarasów a przed domem rozpoczęto układanie chodników i podjazdów.

16 listopada 2019

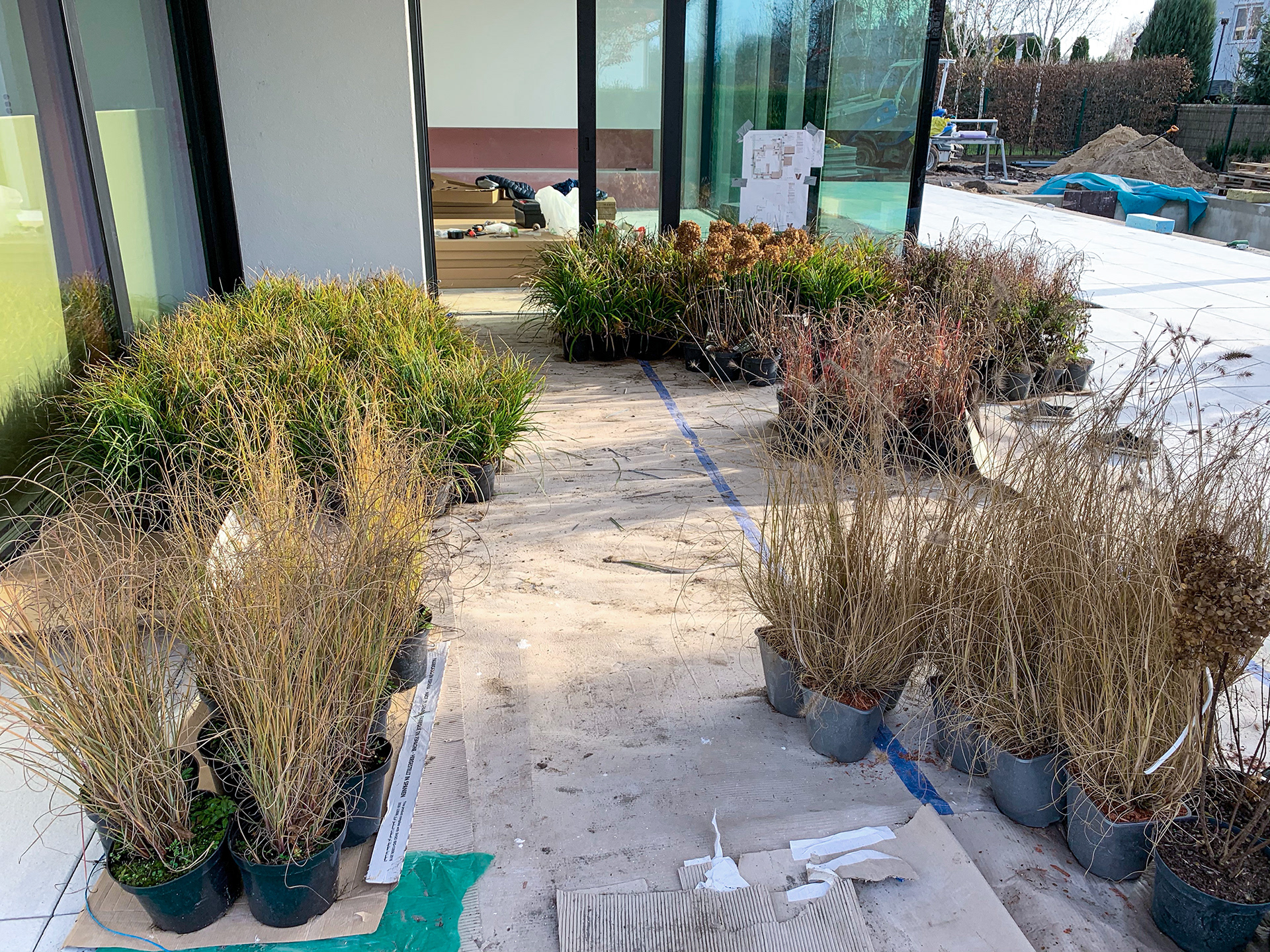

Dostawa pierwszych roślin. Zabawę w ogrodnika czas zacząć ;)

Do końca dnia trwały prace przy układaniu płyt na podjeździe. Walczymy z czasem aby zdążyć przed zmianą pogody.

20 listopada 2019
Schody nabierają kształtu i wyglądu. Piękne wybarwione na kolor desek podłogowych na pietrze.

26 listopada 2019
Barierka szklana na górnym balkonie zakończona. Podwójne, hartowane szkło klejone i zabezpieczone folia miedzy warstwami szkła, bez metalowego nachwytu, mocowane systemem dolnych uchwytów. Lekko, elegancko, nowocześnie.

28 listopada 2019

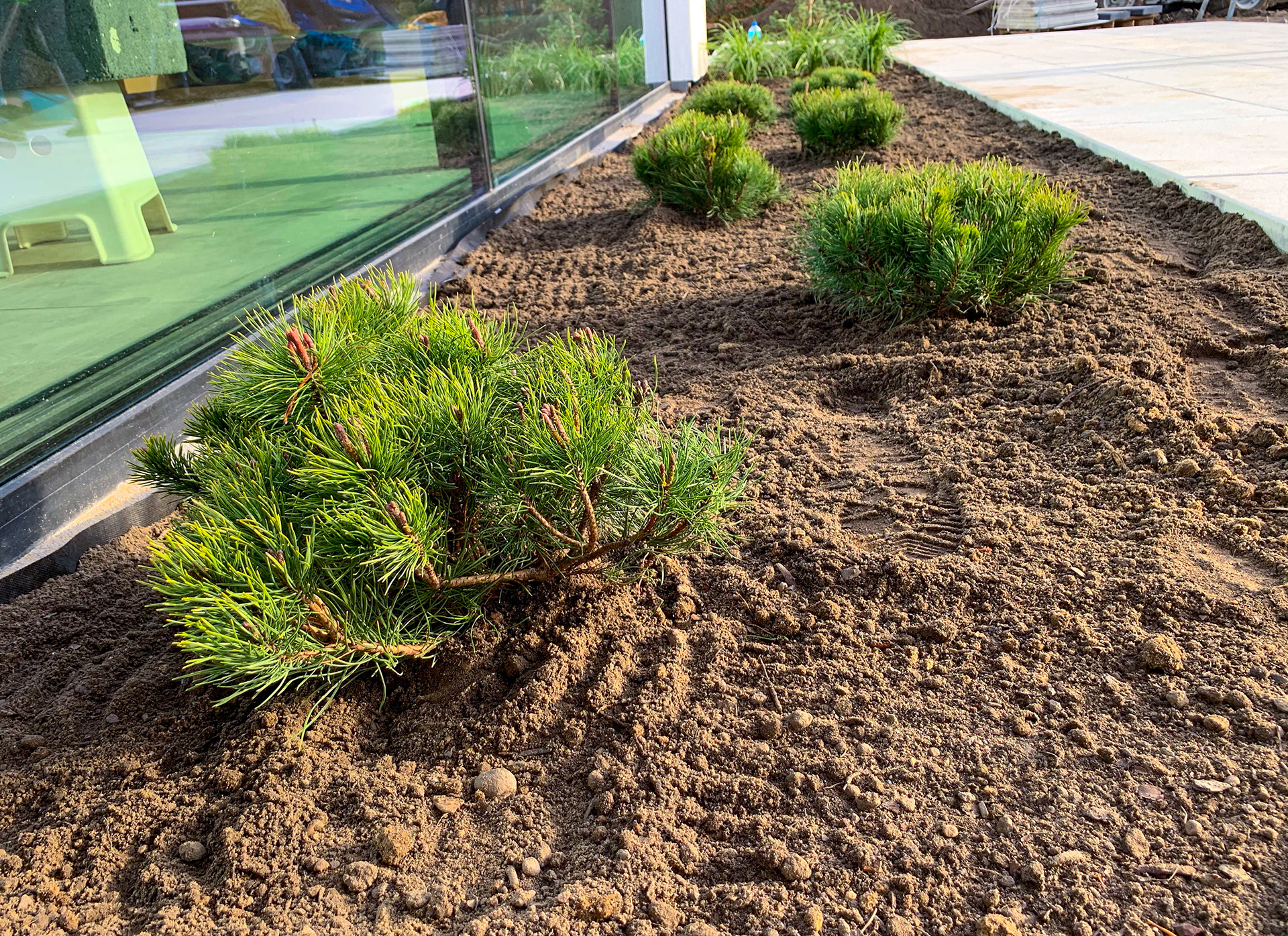

Sadzenie roślin zakończone. Kolejne dopiero na wiosnę...

29 listopada 2019
Montaż instalacji fotowoltaicznej. Na najwyższym poziomie dachu montujemy 23 panele monokrystaliczne Longi Solar LR6-60PE 305W. Wcześniej, na etapie wylewania stropów pozostawione zostały odpowiednie przepusty i następnie ułożone okablowanie przez elektryków, aby dziś montaż przebiegł szybko i sprawnie bez konieczności ingerencji w poszycie dachu czy ścian. Po za panelami instalacja zawiera: falownik SolarEdge SE6K WiFi, Optymalizatory P300-5R M4M RS; Kable solarne podwójnie izolowane 4mm oraz odpowiednie zabezpieczenia.
Panele montowane są do aluminiowych konstrukcji, które obciążone będą betonowymi bloczkami i będą niewidoczne z poziomu ulicy. Moc instalacji wynosi 7,01 kWp.

Dziś zakończony został montaż desek elewacyjnych, które zdecydowanie podnoszą estetykę naszego domu nadając mu charakteru i nieco eleganckiej lekkości. Deski w miarę upływu czasu będą jaśniały by osiągnąć za kilka miesięcy kolor jesionu. Wybraliśmy deskę elewacyjną Thermo Jesion o przekroju rombu. Deski przeszły proces opalania i hartowania drewna oparty na zastosowaniu wysokich temperatur (190-215°C) i pary wodnej przebiegający w specjalnie przystosowanych do tego celu piecach. Jego celem jest całkowite usunięcie wilgoci z drewna oraz skrystalizowanie zawartych w nim cukrów. Dzięki temu proces biodegradacji drewna zostaje praktycznie zatrzymany. Eliminacja cukru z materiału sprawia iż przestaje on być atrakcyjny dla grzybów, pleśni i co za tym idzie nie nie podlega procesom gnilnym.

30 listopada 2019
Firma DendroProjekt zakończyła prace w ogrodzie. Ułożone zostały tarasy, podjazd i ciągi piesze. Zakończono proces równania terenu. Na wiosnę spotkamy się ponownie aby wykonać ew poprawki (osiadanie gruntu) położyć trawę a także zbudować schodki przecinające działkę tuż za krawędzią basenu różnicujące poziomy ogrodu.
Udało się też złożyć domek narzędziowy.
